Комфорт-квартал «Московский»

Комфорт-квартал «Московский» — это пионер среди объектов недвижимости комфорт-класса в Уфе. Концепция комфорт-квартала «Московский» — это результат плодотворной работы команды профессионалов в сфере недвижимости. Благодаря актуальным технологиям строительства, новейшим инженерным и сервисным решениям, современному подходу к комплексной застройке территории удалось создать проект, жизнь в котором подчинена главной идее — комфорту и удобству каждого жителя квартала! На сегодняшний день Литер 1 комфорт-квартала «Московский» уже сдан. Строительные работы над Литером 2 и Литером 3 ведутся в соответствии с проектной декларацией.

В рамках квартала, ограниченного улицами Сун–Ят-Сена и Большой Московской, строятся дома с использованием современных технологий, отвечающих самым жестким требованиям к жилью настоящего комфорт-класса: вентилируемые фасады, эффективные планировки, бесшумные скоростные лифты, автопарковка, просторные парадные. Здесь будут комфортные семейные зоны отдыха и детские спортивные площадки. Добираться сюда очень легко как на личном, так и на общественном транспорте.

  • Историческая часть города (Зеленая роща, продолжение ул. Айской)
  • Несколько остановок общественного транспорта
  • Рядом проспект Салавата Юлаева, ул. Айская, ул. Менделеева
  • В шаговой доступности торговые центры, школы, банки, детские сады, медучреждения
  • Динамично развивающийся район с разнообразной инфраструктурой

  • Детские площадки топ-уровня — безопасные, комфортные семейные зоны для игр и развития ребенка
  • Современные спортивные площадки с высококлассными уличными тренажерами Ландшафтный парк
  • Торговая зона с магазинами, кафе и предприятиями обслуживания

  • Современные высокотехнологичные фасады
  • Дизайнерская отделка помещений общего пользования и лестничных пролетов
  • Консьерж в каждом подъезде
  • Энергоэффективные решения и высокотехнологичная инженерия: места для установки кондиционеров с декоративным оформлением, лёгкие алюминиевые витражи, автоматические системы дымоудаления, лучевая система отопления с поквартирными приборами учета тепловой энергии
  • Современные скоростные бесшумные лифты
  • Подземная автопарковка
  • Колясочные и места хранения спортинвентаря в каждом подъезде
  • Круглосуточное видеонаблюдение

Условия покупки жилья в комфорт-квартале «Московский»

Покупка жилья

Комфорт-квартал «Московский»

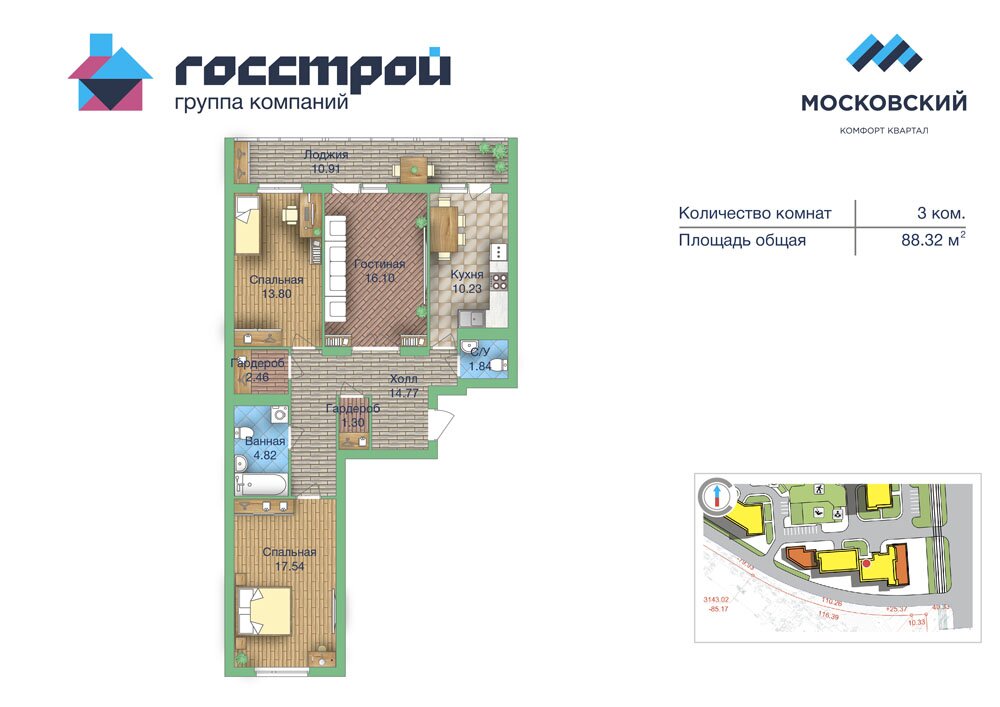

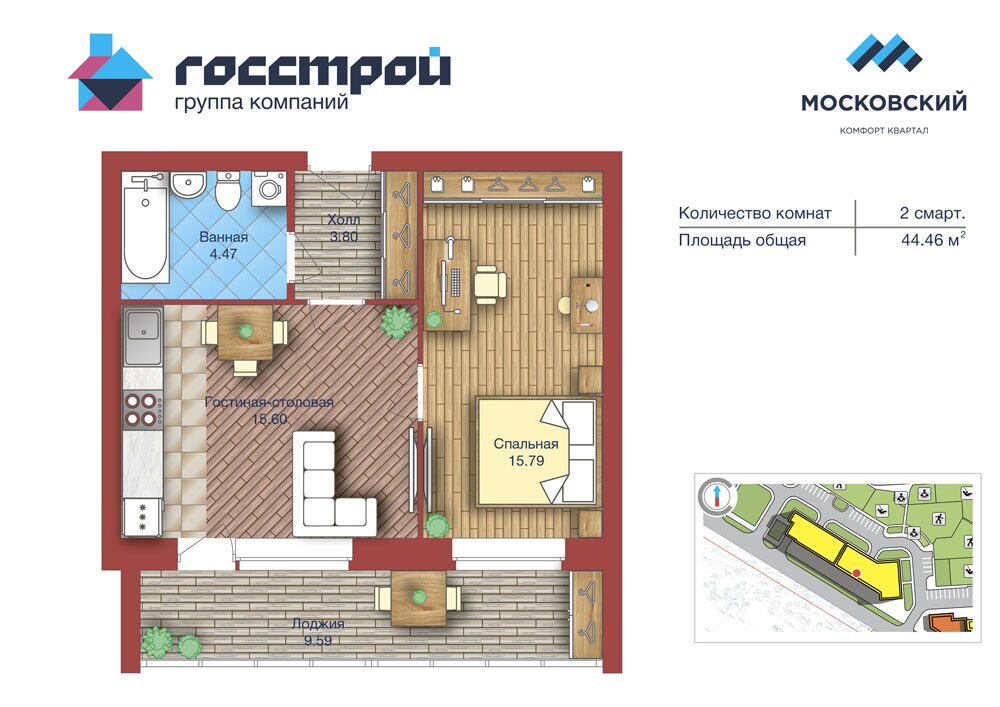

Литер Количество комнат Общая площадь, м2 Цена* квартиры, руб. Планировка Онлайн-заявка
1 2 62,92 4 404 400 Планировка
3 1 35,01 2 290 000 Планировка
3 2 62,10 3 840 000 Планировка Заявка
3 2 62,21 3 840 000 Планировка Заявка
3 2 62,54 3 840 000 Планировка Заявка
3 2 63,01 3 790 000 Планировка
3 2 63,18 3 840 000 Планировка Заявка
3 2 64,39 3 840 000 Планировка Заявка

*Цены указаны с учётом акции. Более подробную информацию по ценам Вы можете узнать в офисе продаж ГК "Госстрой": ул. 50 лет СССР, 2

Кредиты от банков партнеров

Сбербанк

От 11,4% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Втб 24

От 12% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Банк Москвы

От 11,8% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Связь банк

От 12% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Газпромбанк

От 13% до 30 лет. Взнос от 30%

Ипотека

Подробнее на сайте банка

Россельхозбанк

От 11,3% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

ЗапСибкомбанк

От 13,5% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Промсвязьбанк

От 11,85% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Банк России

От 10,8% до 25 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Райффайзенбанк

От 11,5% до 25 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Татфондбанк

От 13,49% до 30 лет. Взнос от 15%

Ипотека

Подробнее на сайте банка

Уралсиб

От 12% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Банк Форштадт

От 11,5% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Абсолютбанк

От 11,2% до 30 лет. Взнос от 20%

Ипотека

Подробнее на сайте банка

Заявка на покупку жилья

московский Комфорт-квартал «Московский»

Не забудьте выбрать квартиру
Вам нужно указать комфортный первоначальный взнос.
Вам нужно указать комфортный ежемесячный платеж.
Укажите ваше имя
+7
Для связи нужен номер вашего телефона. Заполните поле правильно
10 последних цифр телефона. Без "+7" или "8"
Нужна для связи с вами. Не передается третьим лицам
Местоположение
Планировка
Стоимость
Способ оплаты
Стадия готовности
Срок сдачи

Отправляя заявку вы соглашаетесь на обработку персональных данных

Галерея комфорт-квартала «Московский»

Текущий статус объекта:

  • 24.10.2016 Литер2:
  • История строительства:
  • 24.10.2016 Литер2:
  • 24.10.2016 Литер2:
  • 07.10.2016 Литер2:
  • 21.09.2016 Литер3: В секциях «А» и Б» ведутся работы по армированию стен и колонн 12 этажа. В секциях «В» и «Г» ведутся работы по армированию стен и колонн 6 этажа. В секции «Д» ведутся работы по монтажу опалубки и бетонированию стен и колонн 7 этажа.
  • 12.09.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 79% – ведутся работы по армированию плиты перекрытия 11 этажа. В секциях «В» и «Г» монолитные работы выполнены на 60%, ведутся работы по монтажу опалубки плиты перекрытия 5 этажа. В секции «Д» монолитные работы выполнены на 57,4% – ведутся работы по армированию плиты перекрытия 6 этажа.
  • 15.08.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 72,3% – выполнены бетонные работы колонн и одной лифтовой шахты 0-го этажа. В секциях «В» и «Г» монолитные работы выполнены на 39%, ведется армирование стен и колонн 5 этажа. В секции «Д» монолитные работы выполнены на 48,6% – выполнено бетонирование плиты перекрытия 5 этажа.
  • 15.08.2016 Литер2: Выполнены работы по устройству монолитного каркаса и установке ограждений лоджий. Работы по кирпичной кладке практически завершены. Работы по монтажу окон выполнены на 87%. Ведутся электромонтажные работы – выполнение 96%, работы по монтажу систем отопления – выполнение 8,5%, водоснабжения – выполнение 47% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 26%. Ведется утепление лоджий – выполнение 85%. Осуществляются работы по монтажу систем вентиляции – выполнение 59%, ведется установка витражей – выполнение 53%. Ведутся фасадные и кровельные работы, монтаж лифтов.
  • 09.08.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 71,6% – ведется армирование стен и колонн 10 этажа. В секциях «В» и «Г» монолитные работы выполнены на 39%, ведется армирование стен и колонн 5 этажа. В секции «Д» монолитные работы выполнены на 48,6% – выполнено бетонирование плиты перекрытия 5 этажа.
  • 09.08.2016 Литер2: Выполнены работы по устройству монолитного каркаса и установке ограждений лоджий. Работы по кирпичной кладке практически завершены. Работы по монтажу окон выполнены на 87%. Ведутся электромонтажные работы – выполнение 96%, работы по монтажу систем отопления – выполнение 8,5%, водоснабжения – выполнение 47% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 26%. Ведется утепление лоджий – выполнение 85%. Осуществляются работы по монтажу систем вентиляции – выполнение 59%, ведется установка витражей – выполнение 53%. Ведутся фасадные и кровельные работы, монтаж лифтов.
  • 02.08.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 71% – ведется армирование стен и колонн 10 этажа. В секциях «В» и «Г» монолитные работы выполнены на 39%, ведется армирование стен и колонн 5 этажа. В секции «Д» монолитные работы выполнены на 45% – выполнена опалубка перекрытия 5 этажа с армированием.
  • 02.08.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке и установке ограждений лоджий практически завершены. Работы по монтажу окон выполнены на 87%. Ведутся электромонтажные работы – выполнение 96%, работы по монтажу систем отопления – выполнение 8,5%, водоснабжения – выполнение 47% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 26%. Осуществляются работы по монтажу систем вентиляции – выполнение 59%, ведется установка витражей – выполнение 53%. Ведутся фасадные и кровельные работы, монтаж лифтов.полнение 53%. Ведутся фасадные и кровельные работы, монтаж лифтов.
  • 25.07.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 67% - выполнено устройство опалубки перекрытия 9 этажа. В секциях «В» и «Г» монолитные работы выполнены на 39%, ведется армирование стен и колонн 5 этажа. В секции «Д» монолитные работы выполнены на 45% - выполнено бетонирование стен и колонн 5 этажа.
  • 25.07.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке и установке ограждений лоджий практически завершены. Работы по монтажу окон выполнены на 87%. Ведутся электромонтажные работы – выполнение 93%, работы по монтажу систем отопления – выполнение 8%, водоснабжения – выполнение 46% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 21%. Ведется утепление лоджий – выполнение составляет 93%. Осуществляются работы по монтажу систем вентиляции – выполнение 56%, ведется установка витражей – выполнение 32%. Ведутся фасадные и кровельные работы, монтаж лифтов.
  • 18.07.2016 Литер3: В секциях «А» и Б» монолитные работы выполнены на 60%, ведется монтаж опалубки плиты перекрытия 9 этажа. В секциях «В» и «Г» монолитные работы выполнены на 39%, ведется армирование стен и колонн 5 этажа. В секции «Д» монолитные работы выполнены на 40%, ведется монтаж опалубки стен и колонн 5 этажа.
  • 18.07.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке практически завершены, ведутся работы по установке ограждений лоджий – выполнение составляет 94%. Работы по монтажу окон выполнены на 86%. Ведутся электромонтажные работы – выполнение 93%, работы по монтажу систем отопления – выполнение 6%, водоснабжения – выполнение 46% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 17%. Ведется утепление лоджий – выполнение составляет 90%. Ведется установка витражей – выполнение 19%, осуществляются работы по монтажу систем вентиляции – выполнение 30%. Ведутся фасадные работы и монтаж лифтов. Начаты кровельные работы.
  • 12.07.2016 Литер 3: В секциях «А» и Б» на 70% выполнено армирование стен и колонн 9 этажа. В секциях «В» и «Г» полностью выполнена опалубка перекрытия 4 этажа. В секции «Д» на 60% выполнено армирование стен и колонн 5 этажа.
  • 12.07.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке практически завершены, ведутся работы по установке ограждений лоджий – выполнение составляет 92%. Работы по монтажу окон выполнены на 84%. Ведутся электромонтажные работы – выполнение 92%, работы по монтажу систем отопления – выполнение 6%, водоснабжения – выполнение 46% и канализации – выполнение 70%. Осуществляется внутренняя отделка – выполнение 15%. Ведется утепление лоджий – выполнение составляет 87%. Ведется установка витражей – выполнение 17%, осуществляются работы по монтажу систем вентиляции – выполнение 30%. Ведутся фасадные работы и монтаж лифтов.
  • 06.07.2016 Литер3: Полностью завершены работы по вдавливанию свай. В секциях «А» и Б» полностью выполнена опалубка перекрытия 8 этажа с армированием плиты 40%. В секциях «В» и «Г» полностью выполнена опалубка перекрытия 4 этажа с армированием плиты 50%. В секции «Д» забетонировано перекрытие 4 этажа.
  • 06.07.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке практически завершены, ведутся работы по установке ограждений лоджий – выполнение составляет 92%. Работы по монтажу окон выполнены на 81%. Ведутся электромонтажные работы – выполнение 89%, работы по монтажу систем отопления – выполнение 6%, водоснабжения – выполнение 45% и канализации – выполнение 61%. Осуществляется внутренняя отделка. Ведется утепление лоджий – выполнение составляет 83%. Ведется установка витражей – выполнение 6%, осуществляются работы по монтажу систем вентиляции – выполнение 30%. Приступили к фасадным работам.
  • 27.06.2016 Литер3: Полностью завершены работы по вдавливанию свай. В секциях «А» и Б» ведется подготовка к армированию плиты перекрытия 8 этажа. В секциях «В» и «Г» завершается бетонирование стен колонн 4 этажа. В секции «Д» ведется армирование плиты перекрытия 4 этажа – выполнение 36%.
  • 27.06.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке практически завершены, ведутся работы по установке ограждений лоджий – выполнение составляет 92%. Работы по монтажу окон выполнены на 78%. Ведутся электромонтажные работы – выполнение 87%, работы по монтажу систем отопления – выполнение 6%, водоснабжения – выполнение 42% и канализации – выполнение 22%. Осуществляется внутренняя отделка. Ведется утепление лоджий – выполнение составляет 73%. Ведется установка витражей, осуществляются работы по монтажу систем вентиляции – выполнение 30%. Приступили к фасадным работам.
  • 22.06.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке практически завершены, ведутся работы по установке ограждений лоджий – выполнение составляет 92%. Работы по монтажу окон выполнены на 76,5%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации. Осуществляется внутренняя отделка. Ведется утепление лоджий – выполнение составляет 67%. Приступили к установке витражей.
  • 22.06.2016 Литер3: Полностью завершены работы по вдавливанию свай. Ведётся устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – общее выполнение составляет 40%. В секциях «А» и Б» ведется армирование стен колонн 8 этажа – выполнено 52%. В секциях «В» и «Г» ведется армирование стен колонн 4 этажа – выполнение 33%. В секции «Д» армирование стен колонн 4 этажа выполнено на 35%.
  • 15.06.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 99%, ведутся работы по установке ограждений лоджий – выполнение составляет 91%. Работы по монтажу окон выполнены на 63%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации. Осуществляется внутренняя отделка. Ведется утепление лоджий – выполнение составляет 56%. Приступили к установке витражей.
  • 15.06.2016 Литер3: Полностью завершены работы по вдавливанию свай. Ведётся устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – общее выполнение составляет 40%. В секциях «А» и Б» ведется армирование стен колонн 8 этажа – выполнен 51%. В секциях «В» и «Г» ведется армирование стен колонн 4 этажа – выполнение 33%. В секции «Д» армирование стен колонн 4 этажа выполнено на 35%.
  • 08.06.2016 Литер3: Полностью завершены работы по вдавливанию свай. Ведётся устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – общее выполнение составляет 36%. В секциях «А» и Б» ведется армирование стен и колонн 7 этажа. В секциях «В» и «Г» выполнено армирование плиты перекрытия 3 этажа. В секции «Д» ведется армирование стен и колонн 4 этажа.
  • 08.06.2016 Литер2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 99%, ведутся работы по установке ограждений лоджий: в секции «Б» выполнение составляет 78%, в секции «А» – 86%. Работы по монтажу окон выполнены на 55%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации. Приступили к внутренней отделке.
  • 30.05.2016 Литер 2: Работы по кирпичной кладке выполнены на 98%. Ведутся работы по установке ограждения лоджий: в секции «Б» выполнение составляет 78%, в секции «А» – 65%. Работы по монтажу окон выполнены на 49%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 30.05.2016 Литер 3: Ведется устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – выполнено 34%. В секциях «А» и «Б» ведется бетонирование стен и колонн 6 этажа. В секциях «В» и «Г» ведется бетонирование стен и колонн 3 этажа, монтаж опалубки плиты перекрытия 3 этажа. В секции «Д» – ведется монтаж опалубки плиты перекрытия 3 этажа.
  • 23.05.2016 Литер 2: Работы по кирпичной кладке выполнены на 98%. Ведутся работы по установке ограждения лоджий: в секции «Б» выполнение составляет 78%, в секции «А» – 65%. Работы по монтажу окон выполнены на 49%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 23.05.2016 Литер 3: Ведется устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – выполнено 33%. В секциях «А» и «Б» ведется бетонирование стен и колонн 6 этажа. В секциях «В» и «Г» ведется бетонирование стен 3 этажа. В секции «Д» – ведется бетонирование и армирование стен и колонн 3 этажа.
  • 16.05.2016 Литер 2: Работы по кирпичной кладке выполнены на 98%. Ведутся работы по установке ограждения лоджий: в секции «Б» выполнение составляет 77%, в секции «А» – 64%. Работы по монтажу окон выполнены на 48%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 16.05.2016 Литер 3: Ведется устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – выполнено 32%. В секциях «А» и «Б» ведется армирование плиты перекрытия 5 этажа. В секциях «В» и «Г» ведется заливка плиты перекрытия 3 этажа. В секции «Д» – начато армирование стен и колонн 3 этажа.
  • 10.05.2016 Литер 2: Работы по кирпичной кладке выполнены на 97%. Ведутся работы по установке ограждения лоджий: в секции «Б» выполнение составляет 77%, в секции «А» – 61%. Работы по монтажу окон выполнены на 44%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 10.05.2016 Литер 3: Ведется устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – выполнено 31%. В секциях «А» и «Б» ведется монтаж опалубки плиты перекрытия 5 этажа. В секциях «В» и «Г» выполняется армирование стен и колонн 3 этажа. Установлен и запущен башенный кран №2.
  • 25.04.2016 Литер 2: Работы по кирпичной кладке выполнены на 92%. Ведутся работы по установке ограждения лоджий: в секции «Б» выполнение составляет 76%, в секции «А» – 20%. Работы по монтажу окон выполнены на 35%. Ведутся электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 25.04.2016 Литер 3: Ведется устройство монолитного каркаса секций «А», «Б», «В», «Г» и «Д» – выполнено 27%. В секциях «А» и «Б» ведется монтаж опалубки плиты перекрытия 4 этажа. В секциях «В» и «Г» выполняется бетонирование плиты перекрытия 2 этажа. В секции «Д» ведется монтаж опалубки плиты перекрытия 2 этажа.
  • 19.04.2016 Литер 2: Работы по кирпичной кладке выполнены на 92%, выполнение работ по установке ограждения лоджий – 70%, ведутся работы по монтажу окон – выполнение 33%. Начаты электромонтажные работы, работы по монтажу систем отопления, водоснабжения и канализации.
  • 19.04.2016 Литер 3: Выполнение работ по устройству монолитного каркаса выполнены на 35%. В секциях «А» и «Б» завершена плита перекрытия 3 этажа. В Секциях «В», «Г» выполнено устройство опалубки перекрытия 2 этажа. В секции «Д» ведется армирование стен и колонн 2 этажа.Установлен башенный кран №1.
  • 11.04.2016 Литер 2: Работы по кирпичной кладке выполнены на 90%, выполнение работ по установке ограждения лоджий – 50%, ведутся работы по монтажу окон – выполнение 33%.
  • 11.04.2016 Литер 3: Выполнение работ по устройству монолитного каркаса выполнены на 24%. В секциях «А» и «Б» ведется армирование стен и колонн 3 этажа. В Секциях «В», «Г» выполняется армирование стен и колонн 2 этажа. В секции «Д» выполнено армирование стен и колонн 2 этажа.
  • 04.04.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 04.04.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 90%, выполнение работ по установке ограждения лоджий – 42%, ведутся работы по монтажу окон – выполнение 27%.
  • 04.04.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнение работ по устройству монолитного каркаса выполнены на 22%. В секциях «А» и «Б» ведется армирование стен и колонн второго этажа. В Секциях «В», «Г», «Д» выполняется армирование плиты перекрытия первого этажа.
  • 28.03.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 28.03.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 85%, выполнение работ по установке ограждения лоджий – 30%, начаты работы по монтажу окон – выполнение 23%.
  • 28.03.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнение работ по устройству монолитного каркаса выполнены на 19%. В секциях «А» и «Б» ведется армирование стен и колонн второго этажа. В Секциях «В», «Г», «Д» выполняется армирование плиты перекрытия первого этажа.
  • 21.03.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 21.03.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 81%, выполнение работ по установке ограждения лоджий – 22%, начаты работы по монтажу окон – выполнение 22%.
  • 21.03.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнение работ по устройству монолитного каркаса выполнены на 17%. В секциях «А» и «Б» ведется устройство плиты перекрытия второго этажа. В Секциях «В», «Г», «Д» выполнено армирование стен и колонн первого этажа.
  • 14.03.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 14.03.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 81%, приступили к установке ограждения лоджий, начаты работы по монтажу окон – выполнение 16%.
  • 14.03.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнены работы по устройству фундаментной плиты под жилую часть на 100%, на автопарковку – на 10%, ведётся устройство монолитного каркаса секций А, Б, В, Г и Д выполнено на 15%.
  • 24.02.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 24.02.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 80%.
  • 24.02.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнены работы по устройству фундаментной плиты под жилую часть на 100%, на автопарковку – на 10%, ведётся устройство монолитного каркаса секций А, Б, В, Г и Д выполнено на 12%.
  • 15.02.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 15.02.2016 Литер 2: Выполнены работы по устройству монолитного каркаса. Работы по кирпичной кладке выполнены на 78%.
  • 15.02.2016 Литер 3: Завершены работы по вдавливанию свай. Выполнены работы по устройству фундаментной плиты под жилую часть на 100%, на автопарковку – на 10%, ведётся устройство монолитного каркаса секций А, Б, В, Г и Д выполнено на 12%.
  • 01.02.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 01.02.2016 Литер 2: Выполнены работы по устройству монолитного каркаса дома – 100%. Работы по кирпичной кладке Секции А выполнены на 75%, Секции Б – на 60%.
  • 01.02.2016 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 25.01.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 25.01.2016 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 99%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 25.01.2016 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 18.01.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 18.01.2016 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 99%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 18.01.2016 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 11.01.2016 Литер 1: Завершены работы по пусковому комплексу объекта. Выполнена отделка мест общего пользования (МОП), все инженерные системы и лифты допущены в эксплуатацию. Получено заключение о соответствии построенного объекта проектной документации.
  • 11.01.2016 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 98%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 11.01.2016 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 25.12.2015 Литер 1: Ведутся работы по внутренним инженерным системам – выполнение 95%. Скрытая электропроводка выполнена. Выполнена ливневая канализация по пристрою. Ведутся работы по внутренним штукатурным работам ¬– выполнение 99%. Утепление со штукатуркой фасадов выполнено. Выполнена кровля здания на 80%. Завершаются фасадные работы, смонтирована детская площадка во дворе дома.
  • 25.12.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 98%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 25.12.2015 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 18.12.2015 Литер 1: Ведутся работы по внутренним инженерным системам - выполнение 95%. Ведутся работы по внутренним штукатурным работам – выполнение 99%. Завершаются фасадные работы, в полном объеме установлены двери, скамейки, урны, смонтирована детская площадка во дворе дома.
  • 18.12.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 98%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 18.12.2015 Литер 3: Завершены работы по вдавливанию свай –100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 07.12.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 07.12.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 98%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 07.12.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, ведётся устройство монолитного каркаса.
  • 27.11.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 27.11.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 96%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 27.11.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, приступили к выполнению монолитного каркаса.
  • 20.11.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 20.11.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 96%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 20.11.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, приступили к выполнению монолитного каркаса.
  • 16.11.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 16.11.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 96%. Работы по кирпичной кладке коробки дома выполнены на 70%.
  • 16.11.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%, приступили к выполнению монолитного каркаса.
  • 03.11.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 03.11.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 95%. Работы по кирпичной кладке коробки дома выполнены на 67%.
  • 03.11.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%.
  • 26.10.2015 Литер 1: Дом подключен к сетям водоснабжения, водоотведения и теплоснабжения. Подано тепло, ведутся работы по внутренней отделке. Выполняется наладка лифтов. В активной фазе устройство фасадов и благоустройство территории.
  • 26.10.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 95%. Работы по кирпичной кладке коробки дома выполнены на 65%.
  • 26.10.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на под жилую часть на 100%, на автопарковку - на 10%.
  • 19.10.2015 Литер 1: Ведутся работы по внутренним инженерным системам. Выполнены крытая электропроводка и ливневая канализация по пристрою. Ведутся работы по внутренним штукатурным работам. Выполнено утепление фасадов на 80%. Выполнена кровля здания на 80%. Ведутся работы по устройству наружных инженерных сетей.
  • 19.10.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 95%. Работы по кирпичной кладке коробки дома выполнены на 63%.
  • 19.10.2015 Литер 3: Завершены работы по вдавливанию свай - 100%. Выполнены работы по устройству фундаментной плиты на 70%.
  • 25.09.2015 Литер1: Ведутся работы по внутренним инженерным системам. Выполнена кровля здания на 65%. Ведутся работы по устройству наружных инженерных сетей.
  • 29.06.2015 Литер 1 : работы по кирпичной кладке на завершающей стадии. Ведутся штукатурные работы
  • 26.06.2015 Литер 1: работы по скрытой электропроводке выполнены, работы по кирпичной кладке, монтажу балконных дверей и окон на завершающей стадии
  • 26.06.2015 Литер 2: работы по устройству монолитного каркаса выполнены на 90%
  • 24.06.2015 Литер 2: работы по кирпичной кладке выполнены на 35%
  • 23.06.2015 Литер 1: Ведется монтаж внутренних коммуникаций: монтаж электроснабжения 95%, ведутся штукатурные работы
  • 23.06.2015 Литер 2: Выполнены работы по устройству монолитного каркаса дома - 90%. Работы по кирпичной кладке коробки дома выполнены на 30%
  • 05.06.2015 Литер 1 : Монтаж витражей 20%, выполнение работ по инженерному оснащению здания - 25%
  • 05.06.2015 Литер 2: Устройство монолитного каркаса - 13 этаж, заполнение каркаса (кирпичная кладка) - 7 этаж
  • 18.05.2015 Литер 1: Закончена установка окон и балконных дверей
  • 18.05.2015 Литер 2: Ведется устройство монолитного каркаса
  • 18.05.2015 Литер 3: Проводятся повторные испытания свай
  • 08.05.2015 Литер 1: Секция А — ведется монтаж внутренних коммуникаций: монтаж электроснабжения 24,9%, монтаж ливневой канализации 45, 8%, монтаж вентиляции 42,6%
  • 08.05.2015 Литер 1: Секция Б — ведется монтаж внутренних коммуникаций: монтаж электроснабжение 41,9%, монтаж отопления 12,9%, монтаж вентиляции 27%
  • 08.05.2015 Литер 2: Секция А — устройство монолитного каркаса 91,3%, заполнение каркаса кирпичной кладкой 21,4%
  • 08.05.2015 Литер 2: Секция Б — устройство монолитного каркаса 81,9%, заполнение каркаса кирпичной кладкой 14,7%
  • 08.05.2015 Литер 3: Секция А, Б — бетонная подготовка 52,1%, бетонирование плиты фундамента 65,6%
  • 24.04.2015 Литер 2: Ведутся работы по устройству кирпичной кладки
  • 24.04.2015 Литер 1: Ведутся подготовительные работы по устройству внутренних инженерных сетей
  • 14.04.2015 Литер 1: Ведется остекление фасадов.
  • 10.04.2015 Литер 3: Секции В, Г, Д - Погружение составных свай выполнено на 100%.
  • 10.04.2015 Литер 2: Секция А - монолитный каркас здания выполнен на 79 %. Работы по заполнению каркаса выполнены на 11%. Секция Б - монолитный каркас здания выполнен на 76 %.
  • 10.04.2015 Литер 2: Погружение составных свай выполнено на 100%. Устройство монолитного железобетонного фундамента выполнено на 100%.
  • 10.04.2015 Литер 1: Кирпичная кладка стен из газобетона выполнена на 100%. Заполнение каркаса (кирпичная кладка) выполнено на 71%. Кирпичная кладка перегородок из кирпича выполнена на 81%.
  • 01.04.2015 Литер 3: Вдавливание свай под жилую часть выполнено на 100 %. Ведутся фундаментные работы.
  • 31.03.2015 Литер 2: Секция А - монолитный каркас здания выполнен на 70 %. Начаты работы по кирпичной кладке. Секция Б - монолитный каркас здания выполнен на 70 %. Начаты работы по кирпичной кладке.
  • 30.03.2015 Литер 1: Секция А - завершены работы по возведению монолитного каркаса здания. Кирпичная кладка выполнена на 85%. Секция Б - завершены работы по возведению монолитного каркаса здания. Кирпичная кладка выполнена на 85%. Ведется установка окон – 35%. Начаты работы по внутренним инженерным системам.
  • 13.03.2015 Литер 1: Армирование плиты перекрытия технического этажа секции А выполнено на 30%. завершено устройство технического этажа секции Б. Литер 2: Армирование стен и колонн 9 этажа секции А выполнено на 16%. Бетонирование стен и колонн 10 этажа секции Б выполнено на 34%. Литер 3: Ведутся работы по устройству подбетонной подготовки под фундаментную плиту.
  • 27.02.2015 Литер 1: Бетонирование стен и колонн технического этажа секции А выполнено на 30%. Монтаж опалубки плиты перекрытия секции Б выполнен на 60%. Литер 2: Бетонирование стен и колонн 8 этажа секции А выполнено на 27%. Монтаж опалубки плиты перекрытия 9 этажа секции Б выполнен на 87%. Литер 3: Погружение составных свай выполнено на 95%.
  • 20.02.2015 Литер 1: Выполнено устройство 17 этажа секции А. Бетонирование стен и колонн технического этажа секции Б выполнено на 75%. Литер 2: Выполнено армирование плиты перекрытия 7 этажа секции А. Бетонирование стен и колонн 9 этажа секции Б выполнено на 22%. Литер 3: Погружение составных свай выполнено на 90%.
  • 11.02.2015 Литер 1: Армирование плиты перекрытия 17 этажа секции А выполнено на 30%. Бетонирование стен и колонн технического этажа секции Б выполнено на 75%. Литер 2: Бетонирование стен и колонн 7 этажа секции А выполнено на 64%.. Бетонирование стен и колонн 8 этажа секции Б выполнено на 75%. Литер 3: Погружение составных свай секций А и Б выполнено на 100%, секций В и Г - 80%, секции Д - 84%.
  • 28.01.2015 Литер 1: Ведется устройство 17 этажа секции А. Бетонирование стен и колонн технического этажа секции Б выполнено на 70%. Литер 2: Выполнено армирование плиты перекрытия 6 этажа секции А. Бетонирование стен и колонн 8 этажа секции Б выполнено на 75%. Литер 3: Погружение составных свай секций А и Б выполнено на 94%, В и Г - 71%, секции Д - 54%.
  • 21.01.2015 Литер 1: Выполнено устройство 16 этажа секции А. Армирование стен и колонн технического этажа секции Б выполнено на 80%. Литер 2: Выполнено устройство стен и колонн 6 этажа секции А. Бетонирование стен и колонн 8 этажа секции Б выполнено на 10%. Литер 3: Погружение составных свай выполнено на 55%.
  • 14.01.2015 Литер 1: Бетонирование стен и колонн 16 этажа секции А выполнено на 35%. Завершено устройство 13 этажа секции Б. Литер 2: Бетонирование стен и колонн 6 этажа секции А выполнено на 24%. Завершено устройство 6 этажа секции Б. Литер 3: Погружение составных свай выполнено на 50%.
  • 30.12.2014 Литер 1: Армирование стен и колонн 16 этажа секции А выполнено на 30%. Армирование плиты перекрытия 13 этажа секции Б выполнено на 40%. Литер 2: Армирование стен и колонн 6 этажа секции А выполнено на 60%. Монтаж опалубки плиты перекрытия 6 этажа секции Б выполнен на 65%. Литер 3: Погружение составных свай выполнено на 49%.
  • 23.12.2014 Литер 1: Армирование плиты перекрытия 15 этажа секции А выполнено на 30%. Устройство стен и колонн 13 этажа секции Б выполнено на 95%. Литер 2: Армирование стен и колонн 6 этажа секции А выполнено на 28%. Устройство стен и колонн 6 этажа секции Б выполнено на 65%. Литер 3: Погружение составных свай выполнено на 44%.
  • 16.12.2014 Литер 1: Выполнено устройство 15 этажа секции А. Армирование стен и колонн 13 этажа секции Б выполнено на 35%. Литер 2: Устройство стен и колонн 5 этажа секции А выполнено на 50%. Бетонирование стен и колонн 6 этажа секции Б выполнено на 40%. Литер 3: Погружение составных свай секций А и Б выполнено на 59%, секций В и Г - 41%, секции Д - 43%, автостоянки - 2%.
  • 08.12.2014 Литер 1: Бетонирование стен и колонн 15 этажа секции А выполнено на 23%. Армирование плиты перекрытия 12 этажа секции Б выполнено на 8%. Литер 2: Монтаж опалубки плиты перекрытия 5 этажа секции А выполнен на 36%. Выполнено устройство 6 этажа секции Б. Литер 3: Погружение составных свай выполнено на 27%.
  • 01.12.2014 Литер 1: Армирование стен и колонн 15 этажа секции А выполнено на 30%. Завершено бетонирование стен и колонн 12 этажа. Литер 2: Ведется армирование стен и колонн 5 этажа секции А. Армирование плиты перекрытия 6 этажа секции Б выполнено на 32%. Литер 3: Погружение составных свай выполнено на 22%.
  • 21.11.2014 Литер 1: Выполнено устройство стен и колонн 14 этажа секции А. Выполнено устройство 11 этажа секции Б. Литер 2: Армирование плиты перекрытия 4 этажа секции А выполнено на 36%. Бетонирование стен и колонн 6 этажа секции Б выполнено на 24%. Литер 3: Устройство составных свай выполнено на 14%.
  • 14.11.2014 Литер 1: Бетонирование 14 этажа секции А выполнено на 28%. Выполнено бетонирование стен и колонн 11 этажа секции Б. Литер 2: Бетонирование стен и колонн 4 этажа секции А выполнено на 72%. Выполнено устройство 5 этажа секции Б. Литер 3: Продолжаются работы по устройству свайного поля.
  • 06.11.2014 Литер 1: Монтаж опалубки плиты перекрытия 13 этажа секции А выполнен на 69%. Армирование плиты перекрытия - 58%. Бетонирование стен и колонн 11 этажа секции Б выполнено на 54%. Литер 2: Бетонирование стен и колонн 4 этажа секции А выполнено на 38%. Армирование плиты перекрытия 5 этажа секции Б выполнено на 23%. Литер 3: Устройство свайного поля выполнено на 5%.
  • 29.10.2014 Литер 1: Выполнено устройство стен и колонн 13 этажа секции А. Армирование стен и колонн 11 этажа секции Б выполнено на 14%. Литер 2: Армирование стен и колонн 4 этажа секции А выполнено на 20%. Выполнено устройство стен и колонн 5 этажа секции Б. Литер 3: Ведется испытание составных свай.
  • 17.10.2014 Литер 1: Бетонирование стен и колонн 13 этажа секции А выполнено на 68%. Бетонирование 10 этажа секции Б - 61%. Литер 2: Бетонирование стен и колонн 3 этажа секции А выполнено на 71%. Бетонирование стен и колонн 5 этажа секции Б выполнено на 38%. Литер 3: Погружение составных свай секции В и Г выполнено на 3%; секции Д - 6%.
  • 08.10.2014 Литер 1: Монтаж опалубки стен и колонн 13 этажа секции А выполнен на 17%. армирование стен и колонн 10 этажа секции Б выполнено на 70%. Литер 2: Бетонирование стен и колонн 3 этажа секции А выполнено на 70%. Армирование стен и колонн 5 этажа секции Б выполнено на 48%.
  • 29.09.2014 Литер 1: Ведется наращивание башенного крана. Устройство 9 этажа секции Б выполнено на 100%. Литер 2: Армирование стен и колонн 3 этажа секции А выполнено на 30%. Армирование стен и колонн 5 этажа секции Б выполнено на 4%.
  • 22.09.2014 Литер 1: Выполнено армирование стен и колонн 13 этажа секции А. Выполнен монтаж опалубки плиты перекрытия 9 этажа секции Б. Литер 2: Выполнено армирование плиты перекрытия 2 этажа секции А. Выполнен монтаж опалубки плиты перекрытия 4 этажа секции Б. Литер 3: Погружение составных свай секции А и Б выполнено на 1%, секции Д - 2%.
  • 15.09.2014 Литер 1: Армирование стен и колонн 13 этажа секции А выполнено на 30%. Выполнено устройство стен и колонн 9 этажа секции Б. Литер 2: Монтаж опалубки плиты перекрытия 2 этажа секции А выполнено на 54%. Выполнено устройство стен и колонн 4 этажа секции Б.
  • 08.09.2014 Литер 1: Выполнено бетонирование стен и колонн 12 этажа секции А. Монтаж опалубки плиты перекрытия выполнен на 80%. Выполнено бетонирование плиты перекрытия 8 этажа секции Б. Литер 2: Выполнен монтаж опалубки стен и колонн 2 этажа секции А. Бетонирование стен и колонн - 34%. Армирование стен и колонн 4 этажа секции Б выполнено на 43%.
  • 01.09.2014 Литер 1: Армирование стен и колонн 12 этажа секции А выполнено на 18%. Армирование и бетонирование стен и колонн 8 этажа секции Б выполнено на 58%. Литер 2: Устройство 1 этажа секции А выполнено на 100%. Бетонирование стен и колонн 3 этажа секции Б выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 80%. Литер 3: Выполнено устройство земляного основания под свайный фундамент. Ведутся испытания по уплотнению грунта.
  • 25.08.2014 Литер 1: Армирование плиты перекрытия 11 этажа секции А выполнено на 30%. Армирование плиты перекрытия 7 этажа секции Б выполнено на 24%. Литер 2: армирование плиты перекрытия 1 этажа секции А выполнено на 90%. армирование стен и колонн 3 этажа секции Б выполнено на 35%. Монтаж опалубки стен и колонн - 19%.
  • 18.08.2014 Литер 1: Армирование стен и колонн 11 этажа секции А выполнено на 18%. Армирование стен и колонн 7 этажа секции Б выполнено на 21%. Литер 2: Армирование плиты перекрытия 1 этажа секции А выполнено на 70%. Армирование плиты перекрытия 2 этажа секции Б выполнено на 43%.
  • 11.08.2014 Литер 1: Устройство 10 этажа секции А и 6 этажа секции Б выполнено на 100%. Литер 2: Монтаж опалубки плиты перекрытия 1 этажа секции А выполнен на 83%. Армирование плиты перекрытия - 31%. Устройство стен и колонн 2 этажа секции Б выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 30%.
  • 04.08.2014 Литер 1: Монтаж опалубки плиты перекрытия 9 этажа секции А выполнен на 100%. Армирование плиты перекрытия выполнено на 35%. Монтаж опалубки плиты перекрытия 5 этажа секции Б выполнен на 100%. Армирование плиты перекрытия выполнено на 50%. Литер 2: Бетонирование стен и колонн 1 этажа секции А выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 18%. Армирование стен и колонн 2 этажа секции Б выполнено на 100%. монтаж опалубки стен и колонн выполнен на 100%. Бетонирование выполнено на 26%.
  • 28.07.2014 Литер 1: Армирование стен и колонн 9 этажа секции А выполнено на 70%. Монтаж опалубки стен и колонн - 67%. Армирование стен и колонн 5 этажа секции Б выполнено на 94%. Монтаж опалубки стен и колонн выполнен на 88%. Бетонирование стен и колонн - 35%. Литер 2: Монтаж опалубки стен и колонн 1 этажа секции А выполнен на 90%. бетонирование стен и колонн - 94%. Армирование стен и колонн 2 этажа секции Б выполнено на 34%. Монтаж опалубки стен и колонн выполнен на 34%.
  • 21.07.2014 Литер 1: Монтаж опалубки плиты перекрытия 8 этажа секции А выполнен на 100%. Армирование плиты перекрытия - 100%. Ведется бетонирование. Монтаж опалубки плиты перекрытия 4 этажа секции Б выполнен на 100%. армирование плиты перекрытия - 48%. Ожидается бетонирование. Литер 2: Монтаж опалубки стен и колонн 1 этажа секции А выполнен на 79%. Ожидается бетонирование. Армирование плиты перекрытия подвала секции Б выполнено на 99%.
  • 14.07.2014 Литер 1: Армирование стен и колонн 8 этажа секции А выполнено на 90%. Монтаж опалубки стен и колонн выполнен на 35%. Армирование стен и колонн 3 этажа секции Б выполнено на 71%. Монтаж опалубки стен и колонн выполнен на 59%. Ожидается бетонирование. Литер 2: Армирование стен и колонн 1 этажа секции А выполнено на 100%. Монтаж опалубки стен и колонн - 38%. Бетонирование - 28%. Армирование плиты перекрытия подвала секции Б выполнено на 80%. Монтаж опалубки - 100%. Бетонирование - 65%. Литер 3: Продолжаются подготовительные работы.
  • 07.07.2014 Литер 1: Монтаж опалубки и армирование плиты перекрытия 7 этажа секции А выполнены на 100%. Ожидается бетонирование. Монтаж опалубки и армирование плиты перекрытия 3 этажа секции Б выполнены на 100%. Ожидается бетонирование. Литер 2: Армирование стен и колонн 1 этажа секции А выполнены на 64%. Монтаж опалубки - 14%. Монтаж опалубки плиты перекрытия подвала секции Б выполнен на 45%. Армирование - 44%.
  • 30.06.2014 Литер 1: Армирование стен и колонн 7 этажа секции А выполнено на 85%. Ведется бетонирование. Армирование стен и колонн 3 этажа секции Б выполнено на 59%. Монтаж опалубки выполнен на 48%. Литер 2: Бетонирование плиты перекрытия подвала секции А выполнено на 60%. Армирование стен и колонн подвала секции Б выполнено на 100%. Ведется бетонирование. Литер 3: Продолжаются подготовительные работы.
  • 23.06.2014 Литер 1: Бетонирование стен и колонн 6 этажа секции А выполнен на 100%. Армирование плиты перекрытия 6 этажа выполнено на 20%. Ожидается бетонирование плиты перекрытия. Бетонирование стен и колонн 2 этажа секции Б выполнено на 100%. Армирование плиты перекрытия 2 этажа выполнено на 100%. Бетонирование плиты перекрытия 2 этажа выполнено на 70%. Литер 2: Бетонирование стен и колонн подвала секции А выполнено на 78%. Монтаж опалубки плиты перекрытия выполнен на на 30%. Ожидается бетонирование. Монтаж опалубки стен и колонн подвала секции Б выполнен на 87%. Бетонирование стен и колонн выполнено на 30%.
  • 16.06.2014 Литер 1: Устройство монолитного каркаса 5 этажа секции А выполнено на 100%. Армирование стен и колонн 6 этажа выполнено на 30%. Устройство монолитного каркаса 1 этажа секции Б выполнено на 100%. Армирование стен и колонн 2 этажа выполнено на 21%. Литер 2: Армирование стен и колонн подвала секции А выполнено на 100%. Монтаж опалубки стен и колонн выполнен на 34%. Армирование стен и колонн подвала секции Б выполнено на 100%. Монтаж опалубки стен и колонн выполнен на 50%. Литер 3: Ведутся подготовительные работы.
  • 09.06.2014 Литер 1: Завершены работы по устройству стен 5 этажа секции А. Ведется армирование плиты перекрытия 5 этажа. Ожидается бетонирование, Завершены работы по устройству стен 1 этажа секции Б. Ведется армирование плиты перекрытия 1 этажа. Литер 2: Армирование стен и колонн подвала секции А выполнено на 90%. Ожидается бетонирование. Армирование стен и колонн подвала секции Б выполнено на 100%. Ведется бетонирование стен и монтаж опалубки плиты перекрытия подвала.
  • 02.06.2014 Литер 1: Завершены работы по устройству 4 этажа секции А. Ведутся работы по устройству монолитного каркаса 5 этажа. Ведутся работы по устройству монолитного каркаса 1 этажа секции Б. Литер 2: Выполнено устройство фундаментной плиты секции А. Ведутся работы по устройству монолитного каркаса подвала секций А и Б.
  • 26.05.2014 Литер 1: Армирование стен и колонн 4 этажа секции А выполнено на 100%. Бетонирование - 40%. Ведутся работы по монтажу опалубки стен и колонн 4 этажа. Ожидается бетонирование. Ведутся работы по армированию стен и колонн 1 этажа секции Б. Литер 2: Подбетонная подготовка фундаментной плиты секции А выполнено на 100%. Ведутся работы по армированию фундаментной плиты. Ведутся работы по армированию стен и колонн подвала секции Б.
  • 19.05.2014 Литер 1: Устройство монолитного каркаса 3-го этажа секции А выполнено на 100%. Ожидается бетонирование плиты перекрытия. Бетонирование стен подвала выполнено на 100%. Ведутся работы по устройству плиты перекрытия подвала. Литер 2: Устройство свайного фундамента выполнено на 100%. Устройство фундаментной плиты секции Б выполнено на 100%.
  • 12.05.2014 Литер 1: Бетонирование плиты перекрытия 2-го этажа секции А выполнено на 100%. Армирование стен 3-го этажа выполнено на 95%. Ожидается бетонирование. Армирование стен подвала секции Б выполнено на 100%. Ожидается бетонирование. Ведется монтаж опалубки и армирование плиты перекрытия подвала. Литер 2: Погружение составных свай секции Б выполнено на 100%. Армирование фундаментной плиты секции А выполнено на 70%. Погружение составных свай секции А выполнено на 93%.
  • 05.05.2014 Литер 1: Армирование плиты перекрытия 2-го этажа секции А выполнено на 70%. Ожидается бетонирование. Армирование стен и колонн подвала секции Б выполнено на 100%. Бетонирование - 40%. Литер 2: Погружение составных свай выполнено на 90%. Армирование фундаментной плиты секции А выполнено на 50%.
  • 28.04.2014 Литер 1: Бетонирование стен и колонн 2-го этажа секции А выполнено на 100%. Ведется монтаж опалубки плиты перекрытия. Армирование стен и колонн подвала секции Б выполнено на 80%. Бетонирование - 10%. Ведется монтаж опалубки и армирование плиты перекрытия подвала. Литер 2: Погружение составных свай секции А выполнено на 70%, Секции Б - 90%. Монтаж опалубки фундаментной плиты выполнен на 40%. Армирование - 20%.
  • 21.04.2014 Литер 1: Армирование стен и колонн 2-го этажа секции А выполнено на 100%. Ожидается бетонирование. Армирование стен и колонн подвала секции Б выполнено на 50%. Литер 2: Погружение составных свай секции А выполнено на 61%, секции Б - 85%. Начаты работы по армированию фундаментной плиты.
  • 14.04.2014 Литер 1: Армирование плиты перекрытия 1 этажа секции А выполнено на 100%. Ожидается бетонирование. Армирование фундаментной плиты секции Б выполнено на 100%. Ожидается бетонирование. Литер 2: Погружение составных свай секции Б выполнено на 80%, секции А - 35%.
  • 07.04.2014 Литер 1: Завершены работы по устройству монолитного каркаса 1-го этажа. Начаты работы по армированию плиты перекрытия. Завершены работы по устройству гидроизоляции подбетонной подготовки и защитной стяжки гидроизоляции. Выполнено армирование нижней сетки фундаментной плиты. Литер 2: Свайные работы по секции А и секции Б выполнены на 50%.
  • 31.03.2014 Литер 1: Армирование стен и колонн 1-го этажа секции А выполнено на 100%. Ведется монтаж опалубки плиты перекрытия. Ожидается бетонирование. Устройство подбетонной подготовки секции Б - 80%. Гидроизоляция - 40%. Литер 2: Свайные работы Секции А - 16%. Свайные работы секции Б - 60%.
  • 24.03.2014 Литер 1: Армирование стен и колонн 1-го этажа секции А выполнено на 80%. Ожидается бетонирование. Устройство подбетонной подготовки секции Б - 32%. Срубка свай выполнена на 91%. Литер 2: Свайные работы Секции А - 16%. Свайные работы секции Б - 41%.
  • 17.03.2014 Литер 1: Армирование перекрытия подвала секции А выполнено на 100%. Свайные работы секции Б - 100%. Срубка свай выполнена на 70%. Литер 2: Ведется погружение контрольных свай секции А. Свайные работы секции Б - 35%.
  • 11.03.2014 Литер 1: Бетонирование стен подвала секции А выполнено на 100%. Свайные работы секции Б - 98%. Литер 2: Ведутся работы по устройству технологических проездов. Свайные работы секции Б - 30%.
  • 01.03.2014 Литер 1: Бетонирование стен подвала секции А выполнено на 50%. Свайные работы секции Б - 85%. Литер 2: Земляные работы секции А - 100%. Ведутся работы по устройству технологических проездов. Свайные работы секции Б - 20%.
  • 24.02.2014 Литер 1: Бетонирование колонн -1-го этажа секции А выполнено на 68%. Свайные работы секции Б - 74%. Литер 2: Земляные работы секции А - 100%. Свайные работы секции Б - 10%.
  • 18.02.2014 Литер 2: Получено положительное заключение несущей способности свай. Ведутся свайные работы секции Б.
  • 15.02.2014 Литер 1: Армирование стен и колонн -1-го этажа секции А выполнено на 25%. Свайные работы секции Б - 63%. Литер 2: Земляные работы секции А - 85%. Секция Б - Задавлены контрольные сваи. Ведутся испытания несущей способности.
  • 10.02.2014 Литер 1: Завершено бетонирование фундаментной плиты секции А. Свайные работы секции Б - 50%. Литер 2: Земляные работы секции А - 80%. Секция Б - Задавлены контрольные сваи. Ждем 7 дней (минимальный срок) для проведения испытаний несущей способности.
  • 03.02.2014 Литер 1: Возобновлены свайные работы. Литер 2: Возобновлены земельные работы. Ведется поставка свай.
  • 29.01.2014 Литер 1: Армирование фундаментной плиты секции А выполнено на 100%. Ожидается бетонирование. Свайные работы секции Б - 45%. Ожидаются продолжение работ. Литер 2: Земляные работы по секции Б выполнены на 100%. Ожидаются начало свайных работ. Земляные работы по секции А выполнены на 30%. Ожидаются продолжение работ. В связи с погодными условиями, вынуждены приостановить производство строительно-монтажных работ с целью сохранения качества их выполнения, согласно особым требованиям нормативно-технической документации. Ожидаем наступления температуры выше -27 градусов. Возобновление строительно-монтажных работ и начало бетонных работ планируется 3 февраля 2014 г.
  • 27.01.2014 Литер 1: Армирование фундаментной плиты секции А - 60%. Свайные работы секции Б - 45%. Литер 2: Вертикальная планировка секции Б - 100%; секции А - 30%.
  • 20.01.2014 Литер 1: Бетонная подготовка секции А выполнена на 100%. Гидроизоляция выполнена на 100%. Свайные работы секции Б - 30%. Литер 2: Вертикальная планировка территории выполнена на 70%.
  • 13.01.2014 Литер 1: Бетонная подготовка секции А выполнена на 60%. Ведется поставка арматуры для устройства фундамента.
  • 24.12.2013 Ведется поставка свай.
  • 12.12.2013 Начались подготовительные работы по строительству Литера 2.
  • 04.12.2013 Получено разрешение на строительство дома Литер 2. Ожидается поставка свай.
  • 02.12.2013 Устройство свайного основания секции Б выполнено на 40%.
  • 26.11.2013 Бетонная подготовка под фундаментную плиту выполнена на 17%.
  • 18.11.2013 Ведутся работы по бетонной подготовке под фундаментную плиту.
  • 08.11.2013 Свайное основание секции А выполнено на 100%, начаты подготовительные работы под монолитный фундамент.
  • 05.11.2013 Устройство свайного основания выполнено на 48%.
  • 21.10.2013 Устройство свайного основания выполнено на 35%.
  • 30.09.2013 Получено разрешение на строительство дома Литер 1.
  • 20.09.2013 Ведутся подготовительные работы для устройства свайного основания.
  • 16.09.2013 Завершен снос зеленых насаждений.
  • 02.08.2013 Ведутся работы по планировке территории.
  • 15.07.2013 Выполнена установка ограждения строительной площадки.
  • 28.06.2013 Ведется вывоз мусора.
  • 03.06.2013 Ведется вывоз металлических гаражей.

Документация

Разрешение на строительство Литер 2 Разрешение на строительство Литер 3 Edit Проектная декларация комфорт-квартал "Московский", Литер 2 Проектная декларация комфорт-квартал "Московский", Литер 3 Проектная декларация комфорт-квартал "Московский", Литер 5-а Разрешение на ввод Литера 1 комфорт-квартала «Московский»

Посмотрите другие объекты:

Акция

ладельцы квартир в комфорт-квартале «Московский» первыми в Уфе смогут прочувствовать все преимущества новинки городского строительного рынка – смарт-планировок. Во многом благодаря именно рациональному проектированию жилья уфимцы смогут купить квартиру, обладающую преимуществами элитного жилья, по вполне доступной цене.
