«Эрмитаж» - это жилой комплекс бизнес-класса. Архитектура трех высотных башен, объединенных единым стилобатом, создает городское пространство нового типа. Концепция проекта, разработанная группой российских и европейских архитекторов, дизайнеров и специалистов по управлению, формирует новый подход к созданию жилья.
Основной задачей команды проекта стало создание такого комплекса, в котором каждая мелочь, каждая деталь подчинены единому принципу – комфорт во всем.
Идеальное расположение, современная инженерия, квартиры на любой вкус, актуальный дизайн и захватывающий вид из окон – вот идеальный дом в географическом центре Уфы!
Планируемый срок сдачи:
1 и 2 секция — 4 квартал 2015 г.
3 секция и ввод в эксплуатацию всего комплекса — 2 квартал 2017 г.
Район уфимского Горсовета – одно из знаковых мест города, где богатая сложившаяся инфраструктура сегодня дополняется новыми культурными, административными и развлекательными объектами. Парк им. Гафури и парк «Волшебный мир», кинокомплекс «Искра» и Русский драматический театр, площадь Ленина, Собор Воскресения Христова и строящаяся мечеть Махалля Фаиттиха, поликлиники, детские сады и школы, отделения банков и почты, магазины, кафе и рестораны – все это район Горсовета. Но меняются потребности жителей мегаполиса, и район обретает новое лицо – в шаговой доступности от ЖК «Эрмитаж» возводится плавательный комплекс «Атлантика», построен и принимает тысячи посетителей суперсовременный ТЦ «Планета» с магазинами, ресторанами, кинотеатром и аквапарком.
Улица Рудольфа Нуреева, к которой примыкает «Эрмитаж», будет продлена в 2015 году и свяжет ул. Менделеева, проспект Салавата Юлаева и ул. Трамвайную, станет дублером улиц Российской и Комсомольской.

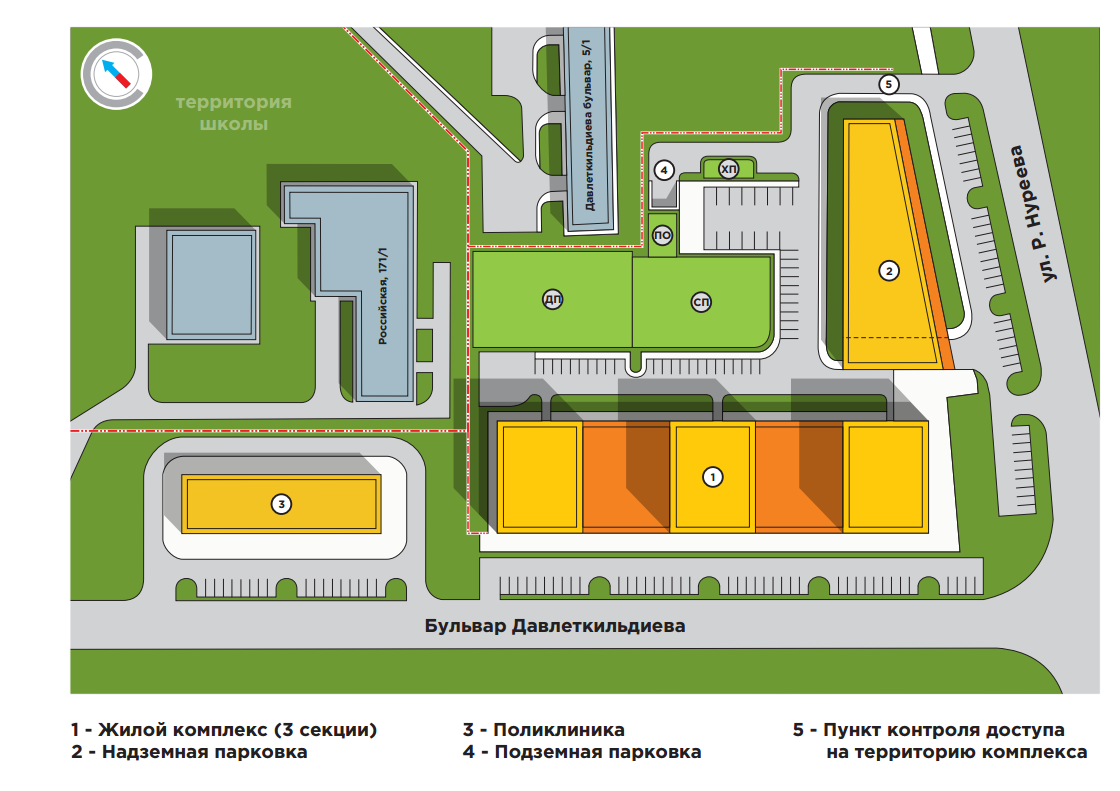

ЖК «Эрмитаж» удачно расположен на одном из «уфимских холмов» и окружен зоной городских лесов, где сохранится уникальный вид из окон на зеленый пояс зауфимья до самого горизонта!
Удобство: в зданиях жилого комплекса будут работать современная поликлиника, продуктовый супермаркет, отделения банков и почты, салон красоты, туристическое агентство, кафе и художественная галерея
Безопасность: территория под круглосуточной охраной частного охранного агентства. Системы HD-видеонаблюдения
Для семьи: спортивные и детские площадки топ-уровня во дворе «без машин»
Для автолюбителей: двухуровневый подземный паркинг с механизированными местами и сервис сезонного хранения шин
Без забот: собственная управляющая компания для идеальной работы всех сервисов и содержания жилого комплекса Эрмитаж в безукоризненном состоянии
Жилой комплекс «Эрмитаж» – это архитектурное решение, совмещающее в себе новинки архитектурной, инженерной и дизайнерской мысли
Оформление подъездов, лестничных клеток и других мест общего пользования жилого комплекса «Эрмитаж» от одного из ведущих европейских дизайнерских бюро (Нидерланды)
Уникальный для Уфы круглосуточный консьерж-сервис
Высота потолков до 4 метров
В некоторых квартирах предусмотрено панорамное остекление
Впервые в Уфе квартиры «En suite» с раздельными приватной и гостевой зонами
Система «Умный Дом», для управления которой мы дарим жильцам планшеты с предустановленным программным обеспечением
Строительные и отделочные материалы только высочайшего качества: шумоизоляции POLIFOM, плитка «Kerama Marazzi», «дышащие» стеновые панели с системой «UKON»
Автономная система стабилизации напряжения для безопасности всех электронных систем и бытовых приборов
Высокоскоростные современные лифты. Для удобства и приватности мы предусмотрели индивидуальный доступ на некоторые этажи

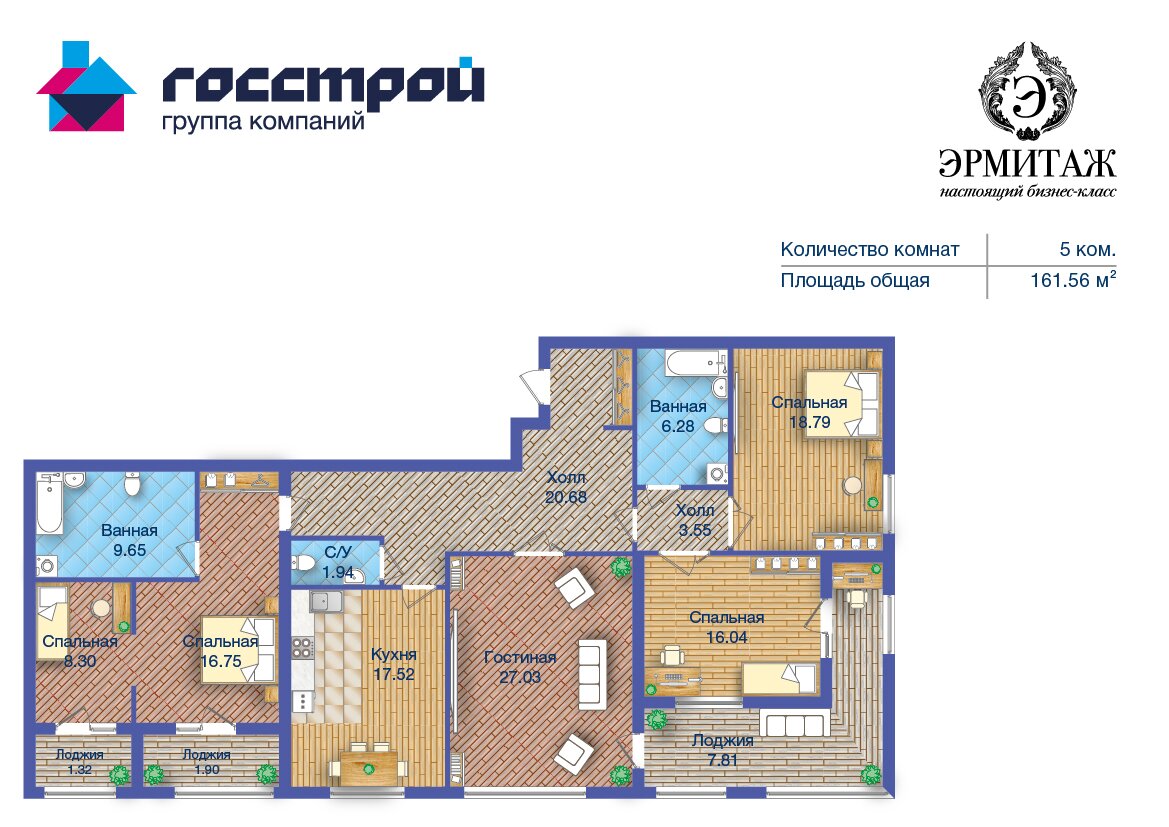

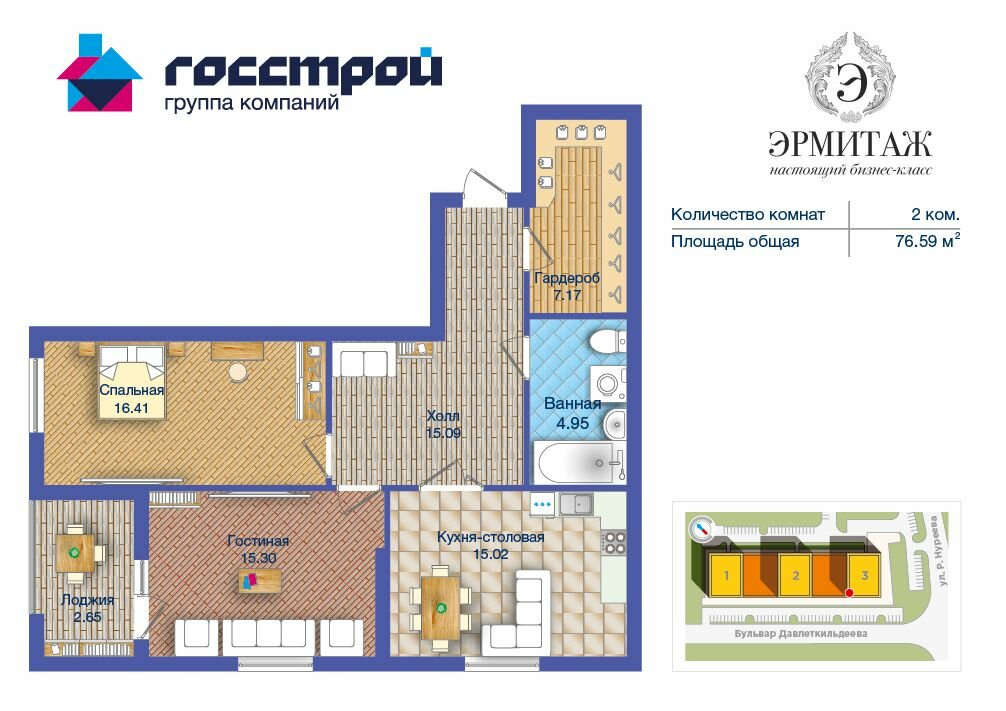

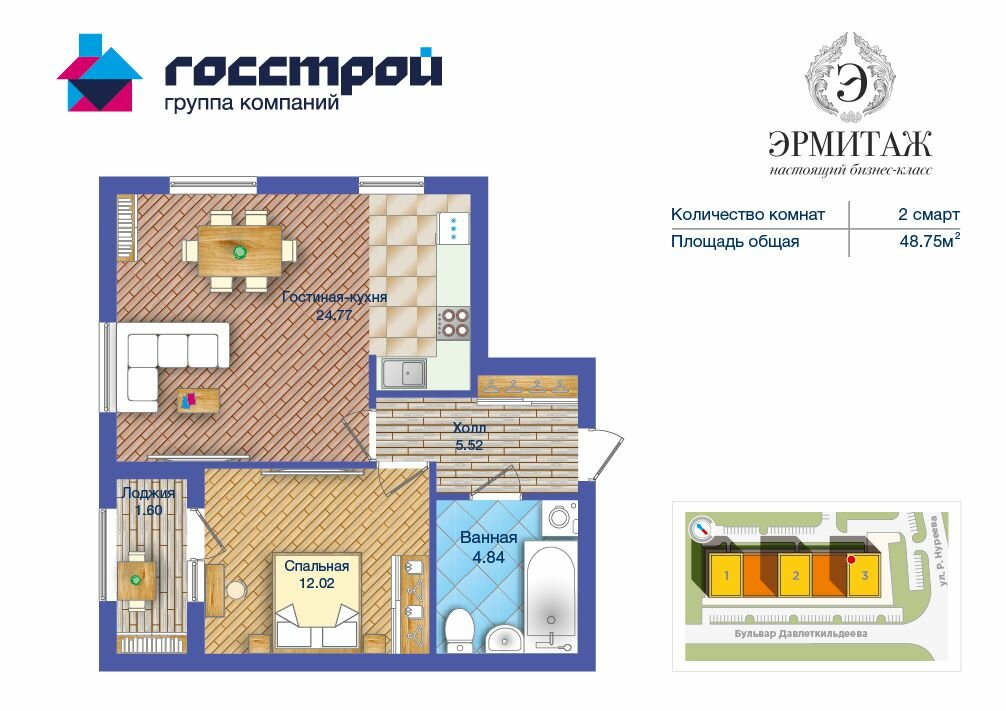

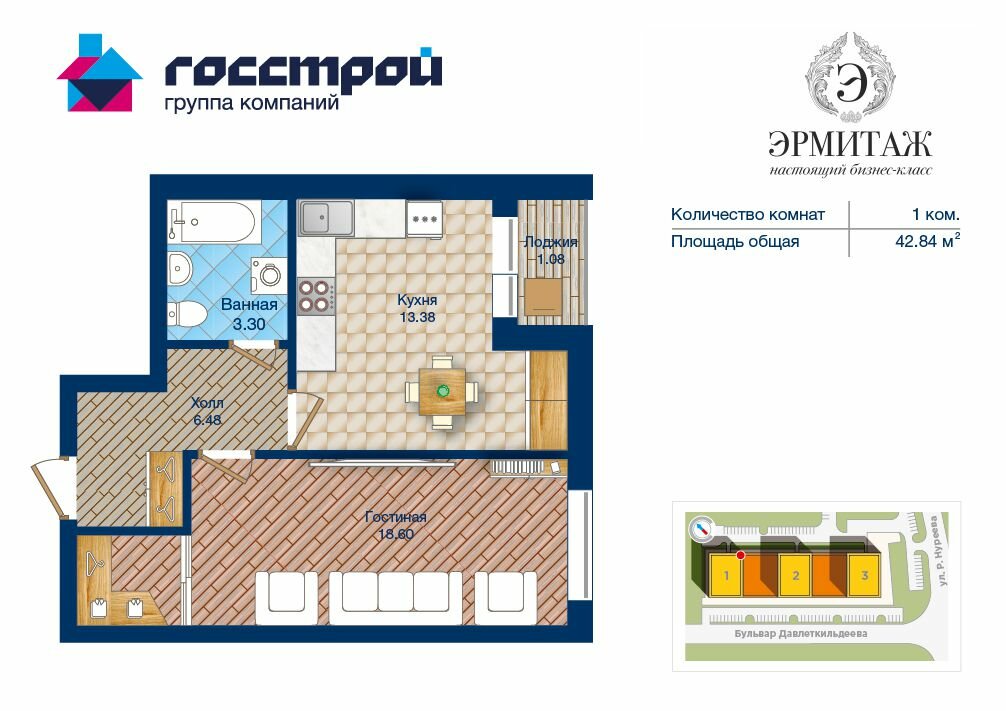

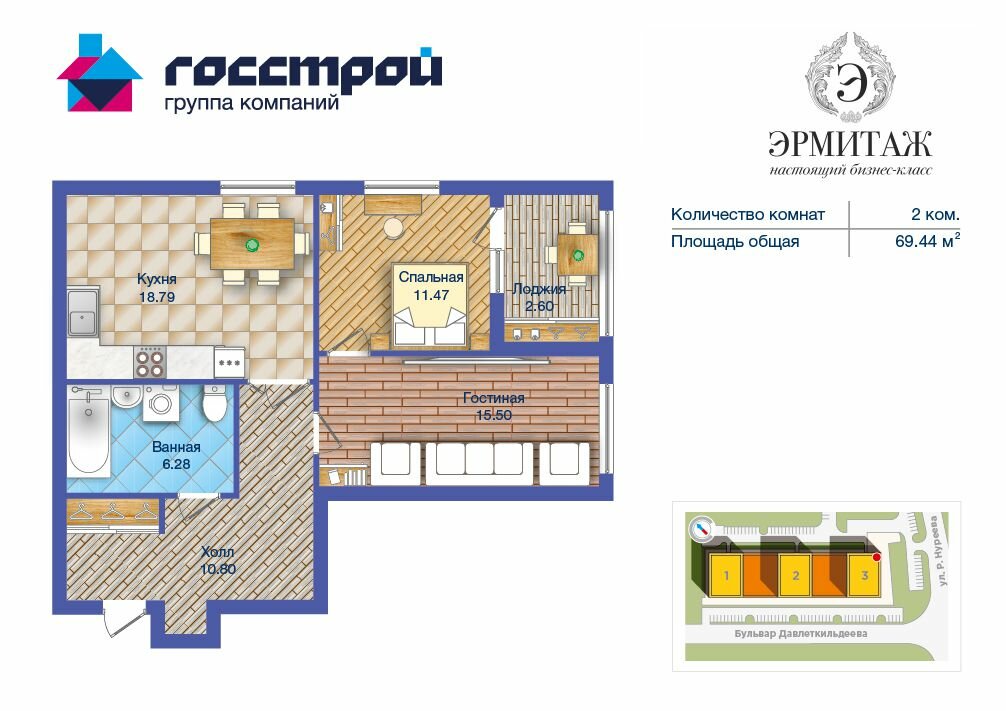

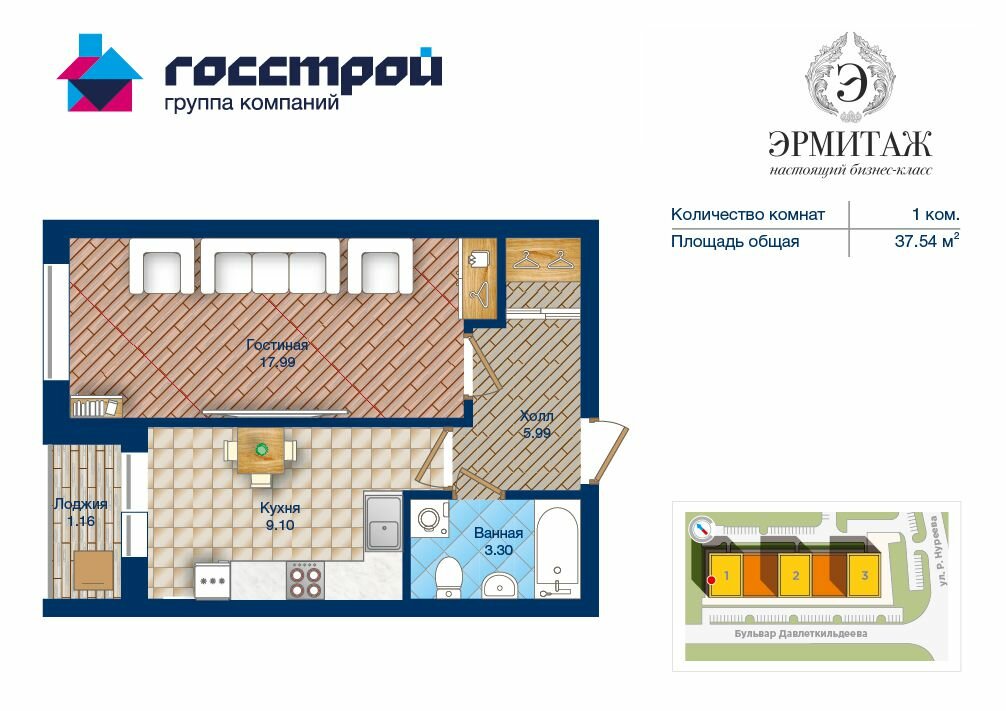

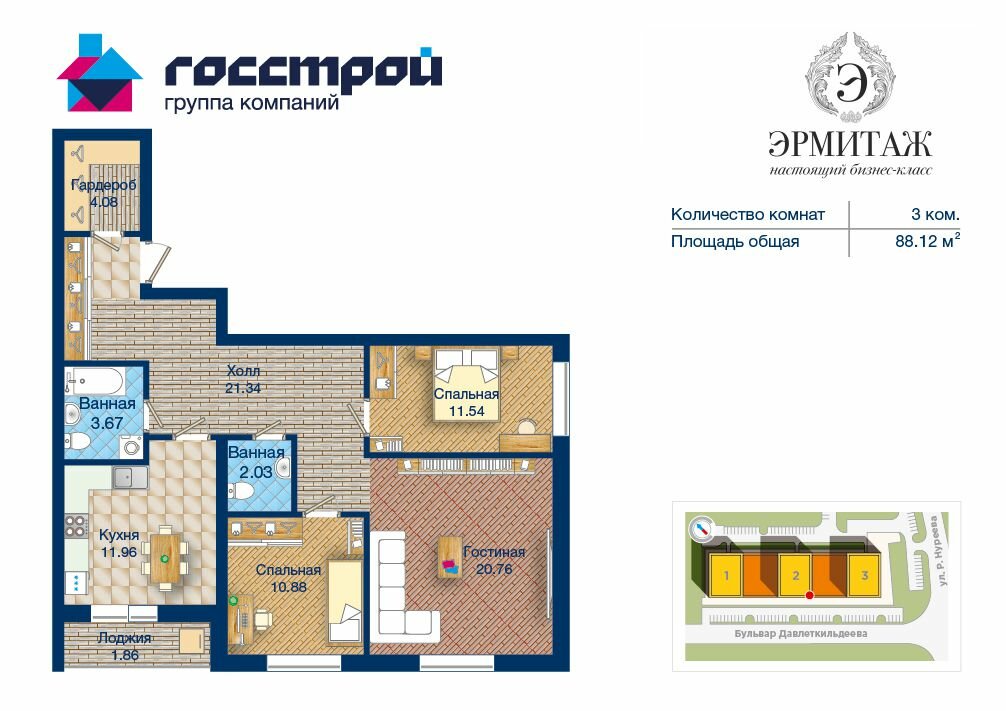

Жилой комплекс «Эрмитаж» предлагает Вам 605 квартир бизнес-класса, среди которых вы обязательно отыщите свой вариант для создания идеального жилого пространства:
Продуманная до мелочей и эффективная планировка квартир, простор холлов и высочайшее качество отделочных материалов
Получистовая отделка или индивидуальный дизайнерский проект Вашей квартиры

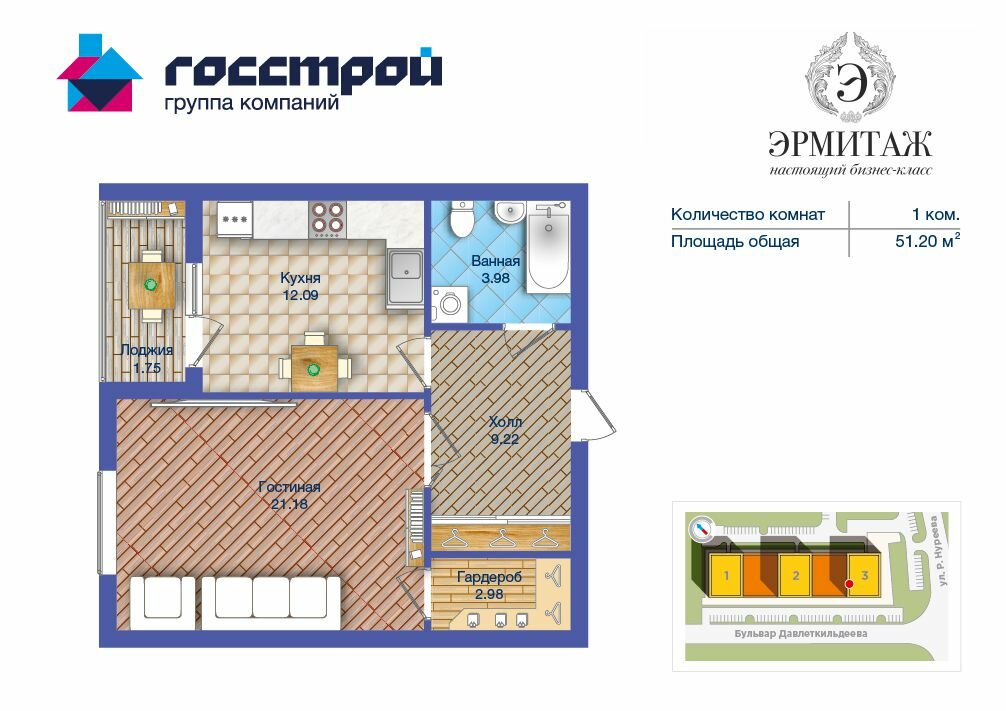

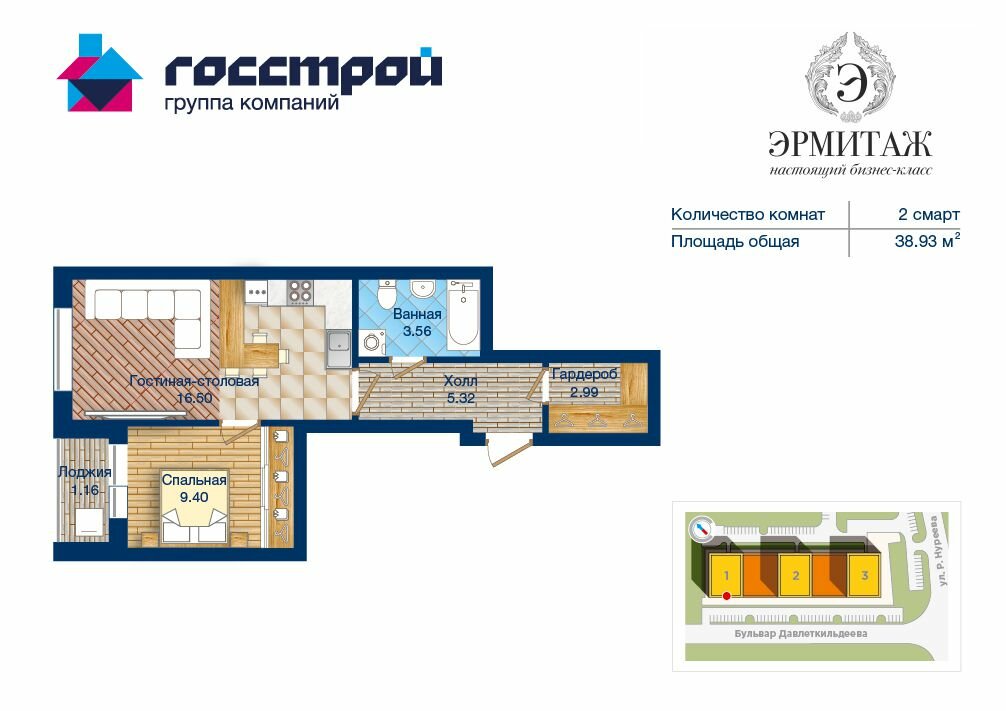

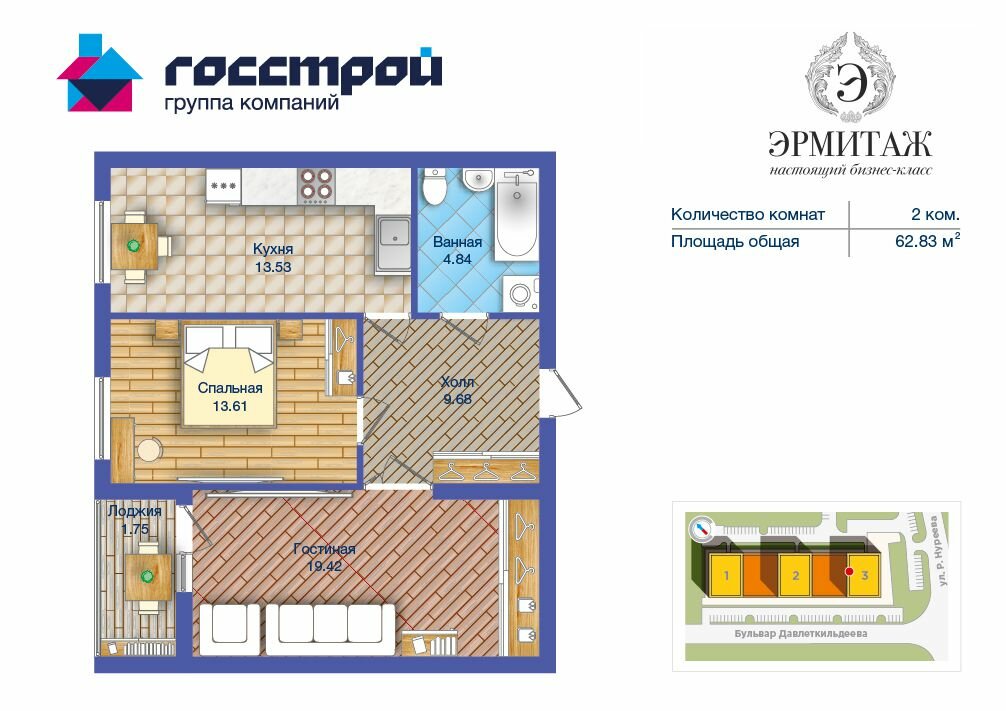

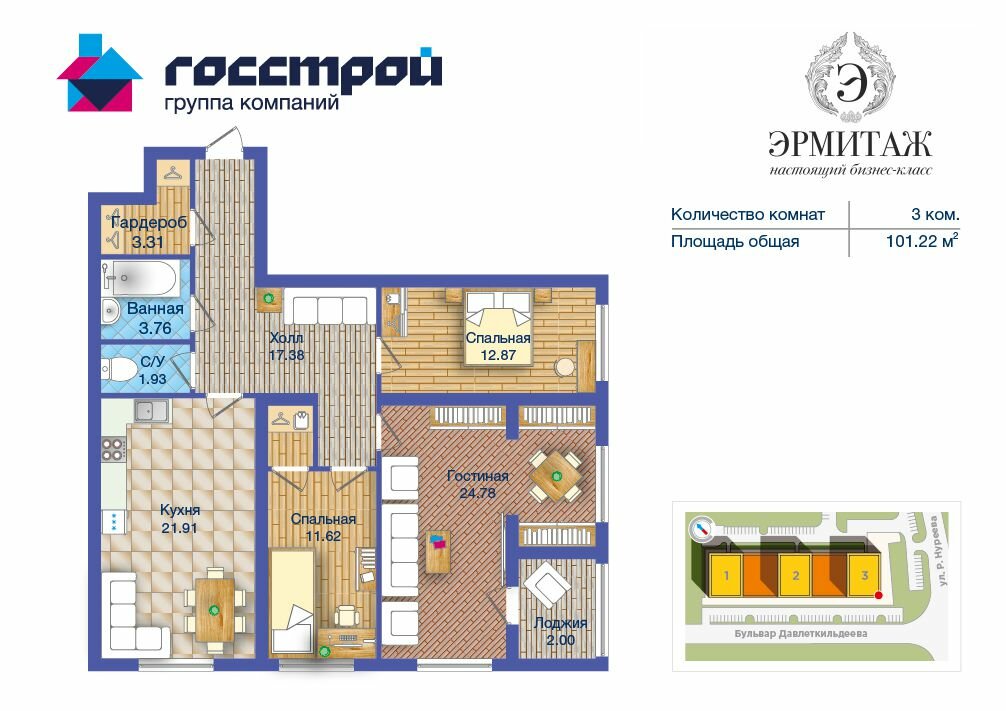

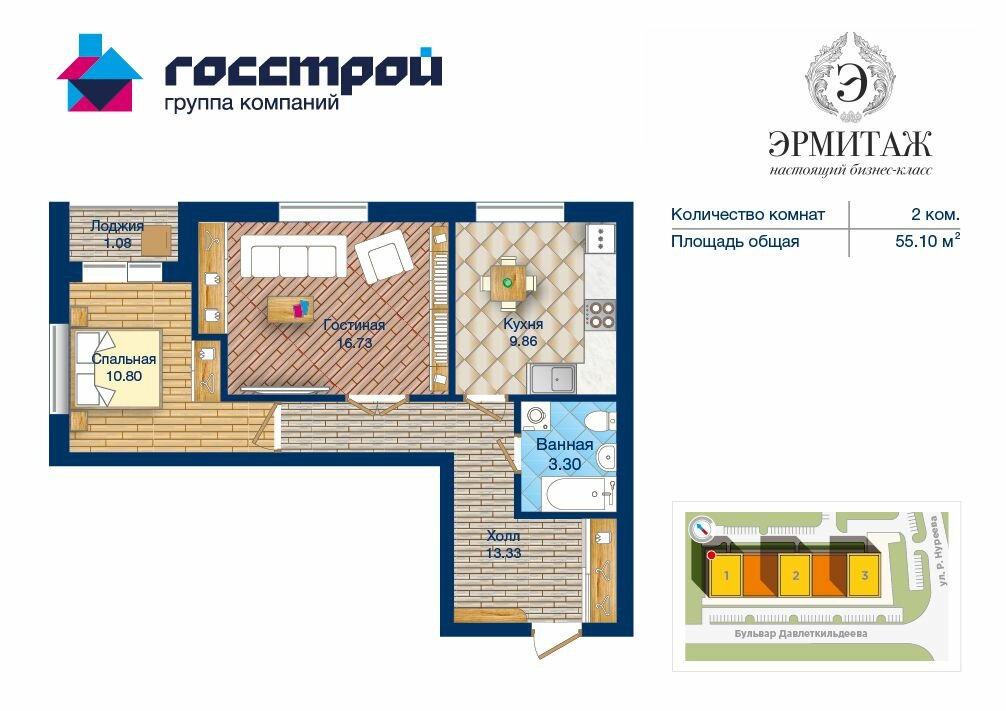

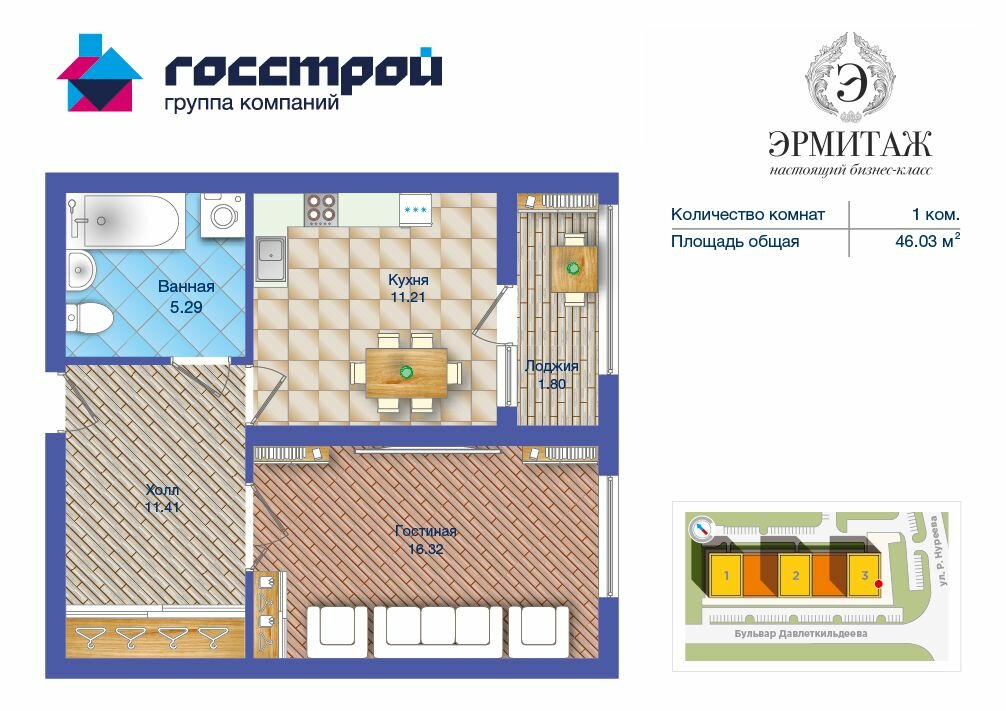

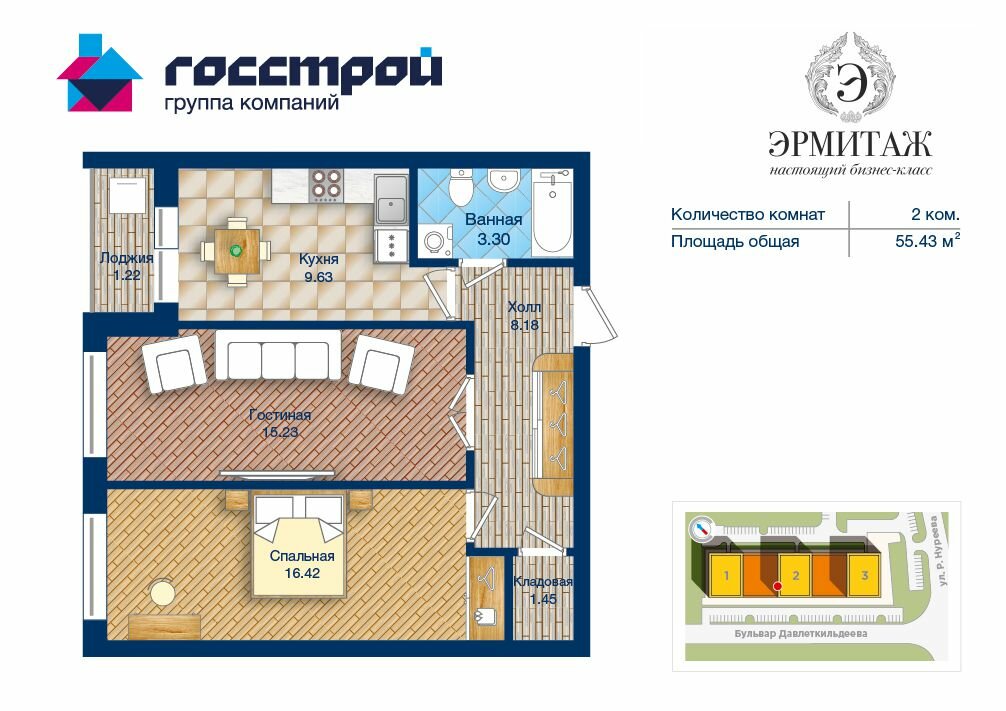

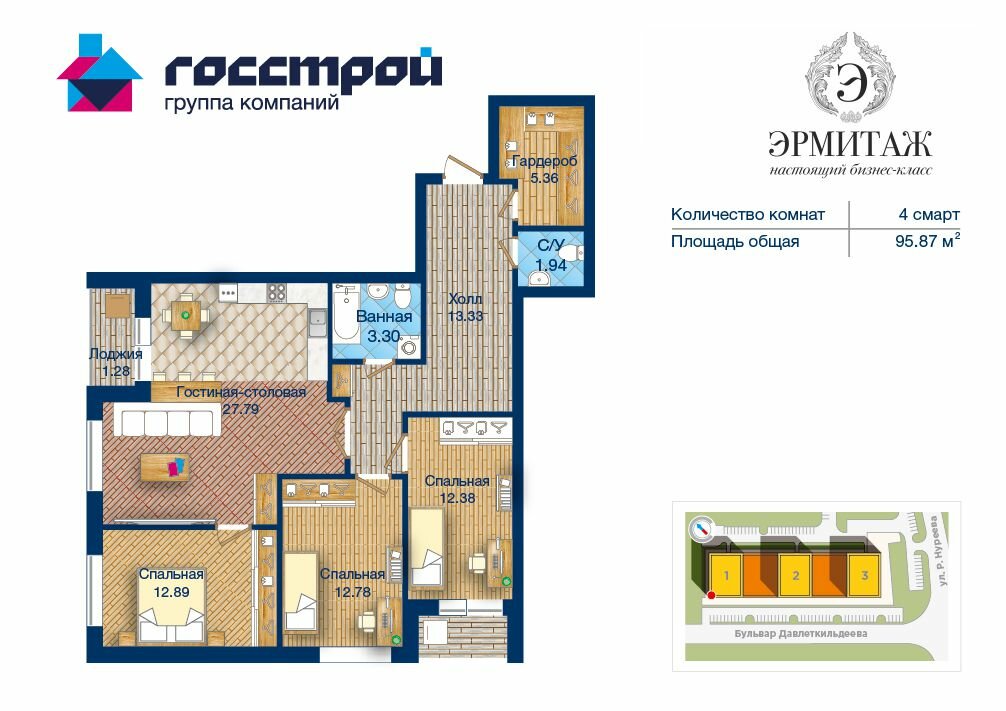

Площадь квартир от 30,55 до 221,72 кв.м
Планировки «En suite» для некоторых квартир
Высота потолков 2.70, 3.00, 3.30 и 4.00 метра. В некоторых квартирах предусмотрено панорамное остекление
Для защиты от звуков улицы и отсутствия пыли в Вашей квартире будут установлены высококачественные энергосберегающие окна на основе тройного стеклопакета
Во всех квартирах будет реализована концепция скрытой разводки отопления для максимального удобства отделки и реализации любых дизайнерских решений
Система принудительной вентиляции во всем доме, в каждой квартире предусмотрены места для установки кондиционеров
Всего 3 пентхауса с дополнительными привилегиями: 75 метров от земли, пяти- или шестикомнатная планировка, высота потолков 4.00 метра, огромные панорамные окна, индивидуальный доступ в лифт и на этаж
*Жилой комплекс «Эрмитаж»: Участие в долевом строительстве жилого дома с подземно-наземным паркингом с административными помещениями в квартале, ограниченном улицей Рудольфа Нуреева, бульваром Давлеткильдеева в Октябрьском районе городского округа город Уфа Республики Башкортостан, кадастровый номер земельного участка - 02:55:000000:26318. Застройщик: ООО «СУ-2 ОАО «Госстрой». Проектная декларация на сайте: gosstroy.info.
Цены приведены при условии 100% единовременной оплаты на следующие этажи:
- Квартиры с высотой потолков 2,7 м - с 4 по 13 этажи (секции 1 и 2)
- Квартиры в высотой потолков 3.0 м - с 20 по 25 этажи (секция 1); 25 этаж (секция 2); с 4 по 7 этажи (секция 3).
Рассрочка без участия банка
Если у Вас есть денежные средства для оплаты только части цены квартиры или офисного помещения, и Вы не хотите брать кредит, то специально для Вас мы разработали удобные варианты покупки недвижимости в наших строящихся объектах с возможностью использования дифференцированной системы оплаты ее стоимости.
У Вас есть возможность приобрести квартиры и офисные помещения в наших строящихся объектах на индивидуальных условиях с учетом Вашего первоначального взноса. Подробную информацию об условиях приобретения Вы можете получить у наших менеджеров в Офисе продаж.
11.02.2015 Секция 1: Бетонирование стен и колонн 18 этажа выполнено на 80%. Секция 2: Армирование плиты перекрытия 15 этажа выполнено на 48%. Секция 3: Бетонирование стен и колонн 2 этажа выполнено на 20%.
История строительства:
05.02.2015 Секция 1: Армирование стен и колонн 18 этажа выполнено на 20%. Секция 2: Бетонирование стен и колонн 15 этажа выполнено на 45%.
28.01.2015 Секция 1: Армирование плиты перекрытия 17 этажа выполнено на 30%. Секция 2: Бетонирование стен и колонн 15 этажа выполнено на 45%. Секция 3: Армирование плиты перекрытия 1 этажа выполнено на 20%.
21.01.2015 Секция 1: Выполнено устройство стен и колонн 17 этажа. Секция 2: Армирование стен и колонн 15 этажа выполнено на 45%. Секция 3: Бетонирование стен и колонн 1 этажа выполнено на 80%.
14.01.2015 Секция 1: Монтаж опалубки плиты перекрытия 16 этажа выполнен на 50%. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Бетонирование стен и колонн 1 этажа выполнено на 40%.
30.12.2014 Секция 1: Монтаж опалубки плиты перекрытия 16 этажа выполнен на 50%. Секция 2: Завершено устройство 14 этажа. Секция 3: Бетонирование стен и колонн 1 этажа выполнено на 30%.
23.12.2014 Секция 1: Устройство стен и колонн 16 этажа выполнено на 90%. Секция 2: Армирование плиты перекрытия 14 этажа выполнено на 34%. Секция 3: Бетонирование стен и колонн 1 этажа выполнено на 5%.
16.12.2014 Секция 1: Армирование стен и колонн 16 этажа выполнено на 20%. Секция 2: Монтаж опалубки плиты перекрытия 14 этажа выполнен на 50%. Секция 3: Армирование стен и колонн 1 этажа выполнено на 10%.
08.12.2014 Секция 1: Армирование плиты перекрытия 15 этажа выполнено на 16%. Секция 2: Бетонирование стен и колонн 14 этажа выполнено на 15%. Секция 3: Армирование плиты перекрытия подвала выполнено на 80%.
01.12.2014 Секция 1: Бетонирование стен и колонн 15 этажа выполнено на 86%. Секция 2: Завершено устройство 13 этажа. Секция 3: Бетонирование стен и колонн подвала выполнено на 77%.
21.11.2014 Секция 1: Армирование стен и колонн 15 этажа выполнено на 80%. Секция 2: Монтаж опалубки плиты перекрытия 13 этажа выполнен на 67%. Секция 3: Бетонирование стен и колонн подвала выполнено на 50%.
14.11.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Бетонирование стен и колонн 13 этажа выполнено на 66%. Секция 3: Армирование стен и колонн подвала выполнено на 96%.
06.11.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Устройство 12 этажа выполнено на 100%. Секция 3: Армирование стен и колонн подвала выполнено на 5%.
29.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Выполнено устройство фундаментной плиты.
27.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Ведется устройство фундаментной плиты.
17.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок.
08.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Армирование фундаментной плиты выполнено на 40%.
29.09.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Армирование фундаментной плиты выполнено на 10%.
22.09.2014 Секция 1: армирование стен и колонн 15 этажа выполнено на 75%. Секция 2: Завершено бетонирование стен и колонн 12 этажа.
15.09.2014 Секция 1: Устройство 14 этажа выполнено на 100%. Секция 2: Бетонирование стен и колонн 12 этажа выполнено на 69%.
08.09.2014 Секция 1: Выполнено бетонирование стен и колонн 14 этажа. Монтаж опалубки плиты перекрытия выполнен на 90%. Секция 2: Армирование стен и колонн 12 этажа выполнено на 60%.
01.09.2014 Секция 1: Армирование стен и колонн 14 этажа выполнено на 30%. Секция 2: Армирование и бетонирование стен и колонн 11 этажа выполнено на 100%. Армирование плиты перекрытия выполнено на 24%. Секция 3: Ведется устройство котлована.
25.08.2014 Секция 1: Монтаж опалубки плиты перекрытия 13 этажа выполнен на 10%. Секция 2: Армирование стен и колонн 11 этажа выполнено на 35%. Монтаж опалубки стен и колонн - 35%. Бетонирование стен и колонн - 34%.
11.08.2014 Секция 1: Устройство стен и колонн 12 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 100%. Армирование плиты перекрытия выполнено на 69%. Кирпичная кладка 2 этажа - 96%, 3 этажа - 70%, 7 этажа - 58%, 8 этажа - 57%. Секция 2: Устройство стен и колонн 10 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 34%. Кирпичная кладка 2 этажа - 59%, 3 этажа - 90%, 6 этажа - 31%.
04.08.2014 Секция 1: Армирование стен и колонн 12 этажа выполнено на 100%. Монтаж опалубки стен и колонн выполнен на 80%. Бетонирование стен и колонн выполнено на 40%. Кирпичная кладка 7,8 этажей выполнена на 20%; 2 этажа - 87%, 3 этажа -60%. Секция 2: Бетонирование стен и колонн 9 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 100%. Армирование плиты перекрытия выполнено на 88%. кирпичная кладка 2 этажа - 40%, 3 этажа - 55%, 6 этажа - 7%.
28.07.2014 Секция 1: Монтаж опалубки плиты перекрытия 11 этажа выполнен на 100%. Армирование плиты перекрытия - 48%. Кирпичная кладка 2-го этажа выполнена на 70%. 3-го этажа - 50%. Секция 2: Армирование стен и колонн 9 этажа выполнено на 95%. Монтаж опалубки стен и колонн - 95%. Бетонирование - 76%. Кирпичная кладка 2-го этажа выполнена на 35%, 3-го этажа - 47%.
21.07.2014 Секция 1: Армирование и бетонирование плиты перекрытия 10 этажа выполнено на 100%. Кирпичная кладка 2-го этажа выполнена на 57%. 3-го этажа - 36%. Секция 2: Монтаж опалубки плиты перекрытия 8 этажа выполнено на 98%. Армирование - 100%. Ожидается бетонирование. Кирпичная кладка 2-го этажа выполнена на 12%. 3-го этажа - 15%.
14.07.2014 Секция 1: Устройство 9 этажа выполнено на 100%. Армирование стен и колонн 10 этажа выполнено на 78%. Монтаж опалубки - 78%. Бетонирование - 39%. Секция 2: Устройство 7 этажа выполнено на 100%. Армирование стен и колонн 8 этажа выполнено на 73%. Монтаж опалубки - 73%. Бетонирование - 30%.
07.07.2014 Секция 1: Армирование и монтаж опалубки плиты перекрытия 9 этажа выполнены на 100%. Кирпичная кладка 2 этажа выполнена на 22%, 3 этажа на 13%. Секция 2: Армирование и монтаж опалубки плиты перекрытия 7 этажа выполнены на 100%.
30.06.2014 Секция 1: Армирование стен и колонн 9 этажа выполнено на 55%. Монтаж опалубки выполнен на 50%. Ожидается бетонирование. Секция 2: Армирование стен и колонн 7 этажа выполнено на 80%. Монтаж опалубки выполнен на 47%. Бетонирование стен и колонн - 28%.
23.06.2014 Секция 1: Бетонирование стен и колонн 8 этажа выполнено на 100%. Ожидается монтаж опалубки плиты перекрытия. Секция 2: Бетонирование стен и колонн 6 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 54%. Ожидается бетонирование.
16.06.2014 Секция 1: Устройство монолитного каркаса 7 этажа выполнено на 100%. Ожидается бетонирование плиты перекрытия 7 этажа. Секция 2: Устройство монолитного каркаса 5 этажа выполнено на 100%. Ожидается устройство стен и колонн 6 этажа.
09.06.2014 Секция 1: Армирование и бетонирование плиты перекрытия 6 этажа выполнено на 100%. Ожидается армирование стен и колонн 7 этажа. Секция 2: Армирование и монтаж опалубки стен 5 этажа выполнено на 100%. Бетонирование стен - 90%. Ожидается монтаж опалубки плиты перекрытия 5 этажа.
02.06.2014 Секция 1: Устройство монолитного каркаса 6 этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 6 этажа. Секция 2: Устройство плиты перекрытия 4 этажа выполнено на 100%. Ведутся работы по устройству монолитного каркаса 5 этажа.
26.05.2014 Секция 1: Бетонирование стен 5-го этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 5 этажа. Ожидается бетонирование плиты перекрытия, Секция 2: Бетонирование стен 4-го этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 4 этажа. Ожидается бетонирование плиты перекрытия,
19.05.2014 Секция 1: Бетонирование плиты перекрытия 4-го этажа выполнено на 100%. Ведется устройство монолитного каркаса 5 этажа. Бетонирование стен 5 этажа выполнено на 60%. Секция 2: Бетонирование плиты перекрытия 3-го этажа выполнено на 100%. Ведется устройство монолитного каркаса 4 этажа. Бетонирование стен 4 этажа выполнено на 40%.
12.05.2014 Секция 1: Устройство монолитного каркаса 4 этажа выполнено на 100%. Армирование плиты перекрытия 4 этажа выполнено на 95%. Ожидается бетонирование плиты перекрытия. Секция 2: Устройство монолитного каркаса 3 этажа выполнено на 100%. Армирование плиты перекрытия 3 этажа выполнено на 85%. Ожидается бетонирование плиты перекрытия.
05.05.2014 Секция 1: Ведется устройство монолитного каркаса 4-го этажа. Бетонирование стен выполнено на 40%. Секция 2: Ведется армирование стен и колонн 3-го этажа. Бетонирование выполнено на 20%.
28.04.2014 Секция 1: Монтаж опалубки плиты перекрытия 3-го этажа выполнен на 100%. Армирование плиты перекрытия - 80%. Ожидается бетонирование. Секция 2: Бетонирование стен 2-го этажа выполнено на 100%. Ведется армирование плиты перекрытия 2-го этажа.
21.04.2014 Секция 1: Устройство монолитного каркаса стен 3-го этажа выполнено на 100%. Армирование плиты перекрытия 3-го этажа выполнено на 50%. Ожидается бетонирование. Секция 2: Армирование стен и колонн 2-го этажа выполнено на 100%. Бетонирование - 60%.
14.04.2014 Секция 1: Армирование стен 3-го этажа выполнено на 100%. Бетонирование - 30%. Секция 2: Армирование плиты перекрытия 2-го этажа выполнено на 100%. Бетонирование - 83%.
07.04.2014 Секция 1: Выполнено бетонирование плиты перекрытия 2-го этажа. Начаты работы по армированию типового жилого этажа. Секция 2: Выполнены работы по устройству опалубки плиты перекрытия 2-го этажа. Армирование плиты перекрытия выполнено на 80%. Ожидается бетонирование плиты перекрытия.
31.03.2014 Секция 1: Бетонирование стен, колонн 2-го этажа выполнено на 100%. Ведется монтаж опалубки плиты перекрытия. Секция 2: Бетонирование стен, колонн 2-го этажа выполнено на 100%. Ведется монтаж опалубки плиты перекрытия 2-го этажа.
24.03.2014 Секция 1: Устройство плиты перекрытия 2-го этажа выполнено на 40%. Началось армирование. Бетонирование стен и колонн выполнено на 70%. Секция 2: Армирование стен, колонн 2-го этажа выполнено на 93%. Монтаж опалубки стен и колонн выполнен на 87%. Бетонирование стен и колонн - 30%.
17.03.2014 Секция 1: Бетонирование стен, колонн 2-го этажа выполнено на 50%. Армирование - 85%. Секция 2: Армирование стен, колонн 2-го этажа выполнено на 60%. Бетонирование - 30%. Ведутся арматурные работы 2-го этажа. Продолжаются пуско-наладочные работы башенного крана.
11.03.2014 Секция 1: Бетонирование стен, колонн и перекрытия 1-го этажа выполнено на 100%. Ведутся арматурные работы 2-го этажа. Секция 2: Бетонирование стен, колонн и перекрытия 1-го этажа выполнено на 100%. Ведутся арматурные работы 2-го этажа. Выполнен монтаж башенного крана. Ведутся пуско-наладочные работы.
01.03.2014 Секция 1: Бетонирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Ведется монтаж башенного крана.
24.02.2014 Секция 1: Бетонирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 100%. Ожидается бетонирование.
15.02.2014 Секция 1: Армирование стен и колонн 1-го этажа выполнено на 60%. Бетонирование стен и колонн 1-го этажа выполнено на 30%. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 70%. Бетонирование стен и колонн 1-го этажа выполнено на 20%.
10.02.2014 Секция 1: Бетонирование перекрытия выполнено на 100%. Армирование стен и колонн 1-го этажа выполнено на 30%. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 30%.
03.02.2014 Возобновлены арматурные работы.
29.01.2014 Секция 1: Бетонирование перекрытия выполнено на 50%. Армирование перекрытия на 100%. Ожидается бетонирование 50% перекрытия. Секция 2: Армирование плиты перекрытия выполнено на 100%. Ожидается бетонирование. В связи с погодными условиями, вынуждены приостановить производство строительно-монтажных работ с целью сохранения качества их выполнения, согласно особым требованиям нормативно-технической документации. Ожидаем наступления температуры выше -27 градусов. Возобновление строительно-монтажных работ и начало бетонных работ планируется на 3 февраля 2014 г.
27.01.2014 Устройство стен подвала секции 1 - 100%. Устройство перекрытий - 50%. Устройство стен подвала секции 2 - 100%. Ведутся работы по армированию плиты перекрытия.
20.01.2014 Устройство стен подвала секции 1 выполнено на 80%. Устройство перекрытий - 50%. Устройство стен подвала секции 2 - 80%.
13.01.2014 Устройство стен подвала секции 1 выполнено на 60%. Секции 2 - 50%.
30.12.2013 Ведутся работы по устройству стен секции №2.
24.12.2013 Завершены фундаментные работы секции №2. Ведутся работы по устройству стен секции №1.
16.12.2013 Ведутся арматурные работы по устройству стен секции №1.
10.12.2013 Завершены фундаментные работы секции №1.
04.12.2013 Получено разрешение на строительство.
17.11.2013 Начало подготовительных работ по устройству монолитного фундамента секции 2.1 (пристрой)
23.10.2013 Начало подготовительных работ по устройству монолитного фундамента секции 2
08.10.2013 Начало подготовительных работ по устройству монолитного фундамента секции 1
ладельцы квартир в комфорт-квартале «Московский» первыми в Уфе смогут прочувствовать все преимущества новинки городского строительного рынка – смарт-планировок. Во многом благодаря именно рациональному проектированию жилья уфимцы смогут купить квартиру, обладающую преимуществами элитного жилья, по вполне доступной цене.
