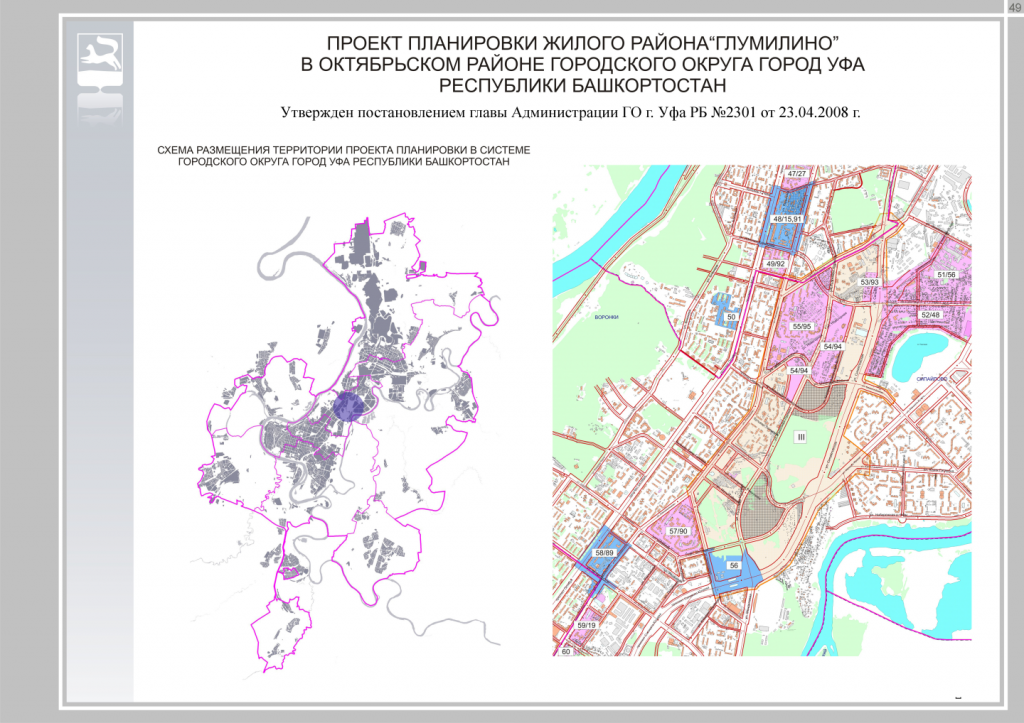

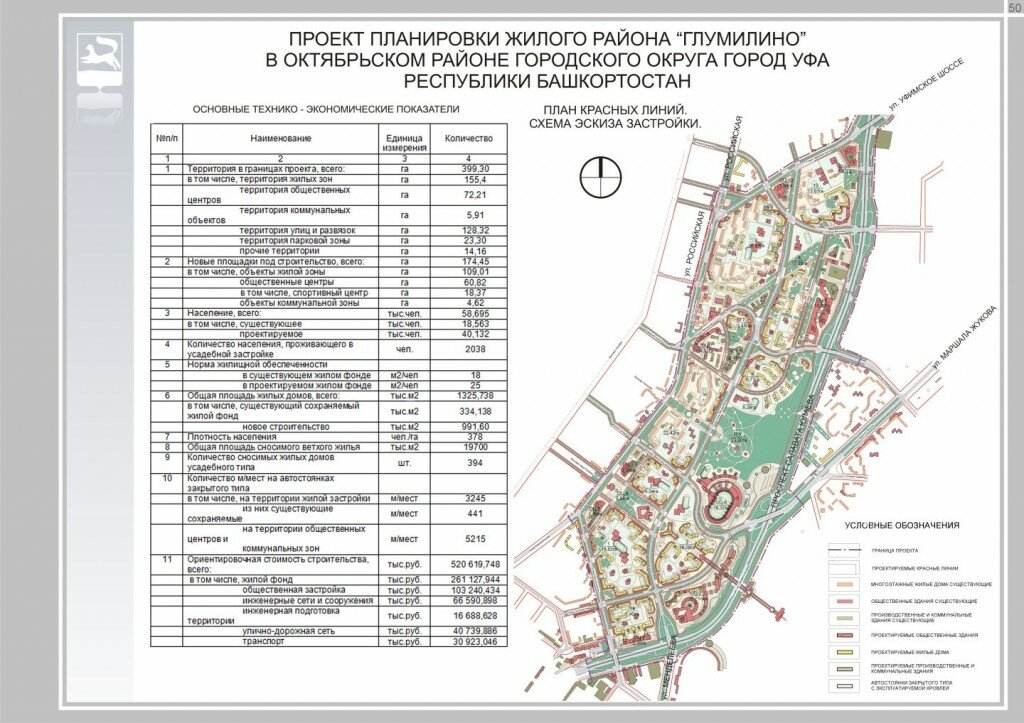

Строящийся жилой комплекс «Госстрой-25» расположен в микрорайоне «Глумилино», в границах ул. Рудольфа Нуреева и Бульвара Давлеткильдеева Октябрьского района г. Уфы.
«Глумилино» является географическим центром города, что открывает широкие возможности для личной, деловой и финансовой деятельности жителей микрорайона. Особую привлекательность ЖК «Госстрой-25» придаёт шаговая доступность к основным магазинам, поликлиникам, предприятиям общественного питания, паркам, банкам и почтовым отделениям.
Неподалёку открылся торгово-развлекательный комплекс «Планета», включающий в себя кинотеатры, рестораны, бутики, а также крупнейший в регионе аквапарк.
Планируемый срок окончания строительства секций №1, 2 — 3 квартал 2015
Планируемый срок окончания строительства секции №3 — 3 квартал 2017, срок ввода в эксплуатацию — 4 квартал 2017
Уникальные видовые характеристики
Комфорт-класс: разумные цены и инфраструктура бизнес-уровня
Смарт-планировки: продуманная полезная площадь без переплаты
Лесопарковая территория
Декоративный фонтан на территории комплекса
Шлагбаум, охрана, видеонаблюдение, консьерж
Вентилируемые фасады зданий

Детские и спортивные площадки топ-уровня
Подземный паркинг, механизированный паркинг
Скоростные лифты от ведущего мирового производителя KONE
Дизайнерское оформление и отделка подъезда, лестничных площадок и мест общего пользования VIP-уровня
Профессиональная управляющая компания

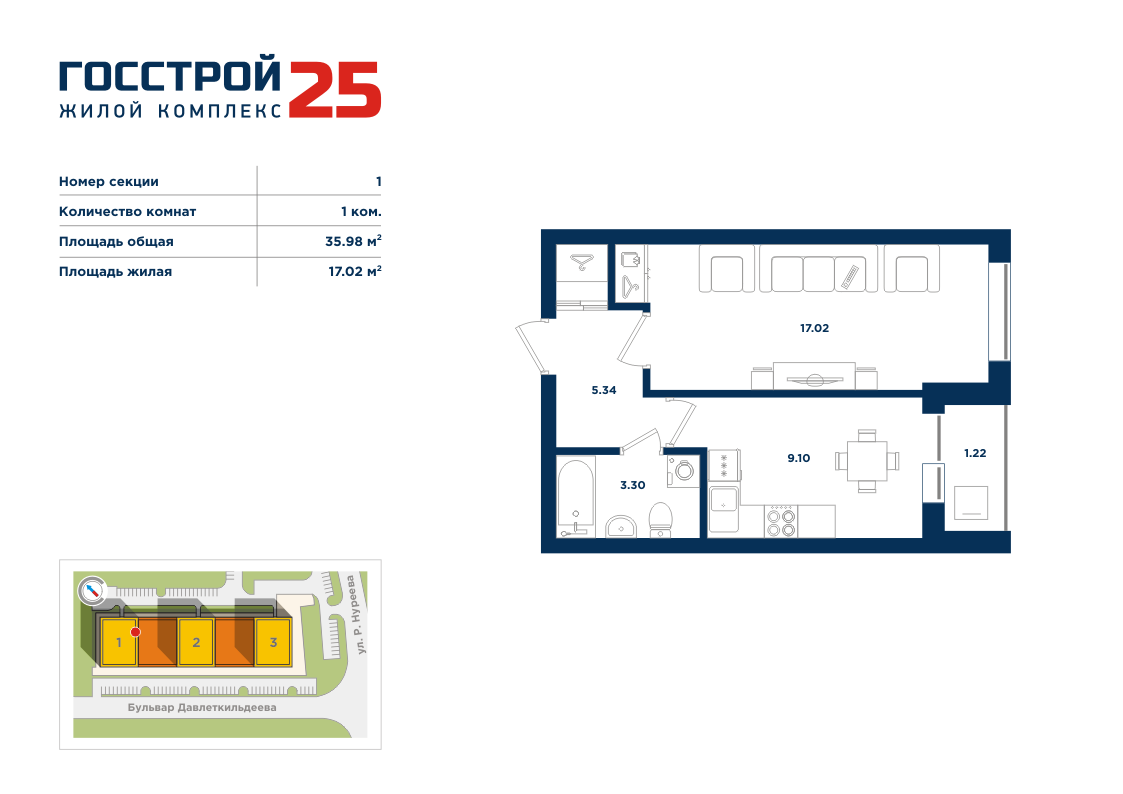

Возможность покупки любой квартиры с черновой или чистовой отделкой евростандарта
Оснащение
Энергоэффективные окна:Тройное остекление с повышенной шумоизоляцией
Элитные входные двери: Элитные двери повышенной защиты
Элитные полы в коридорах и местах общего пользования: Отделка из коллекционного керамогранита
Высококачественная отделка: Получистовая отделка с подготовкой под финишную отделку, выровненная по маякам
Система видеонаблюдения: Личное видеонаблюдение за квартирой, этажом и внутридворовой территорией
Система теплый пол: Обогрев пола в кухне и ванной комнате
Возможность подключения кондиционера: Предусмотренное место для установки системы кондиционирования
Защита от перепадов напряжения:Система автоматической регулировки сетевого напряжения
Оптико-волоконные коммуникации: Выделенная линия подключения к интернету, телефонии и ТВ
Вентиляция:Автоматизированная система принудительной вентиляции
Дизайн проект в подарок:Дизайн проект чистовой отделки со сметой ремонта в подарок
Электронный доступ на этаж:Собственный доступ на этаж в высокоскоростных лифтах KONE
Страховка:Страхование имущества в подарок
Качество жизни
Экологичность: Защита от городской пыли и выхлопных газов
Спокойствие: Пониженный уровень воздействия городского шума
Пространство: Высота потолков 2,7 и 3 метра на выбор
Преимущество: Приоритетное право выбора и покупки места в паркинге
Обзор: Превосходные видовые характеристики
Освещение:Комфортный уровень естественного освещения. Минимальное воздействие городского освещения в ночное время
Индивидуальный подход: Индивидуальные условия оплаты. Персональный менеджер постпродажного обслуживания
Условия покупки жилья в жилом комплексе «Госстрой-25»
*Жилой комплекс «Госстрой-25»: Участие в долевом строительстве жилого дома с подземно-наземным паркингом с административными помещениями в квартале, ограниченном улицей Рудольфа Нуреева, бульваром Давлеткильдеева в Октябрьском районе городского округа город Уфа Республики Башкортостан, кадастровый номер земельного участка - 02:55:000000:26318. Застройщик: ООО «СУ-2 ОАО «Госстрой». Планируемый срок окончания строительства секций №1, 2— 3 квартал 2015 г. Планируемый срок окончания строительства секции №3 — 3 квартал 2017 г., срок ввода в эксплуатацию — 4 квартал 2017 г. Проектная декларация на сайте: gosstroy.info.
Рассрочка без участия банка
Если у Вас есть денежные средства для оплаты только части цены квартиры или офисного помещения, и Вы не хотите брать кредит, то специально для Вас мы разработали удобные варианты покупки недвижимости в наших строящихся объектах с возможностью использования дифференцированной системы оплаты ее стоимости.
У Вас есть возможность приобрести квартиры и офисные помещения в наших строящихся объектах на индивидуальных условиях с учетом Вашего первоначального взноса. Подробную информацию об условиях приобретения Вы можете получить у наших менеджеров в Офисе продаж.

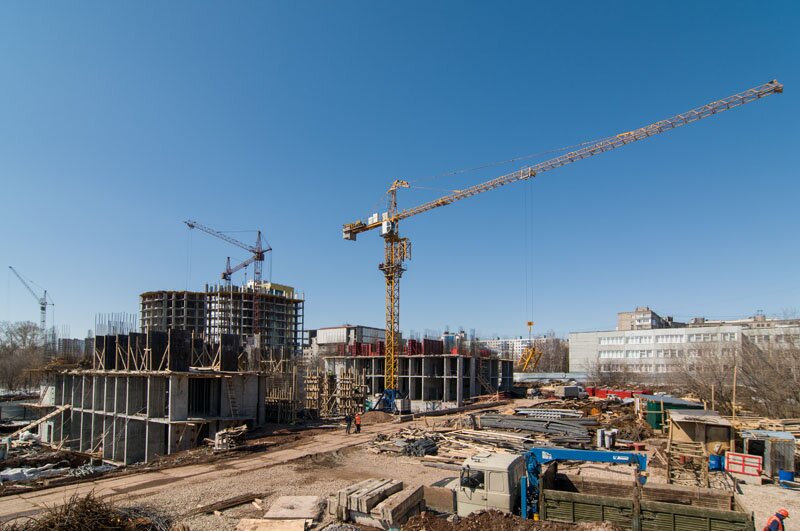

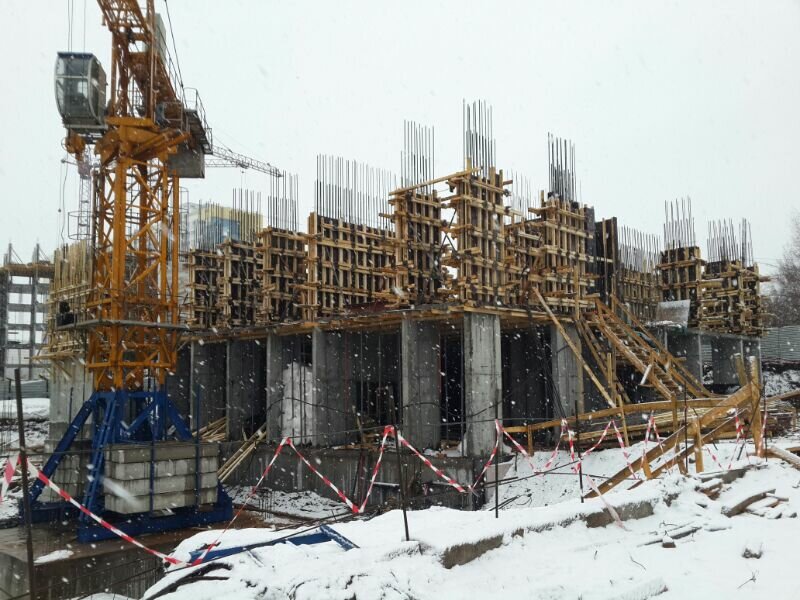

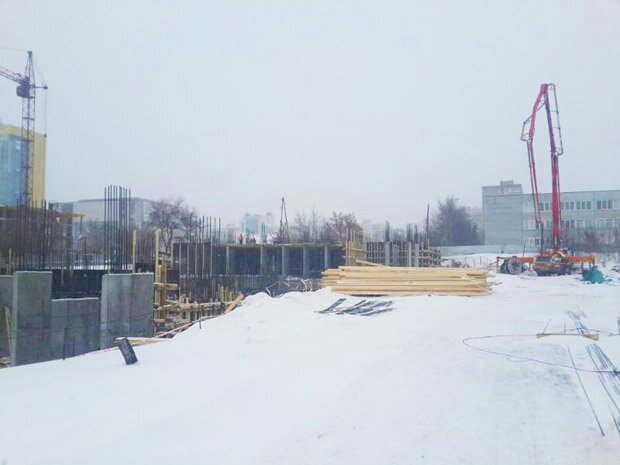

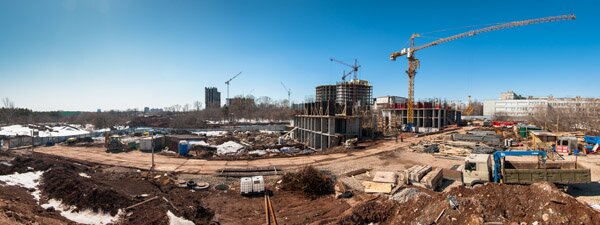

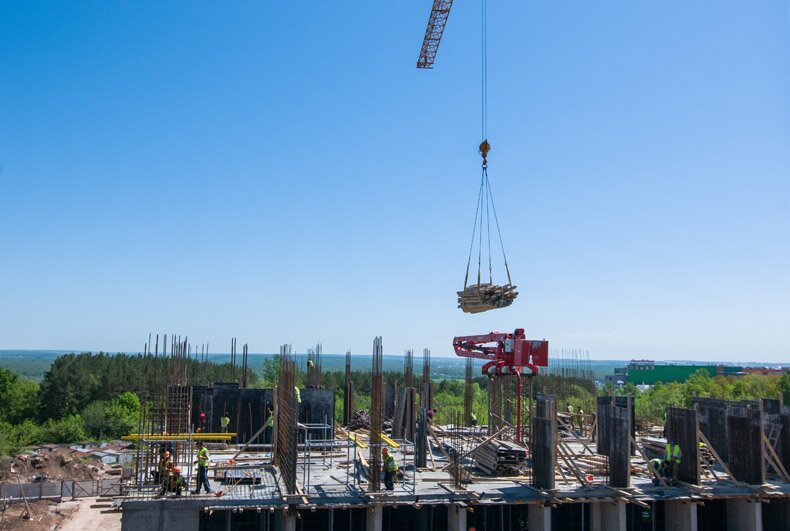

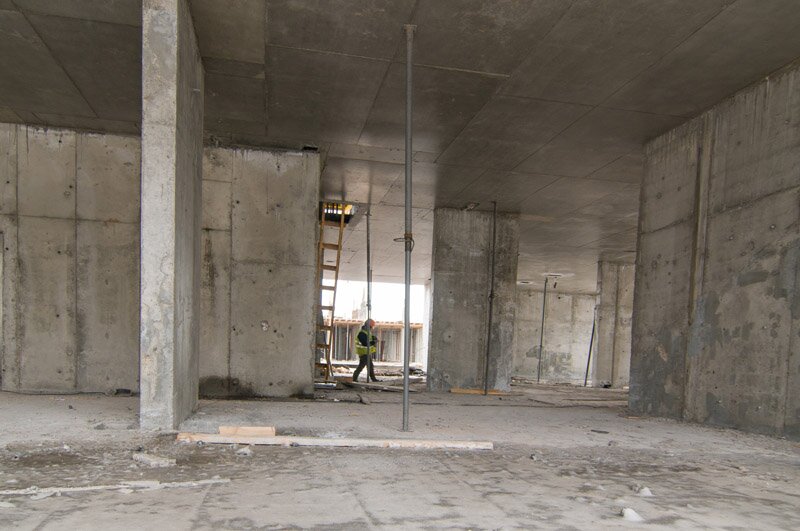

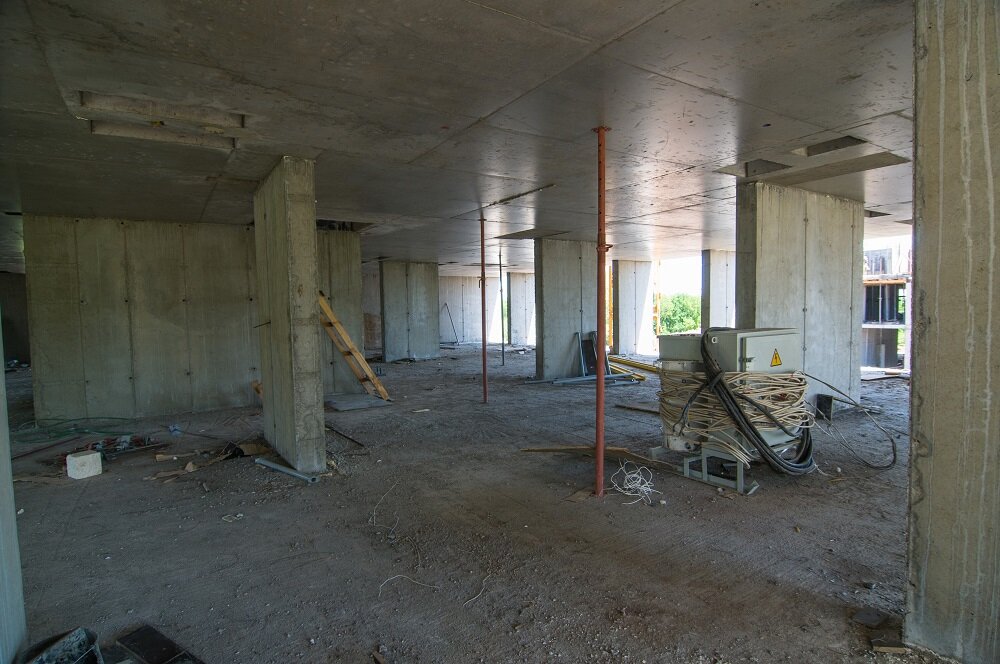

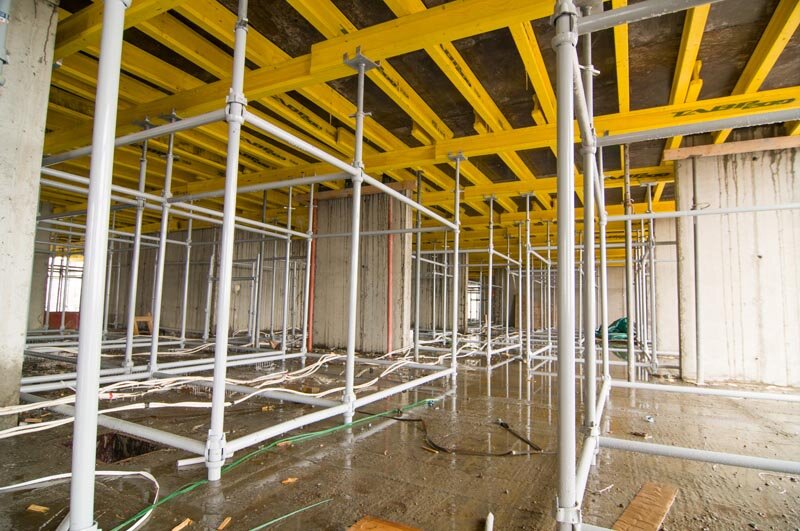

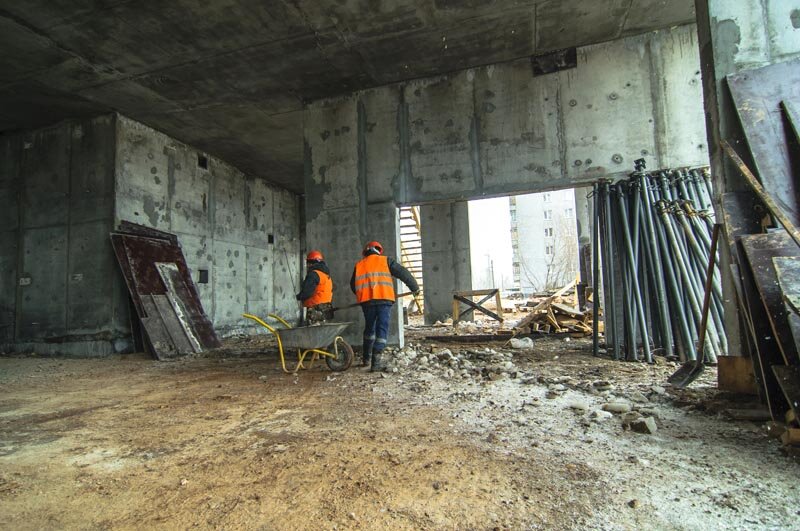

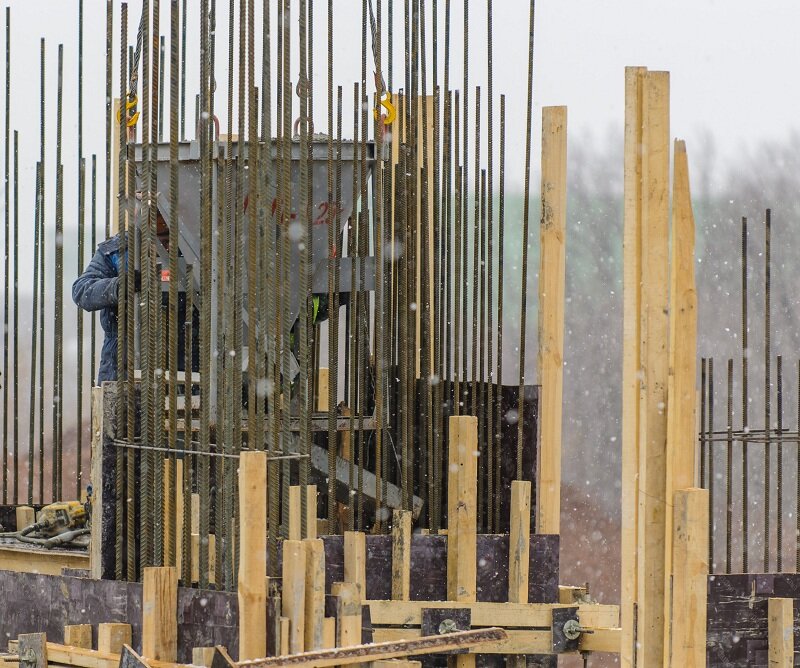

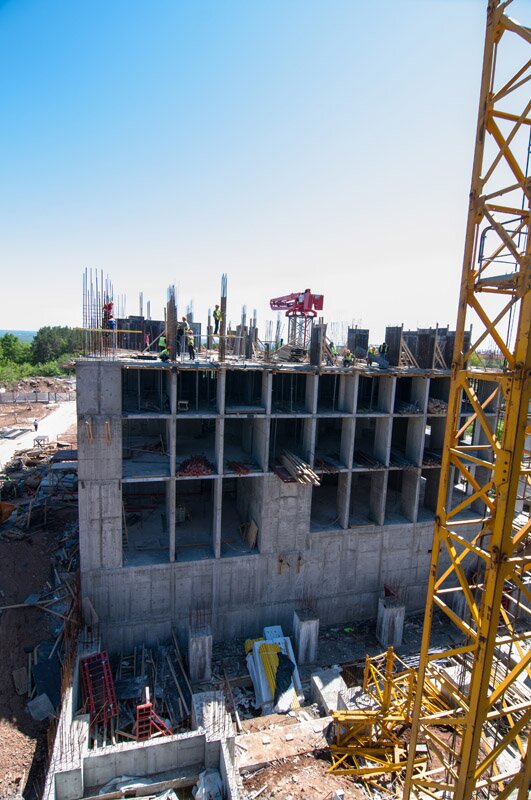

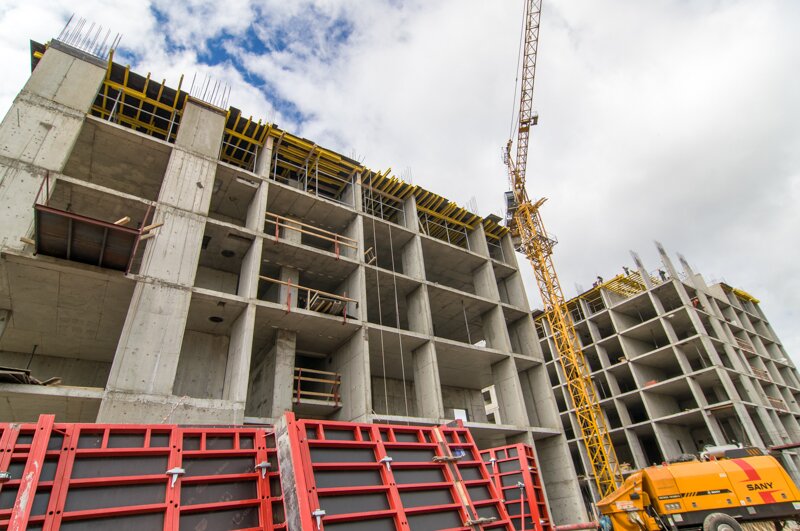

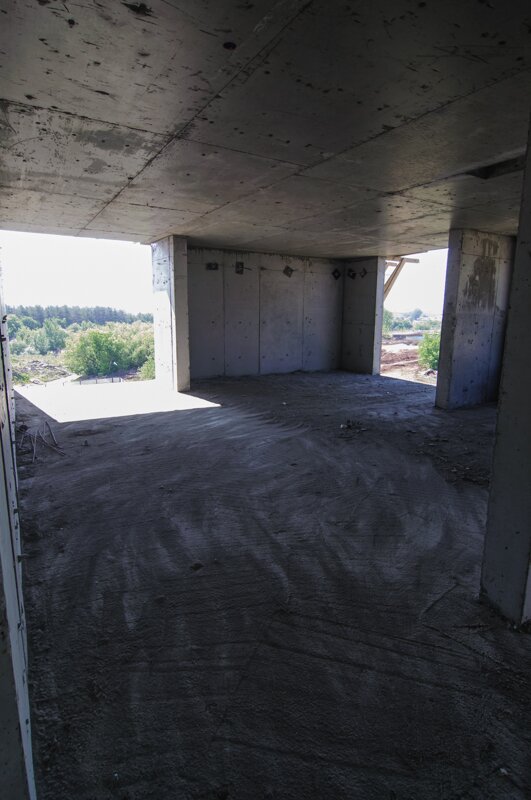

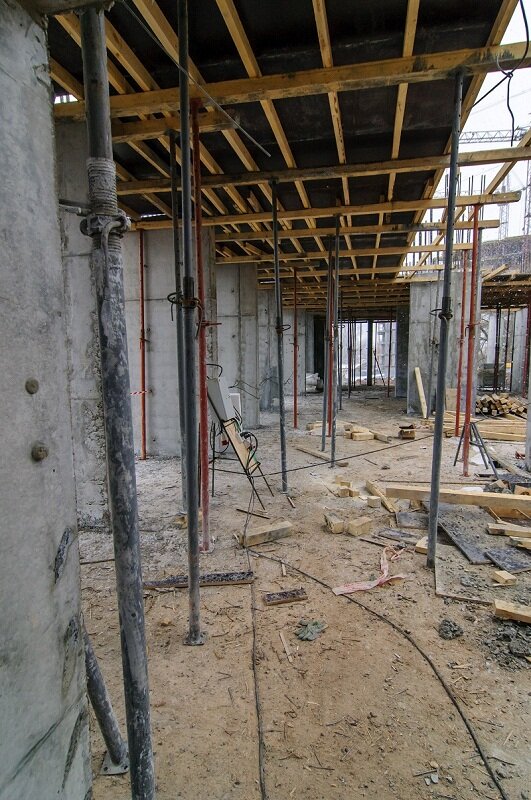

17.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок.
История строительства:
08.10.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Армирование фундаментной плиты выполнено на 40%.
29.09.2014 Секция 1: Ведется устройство внутренних перегородок. Секция 2: Ведется устройство внутренних перегородок. Секция 3: Армирование фундаментной плиты выполнено на 10%.

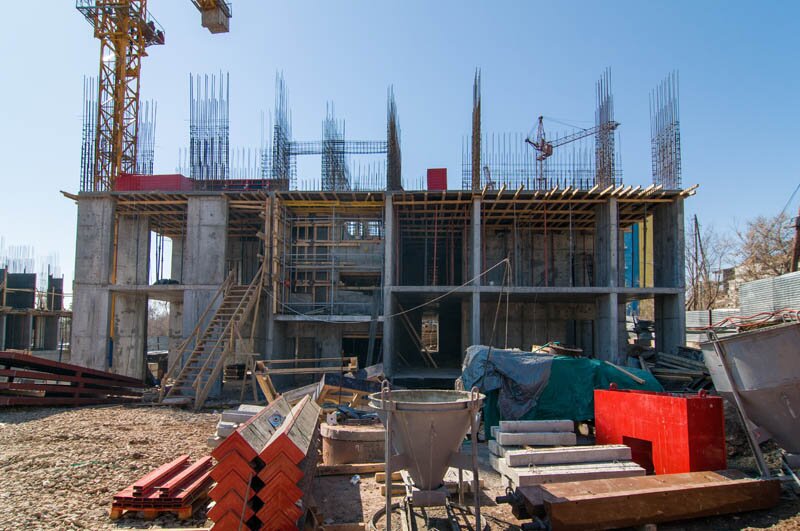

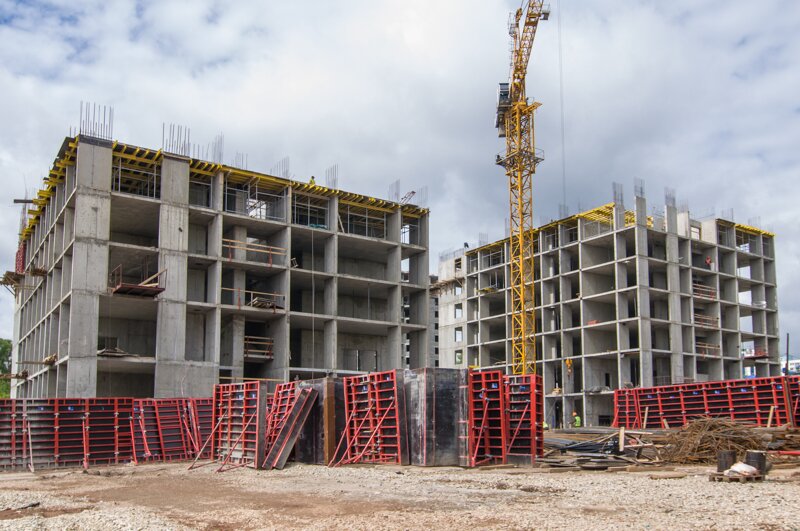

22.09.2014 Секция 1: армирование стен и колонн 15 этажа выполнено на 75%. Секция 2: Завершено бетонирование стен и колонн 12 этажа.

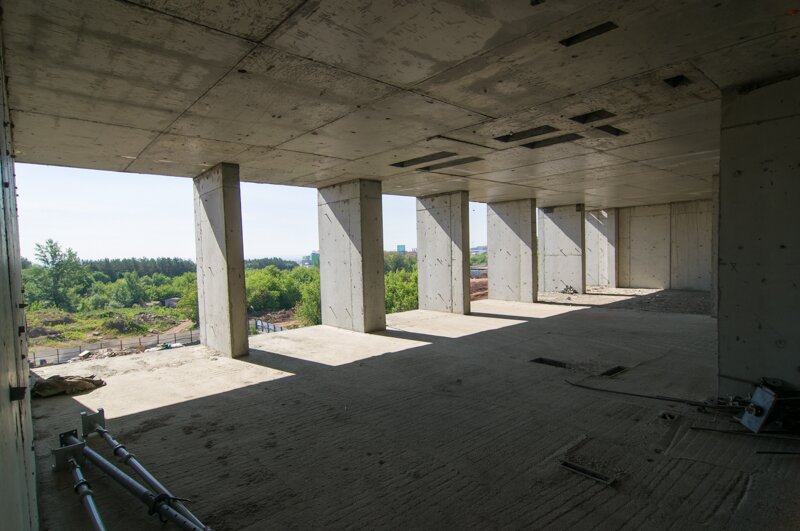

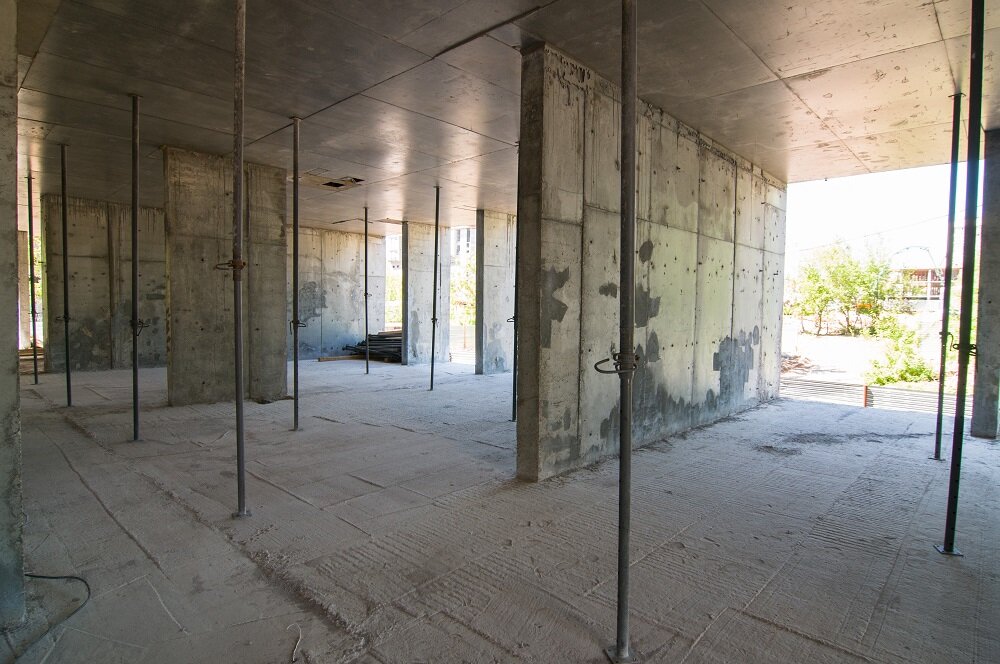

15.09.2014 Секция 1: Устройство 14 этажа выполнено на 100%. Секция 2: Бетонирование стен и колонн 12 этажа выполнено на 69%.
08.09.2014 Секция 1: Выполнено бетонирование стен и колонн 14 этажа. Монтаж опалубки плиты перекрытия выполнен на 90%. Секция 2: Армирование стен и колонн 12 этажа выполнено на 60%.
01.09.2014 Секция 1: Армирование стен и колонн 14 этажа выполнено на 30%. Секция 2: Армирование и бетонирование стен и колонн 11 этажа выполнено на 100%. Армирование плиты перекрытия выполнено на 24%. Секция 3: Ведется устройство котлована.
25.08.2014 Секция 1: Монтаж опалубки плиты перекрытия 13 этажа выполнен на 10%. Секция 2: Армирование стен и колонн 11 этажа выполнено на 35%. Монтаж опалубки стен и колонн - 35%. Бетонирование стен и колонн - 34%.

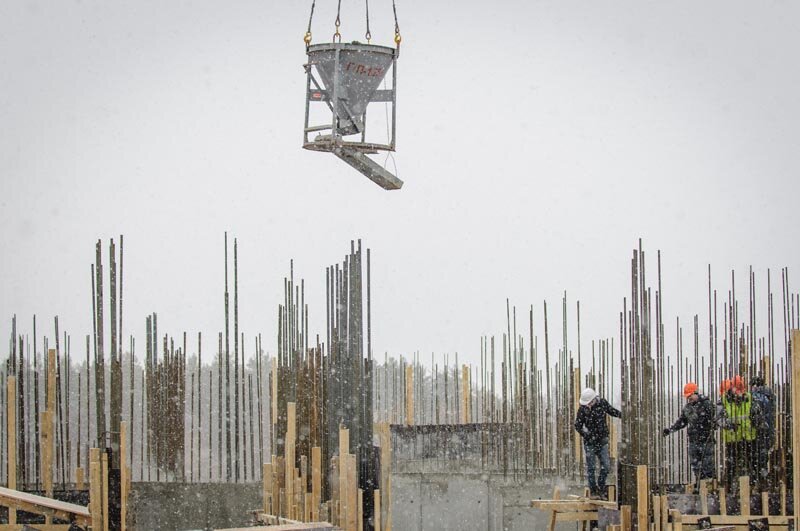

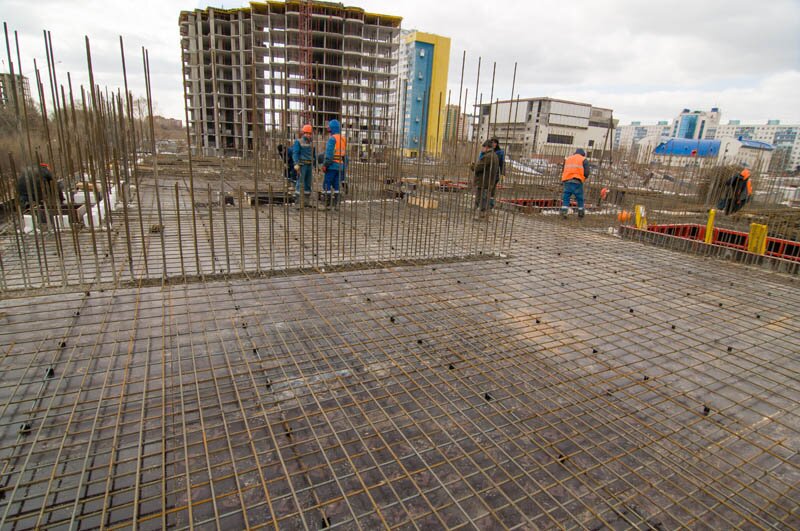

11.08.2014 Секция 1: Устройство стен и колонн 12 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 100%. Армирование плиты перекрытия выполнено на 69%. Кирпичная кладка 2 этажа - 96%, 3 этажа - 70%, 7 этажа - 58%, 8 этажа - 57%. Секция 2: Устройство стен и колонн 10 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 34%. Кирпичная кладка 2 этажа - 59%, 3 этажа - 90%, 6 этажа - 31%.
04.08.2014 Секция 1: Армирование стен и колонн 12 этажа выполнено на 100%. Монтаж опалубки стен и колонн выполнен на 80%. Бетонирование стен и колонн выполнено на 40%. Кирпичная кладка 7,8 этажей выполнена на 20%; 2 этажа - 87%, 3 этажа -60%. Секция 2: Бетонирование стен и колонн 9 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 100%. Армирование плиты перекрытия выполнено на 88%. кирпичная кладка 2 этажа - 40%, 3 этажа - 55%, 6 этажа - 7%.
28.07.2014 Секция 1: Монтаж опалубки плиты перекрытия 11 этажа выполнен на 100%. Армирование плиты перекрытия - 48%. Кирпичная кладка 2-го этажа выполнена на 70%. 3-го этажа - 50%. Секция 2: Армирование стен и колонн 9 этажа выполнено на 95%. Монтаж опалубки стен и колонн - 95%. Бетонирование - 76%. Кирпичная кладка 2-го этажа выполнена на 35%, 3-го этажа - 47%.
21.07.2014 Секция 1: Армирование и бетонирование плиты перекрытия 10 этажа выполнено на 100%. Кирпичная кладка 2-го этажа выполнена на 57%. 3-го этажа - 36%. Секция 2: Монтаж опалубки плиты перекрытия 8 этажа выполнено на 98%. Армирование - 100%. Ожидается бетонирование. Кирпичная кладка 2-го этажа выполнена на 12%. 3-го этажа - 15%.
14.07.2014 Секция 1: Устройство 9 этажа выполнено на 100%. Армирование стен и колонн 10 этажа выполнено на 78%. Монтаж опалубки - 78%. Бетонирование - 39%. Секция 2: Устройство 7 этажа выполнено на 100%. Армирование стен и колонн 8 этажа выполнено на 73%. Монтаж опалубки - 73%. Бетонирование - 30%.

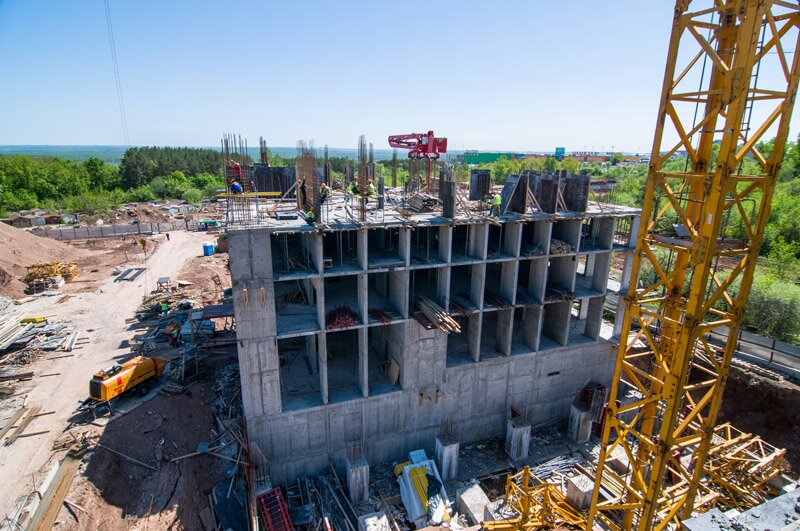

07.07.2014 Секция 1: Армирование и монтаж опалубки плиты перекрытия 9 этажа выполнены на 100%. Кирпичная кладка 2 этажа выполнена на 22%, 3 этажа на 13%. Секция 2: Армирование и монтаж опалубки плиты перекрытия 7 этажа выполнены на 100%.
30.06.2014 Секция 1: Армирование стен и колонн 9 этажа выполнено на 55%. Монтаж опалубки выполнен на 50%. Ожидается бетонирование. Секция 2: Армирование стен и колонн 7 этажа выполнено на 80%. Монтаж опалубки выполнен на 47%. Бетонирование стен и колонн - 28%.
23.06.2014 Секция 1: Бетонирование стен и колонн 8 этажа выполнено на 100%. Ожидается монтаж опалубки плиты перекрытия. Секция 2: Бетонирование стен и колонн 6 этажа выполнено на 100%. Монтаж опалубки плиты перекрытия выполнен на 54%. Ожидается бетонирование.

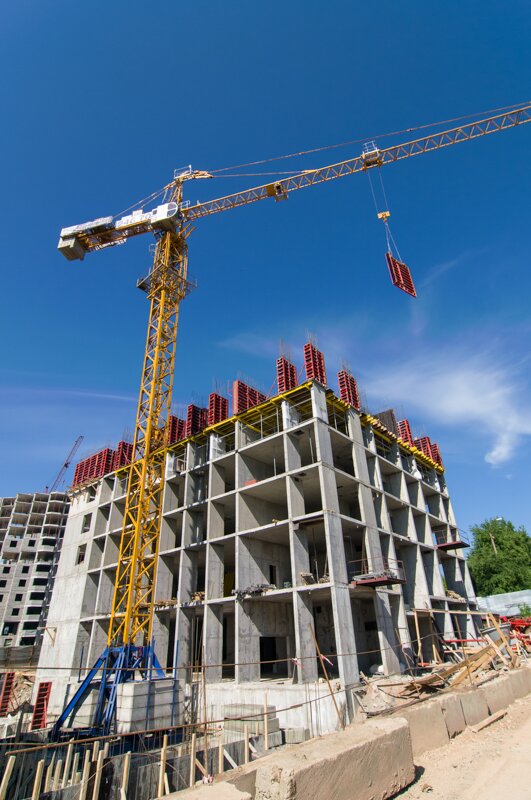

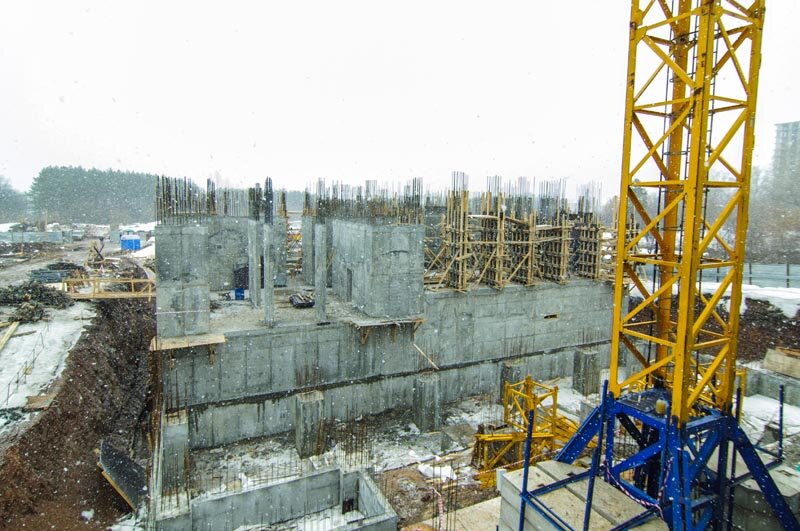

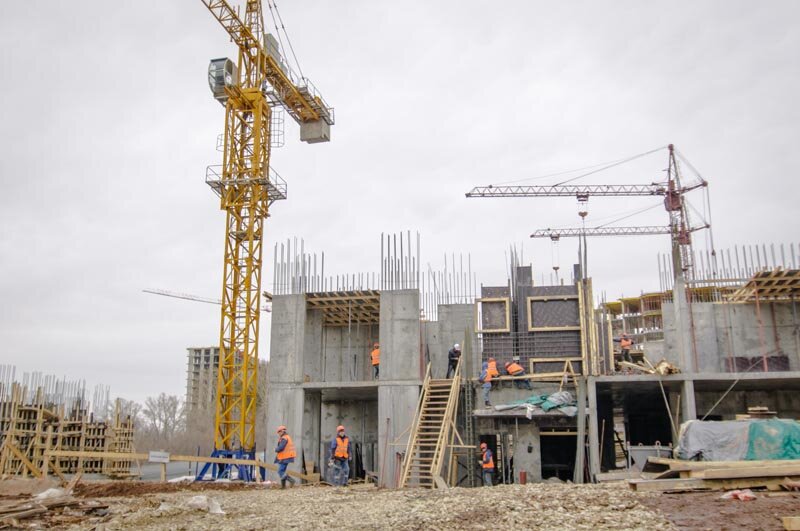

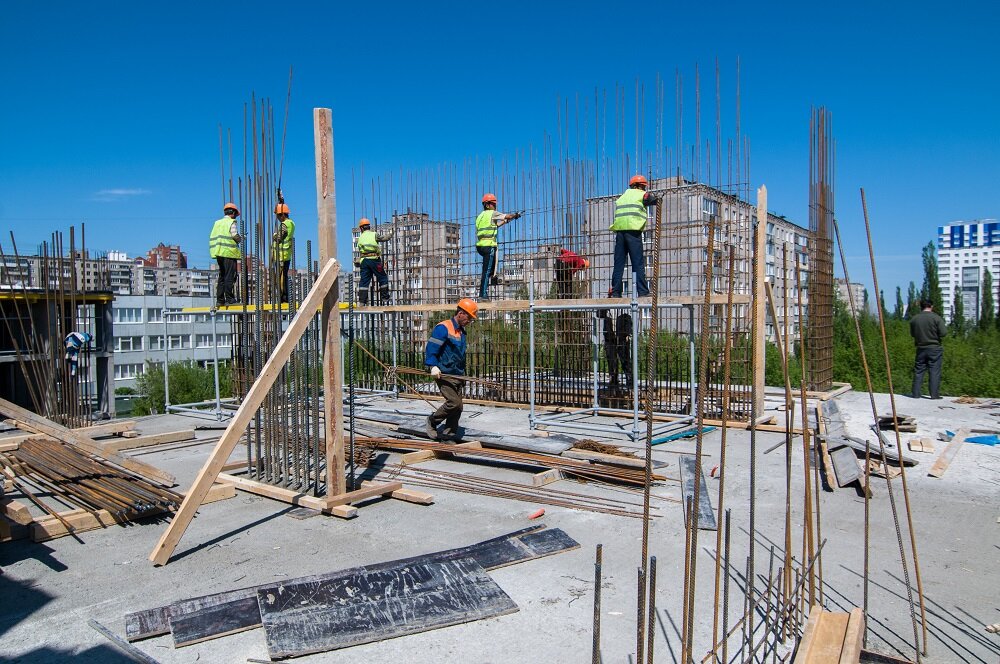

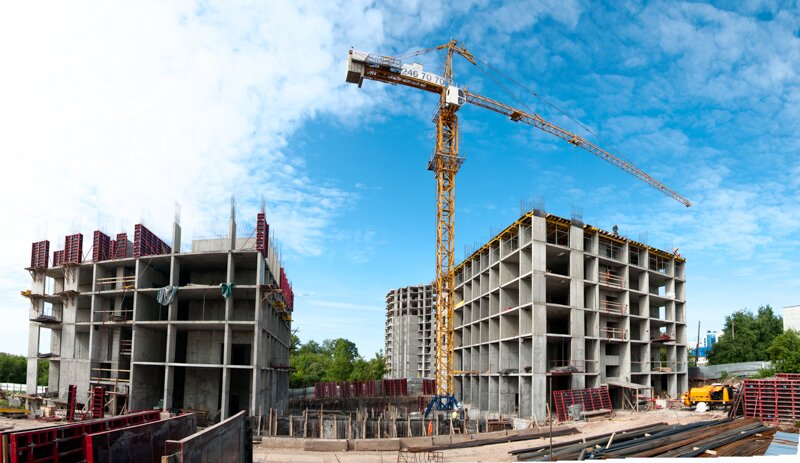

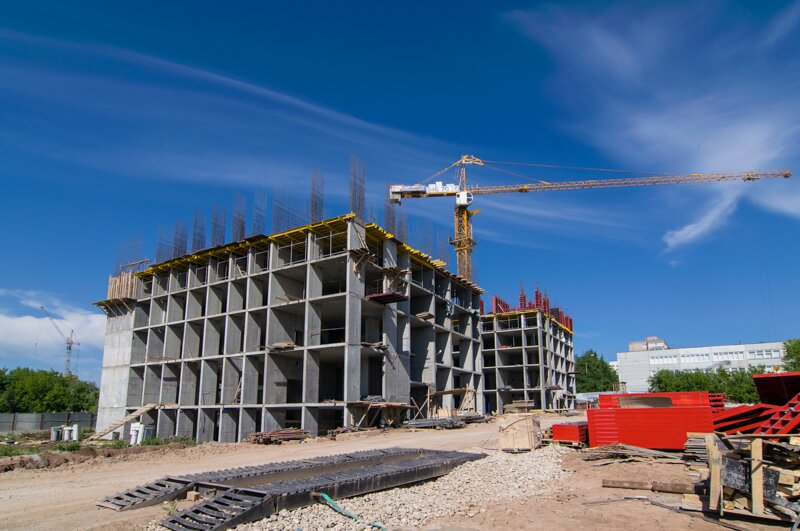

16.06.2014 Секция 1: Устройство монолитного каркаса 7 этажа выполнено на 100%. Ожидается бетонирование плиты перекрытия 7 этажа. Секция 2: Устройство монолитного каркаса 5 этажа выполнено на 100%. Ожидается устройство стен и колонн 6 этажа.

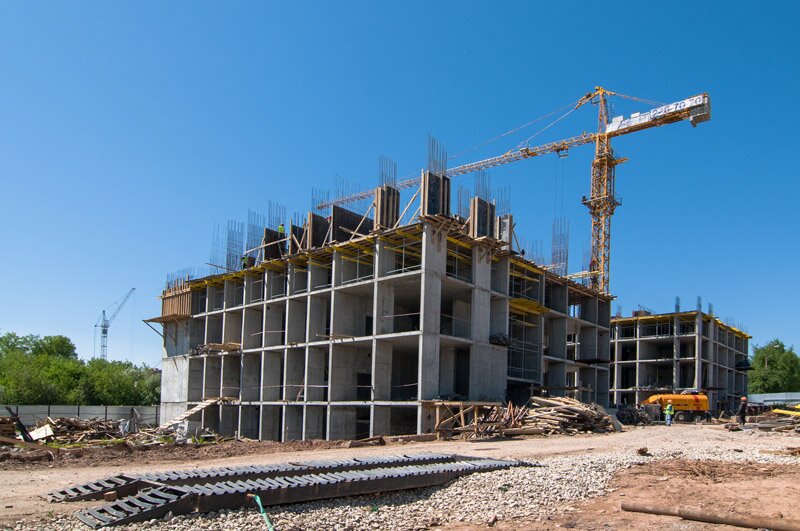

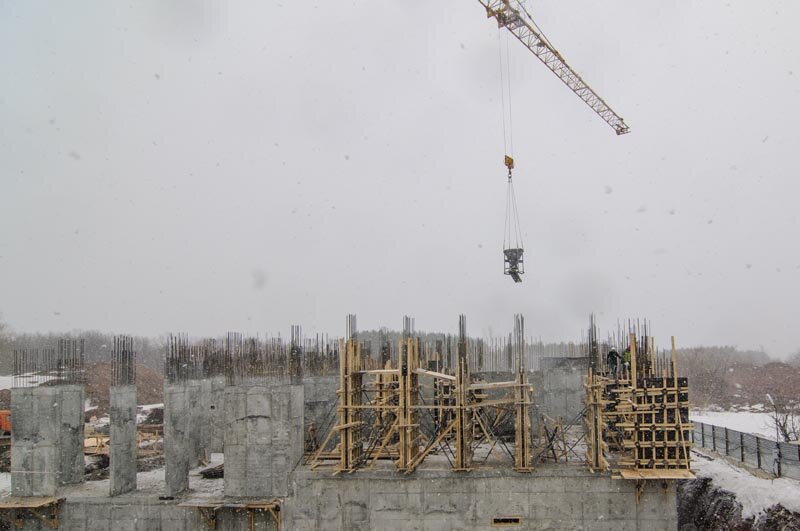

09.06.2014 Секция 1: Армирование и бетонирование плиты перекрытия 6 этажа выполнено на 100%. Ожидается армирование стен и колонн 7 этажа. Секция 2: Армирование и монтаж опалубки стен 5 этажа выполнено на 100%. Бетонирование стен - 90%. Ожидается монтаж опалубки плиты перекрытия 5 этажа.
02.06.2014 Секция 1: Устройство монолитного каркаса 6 этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 6 этажа. Секция 2: Устройство плиты перекрытия 4 этажа выполнено на 100%. Ведутся работы по устройству монолитного каркаса 5 этажа.
26.05.2014 Секция 1: Бетонирование стен 5-го этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 5 этажа. Ожидается бетонирование плиты перекрытия, Секция 2: Бетонирование стен 4-го этажа выполнено на 100%. Ведутся работы по устройству плиты перекрытия 4 этажа. Ожидается бетонирование плиты перекрытия,

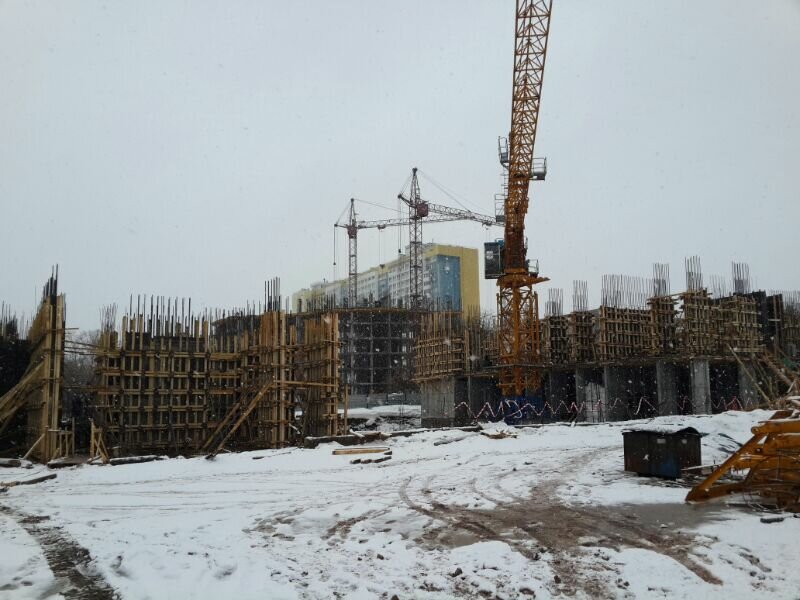

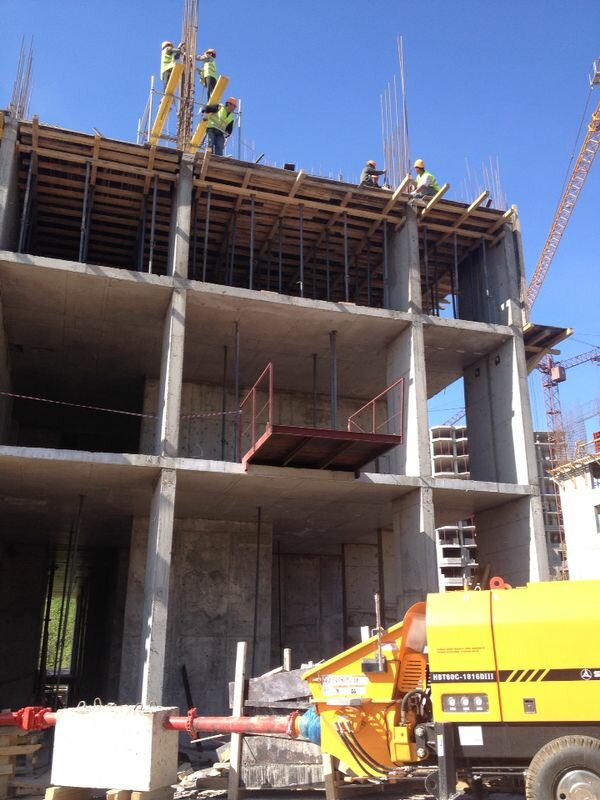

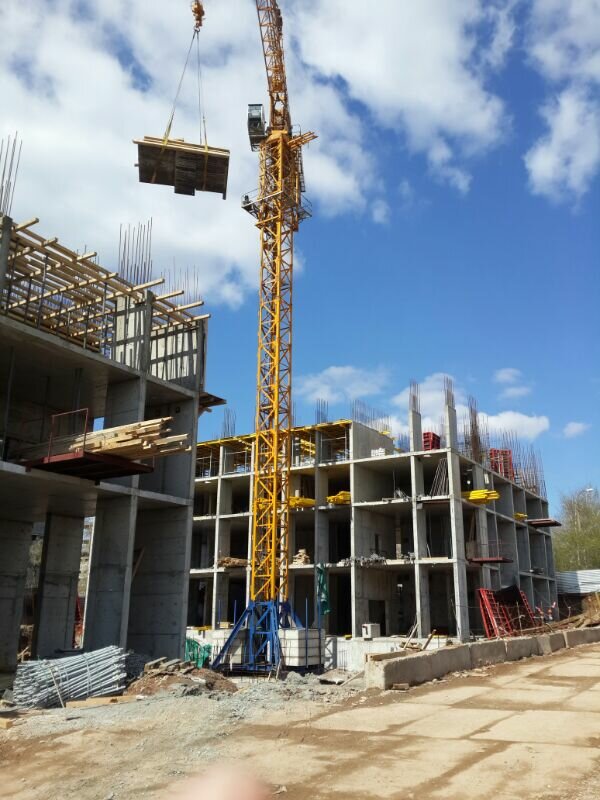

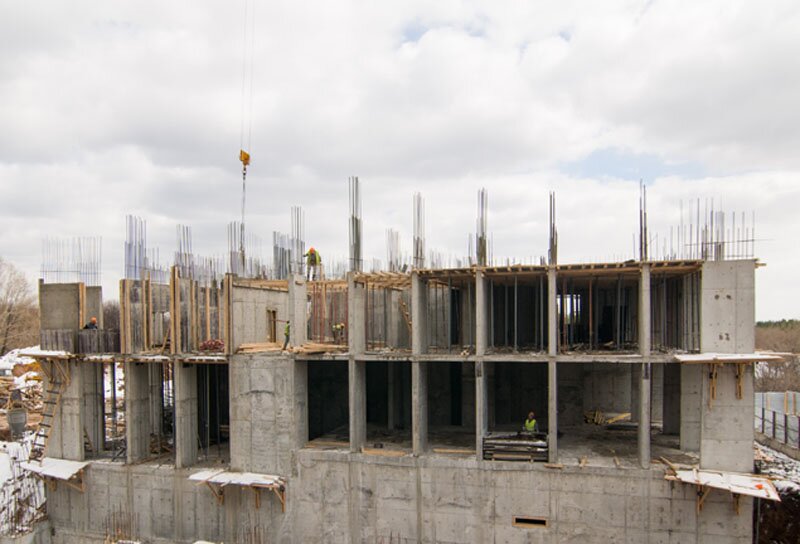

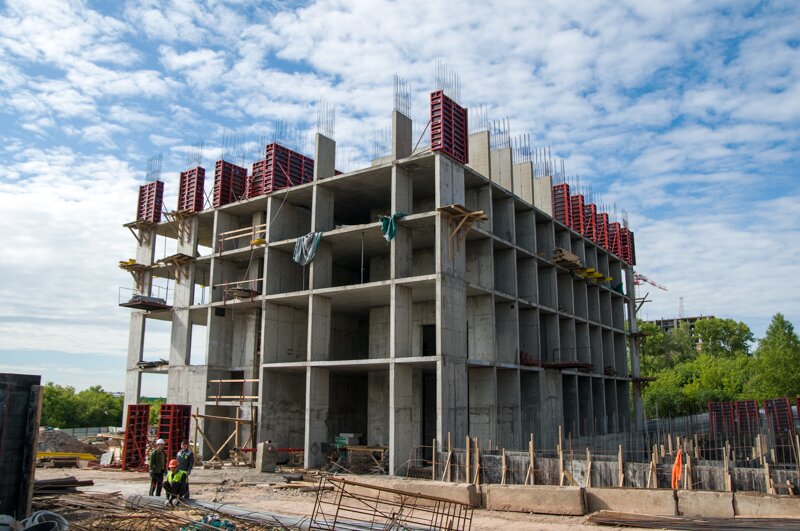

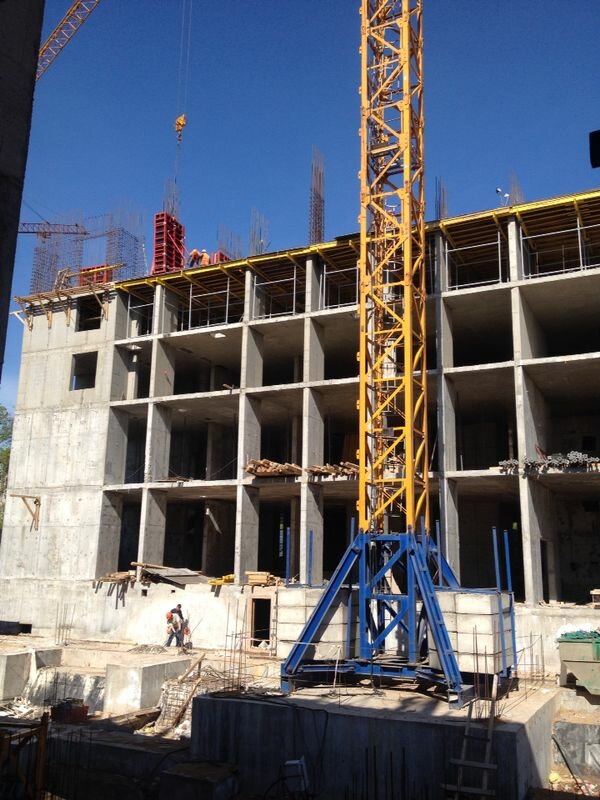

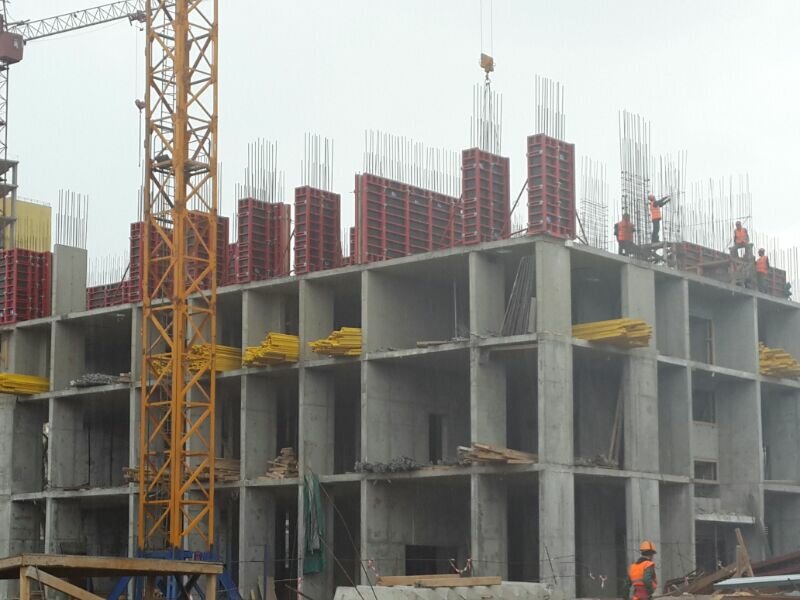

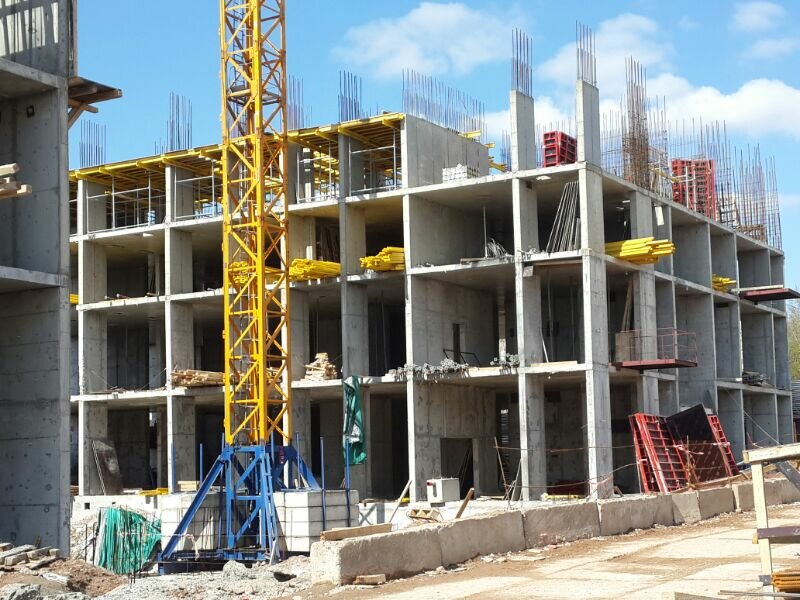

19.05.2014 Секция 1: Бетонирование плиты перекрытия 4-го этажа выполнено на 100%. Ведется устройство монолитного каркаса 5 этажа. Бетонирование стен 5 этажа выполнено на 60%. Секция 2: Бетонирование плиты перекрытия 3-го этажа выполнено на 100%. Ведется устройство монолитного каркаса 4 этажа. Бетонирование стен 4 этажа выполнено на 40%.

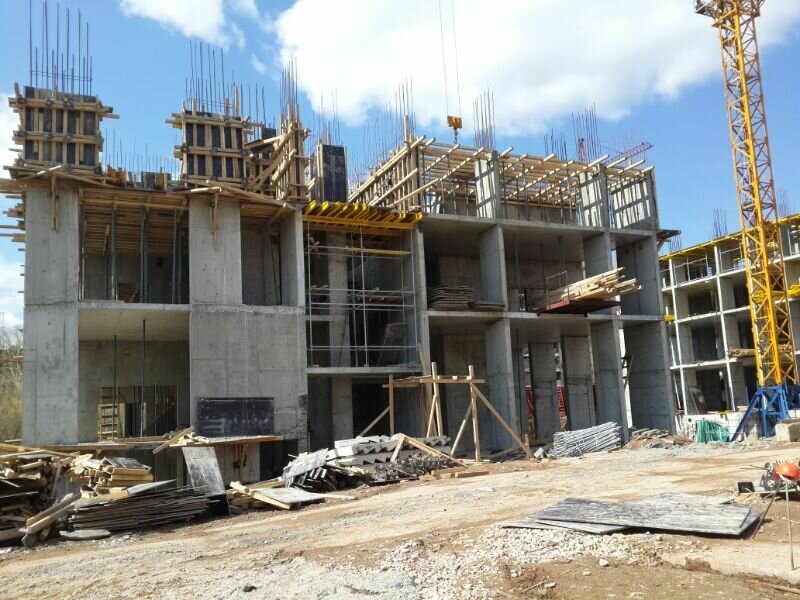

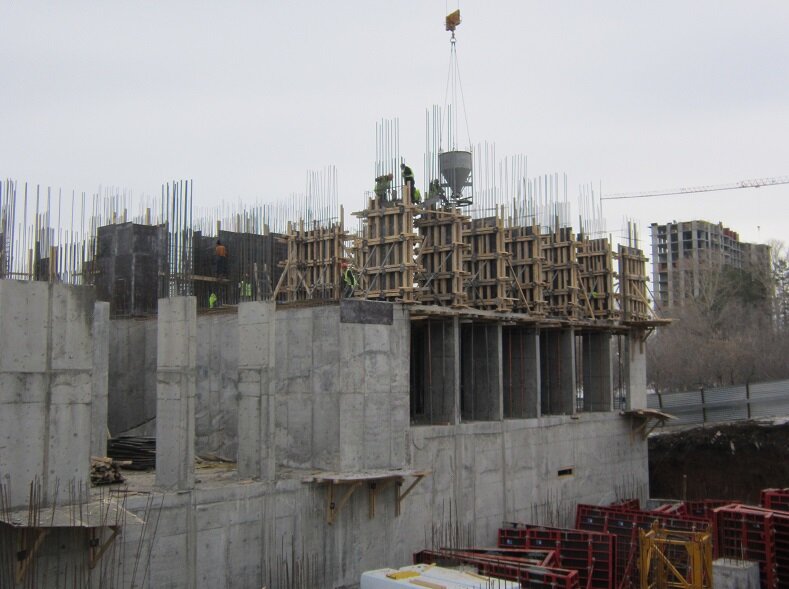

12.05.2014 Секция 1: Устройство монолитного каркаса 4 этажа выполнено на 100%. Армирование плиты перекрытия 4 этажа выполнено на 95%. Ожидается бетонирование плиты перекрытия. Секция 2: Устройство монолитного каркаса 3 этажа выполнено на 100%. Армирование плиты перекрытия 3 этажа выполнено на 85%. Ожидается бетонирование плиты перекрытия.
05.05.2014 Секция 1: Ведется устройство монолитного каркаса 4-го этажа. Бетонирование стен выполнено на 40%. Секция 2: Ведется армирование стен и колонн 3-го этажа. Бетонирование выполнено на 20%.
28.04.2014 Секция 1: Монтаж опалубки плиты перекрытия 3-го этажа выполнен на 100%. Армирование плиты перекрытия - 80%. Ожидается бетонирование. Секция 2: Бетонирование стен 2-го этажа выполнено на 100%. Ведется армирование плиты перекрытия 2-го этажа.

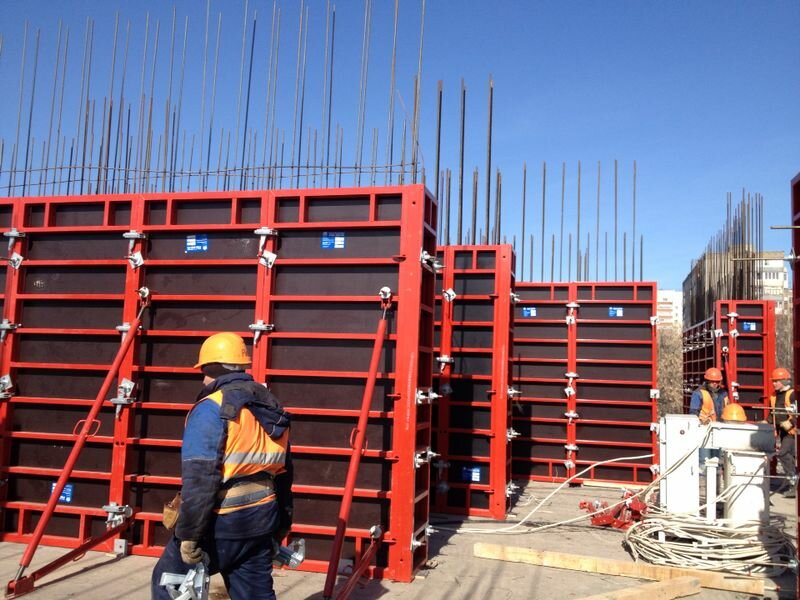

21.04.2014 Секция 1: Устройство монолитного каркаса стен 3-го этажа выполнено на 100%. Армирование плиты перекрытия 3-го этажа выполнено на 50%. Ожидается бетонирование. Секция 2: Армирование стен и колонн 2-го этажа выполнено на 100%. Бетонирование - 60%.

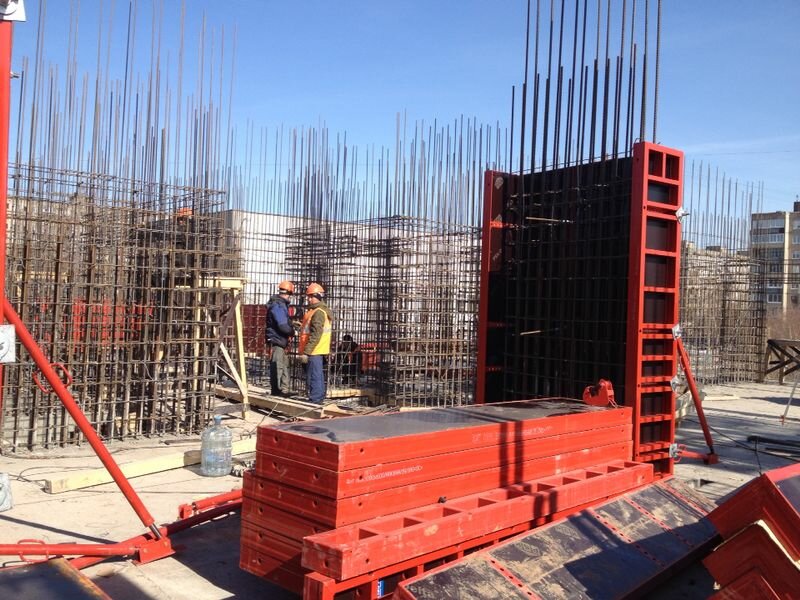

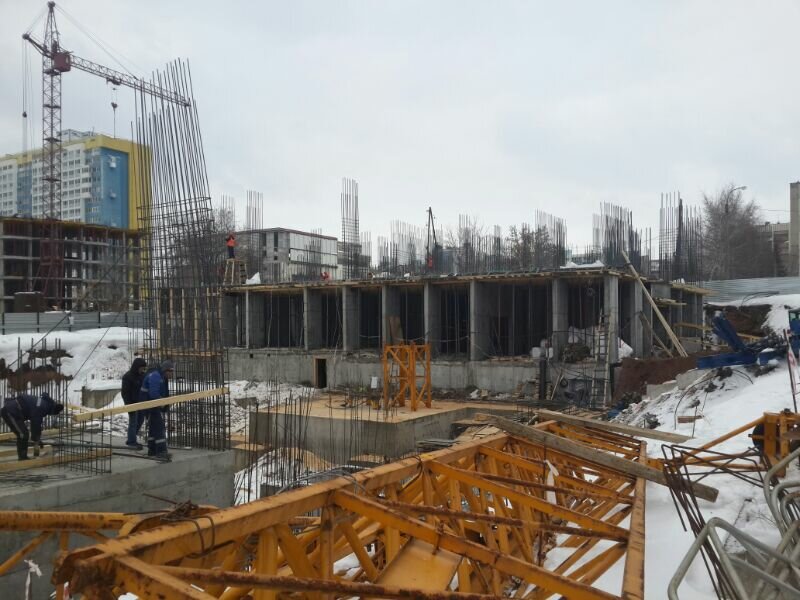

14.04.2014 Секция 1: Армирование стен 3-го этажа выполнено на 100%. Бетонирование - 30%. Секция 2: Армирование плиты перекрытия 2-го этажа выполнено на 100%. Бетонирование - 83%.

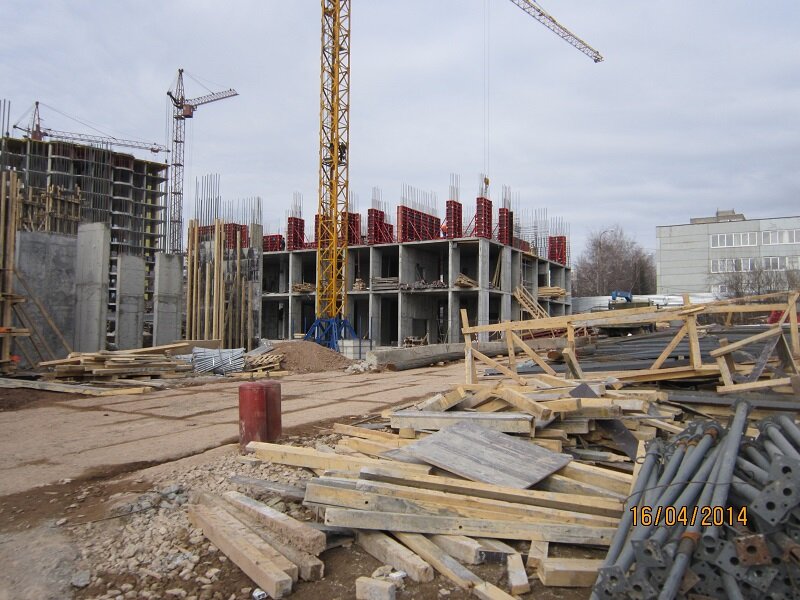

07.04.2014 Секция 1: Выполнено бетонирование плиты перекрытия 2-го этажа. Начаты работы по армированию типового жилого этажа. Секция 2: Выполнены работы по устройству опалубки плиты перекрытия 2-го этажа. Армирование плиты перекрытия выполнено на 80%. Ожидается бетонирование плиты перекрытия.

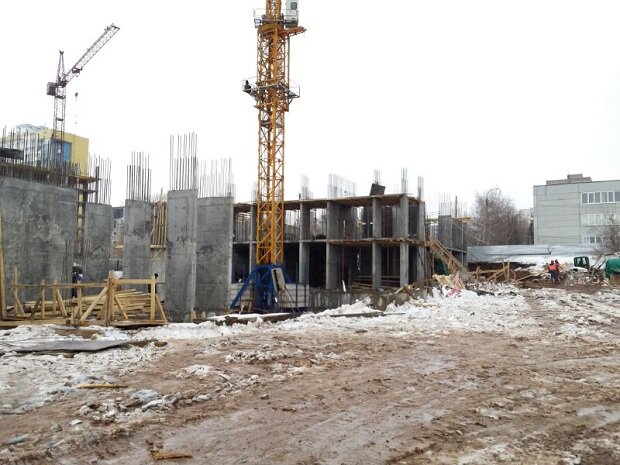

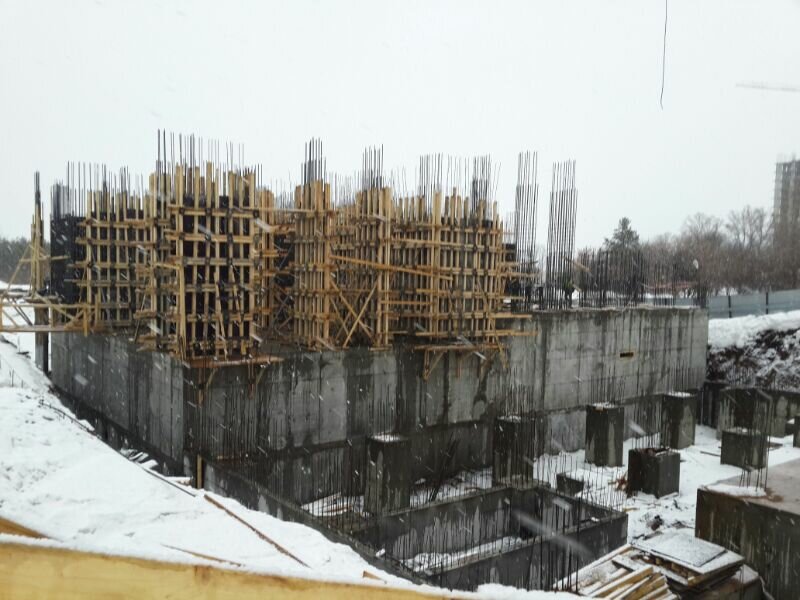

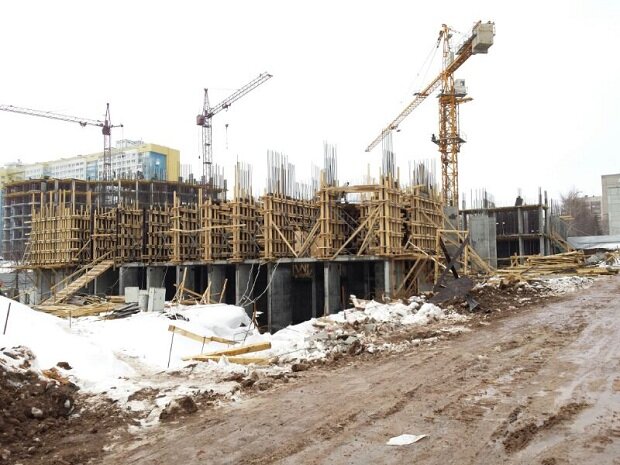

31.03.2014 Секция 1: Бетонирование стен, колонн 2-го этажа выполнено на 100%. Ведется монтаж опалубки плиты перекрытия. Секция 2: Бетонирование стен, колонн 2-го этажа выполнено на 100%. Ведется монтаж опалубки плиты перекрытия 2-го этажа.
24.03.2014 Секция 1: Устройство плиты перекрытия 2-го этажа выполнено на 40%. Началось армирование. Бетонирование стен и колонн выполнено на 70%. Секция 2: Армирование стен, колонн 2-го этажа выполнено на 93%. Монтаж опалубки стен и колонн выполнен на 87%. Бетонирование стен и колонн - 30%.
17.03.2014 Секция 1: Бетонирование стен, колонн 2-го этажа выполнено на 50%. Армирование - 85%. Секция 2: Армирование стен, колонн 2-го этажа выполнено на 60%. Бетонирование - 30%. Ведутся арматурные работы 2-го этажа. Продолжаются пуско-наладочные работы башенного крана.
11.03.2014 Секция 1: Бетонирование стен, колонн и перекрытия 1-го этажа выполнено на 100%. Ведутся арматурные работы 2-го этажа. Секция 2: Бетонирование стен, колонн и перекрытия 1-го этажа выполнено на 100%. Ведутся арматурные работы 2-го этажа. Выполнен монтаж башенного крана. Ведутся пуско-наладочные работы.

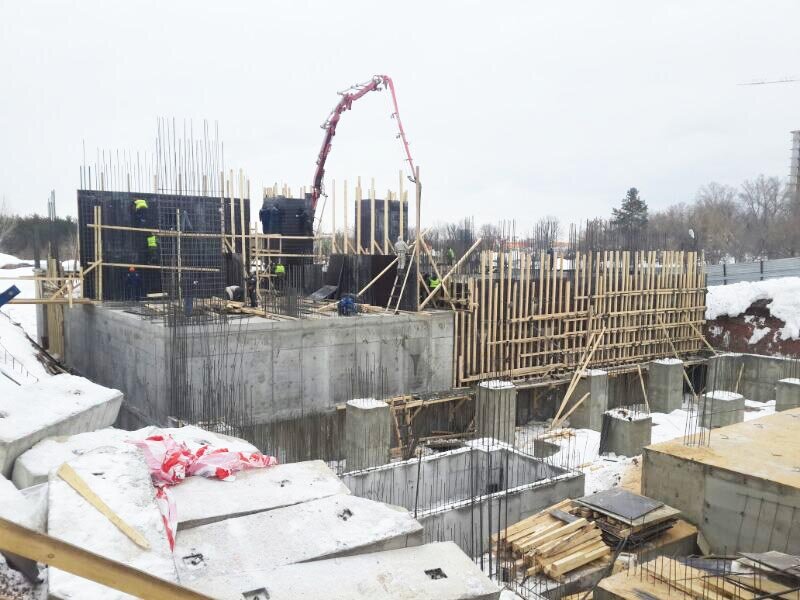

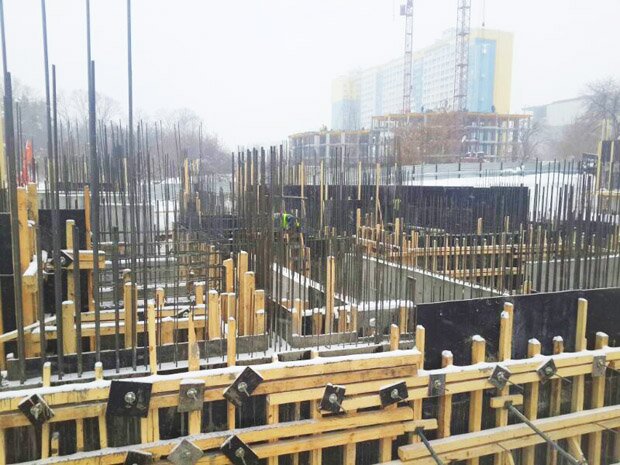

01.03.2014 Секция 1: Бетонирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Ведется монтаж башенного крана.
24.02.2014 Секция 1: Бетонирование стен и колонн 1-го этажа выполнено на 100%. Ведется монтаж перекрытия. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 100%. Ожидается бетонирование.

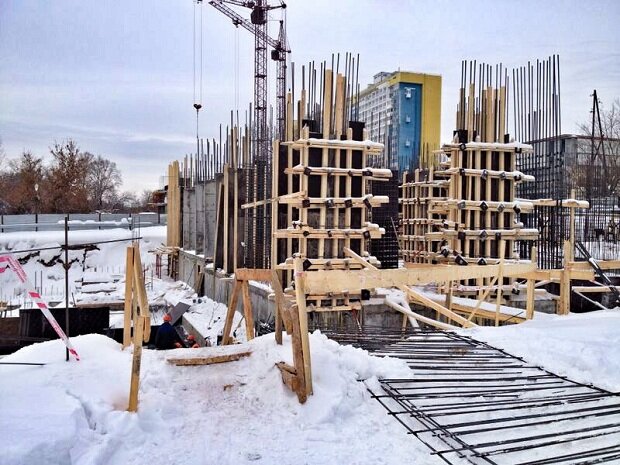

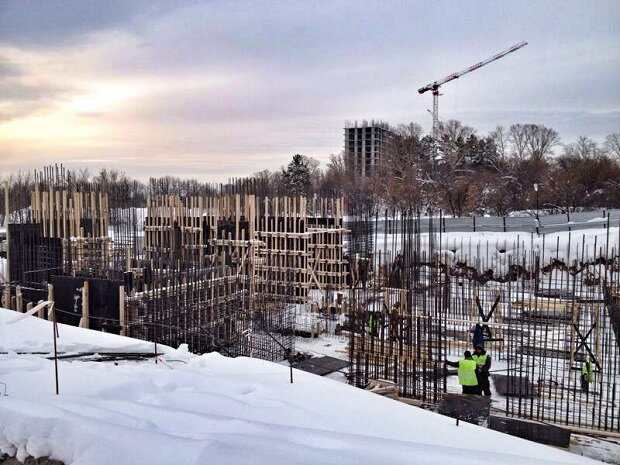

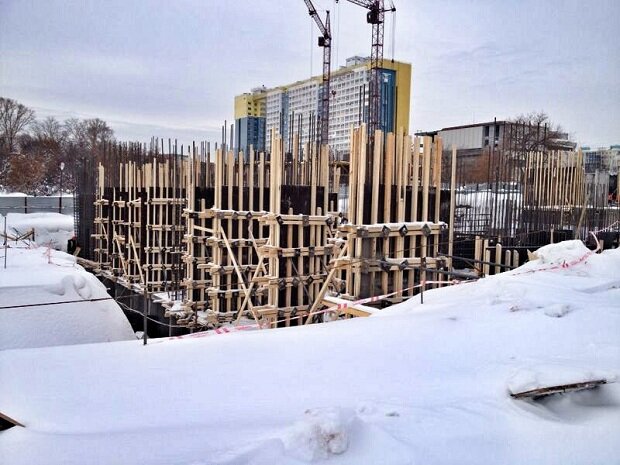

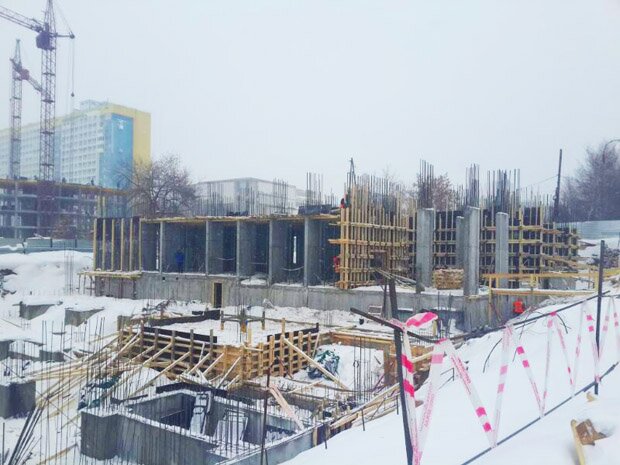

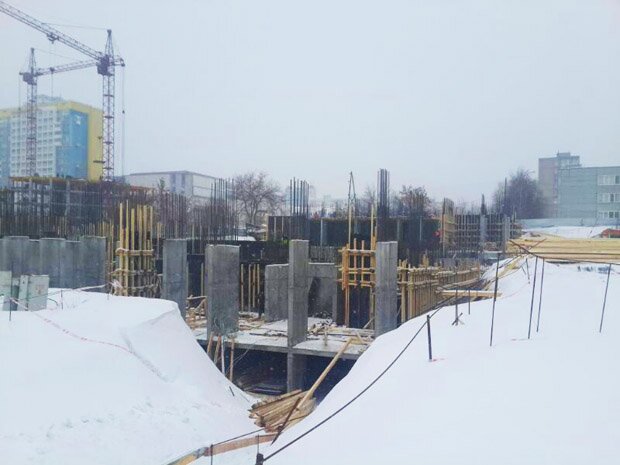

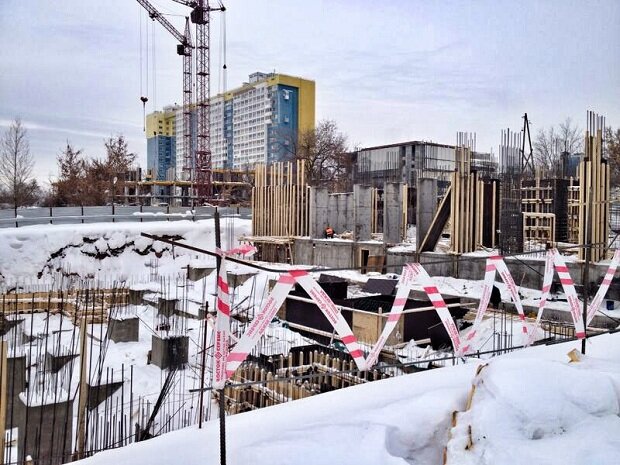

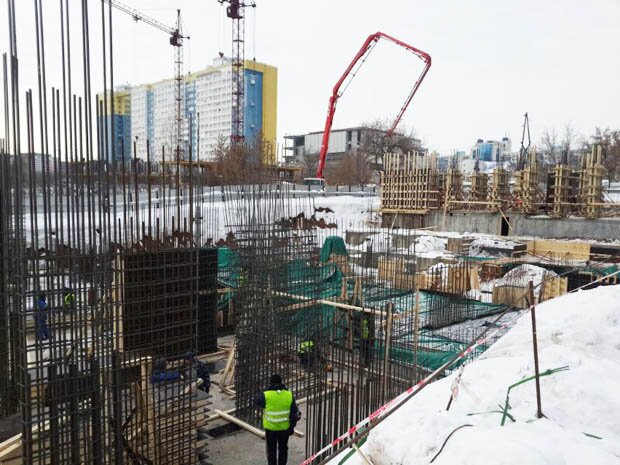

15.02.2014 Секция 1: Армирование стен и колонн 1-го этажа выполнено на 60%. Бетонирование стен и колонн 1-го этажа выполнено на 30%. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 70%. Бетонирование стен и колонн 1-го этажа выполнено на 20%.

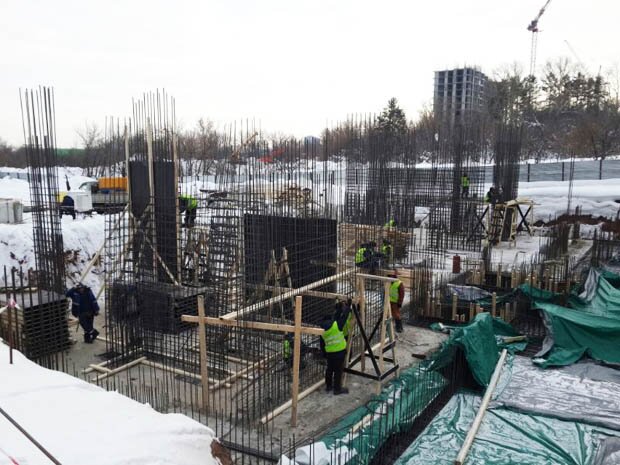

10.02.2014 Секция 1: Бетонирование перекрытия выполнено на 100%. Армирование стен и колонн 1-го этажа выполнено на 30%. Секция 2: Армирование стен и колонн 1-го этажа выполнено на 30%.

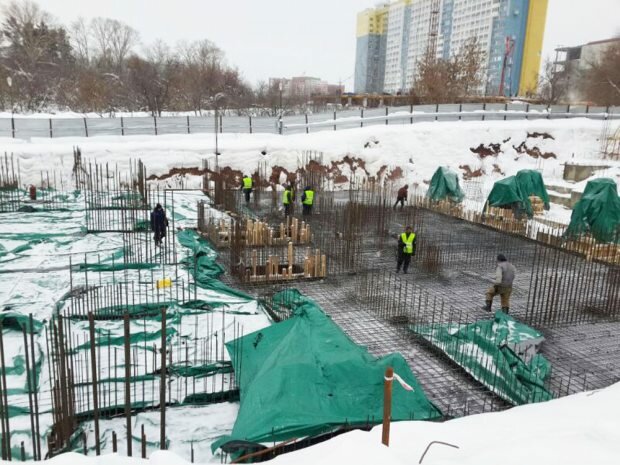

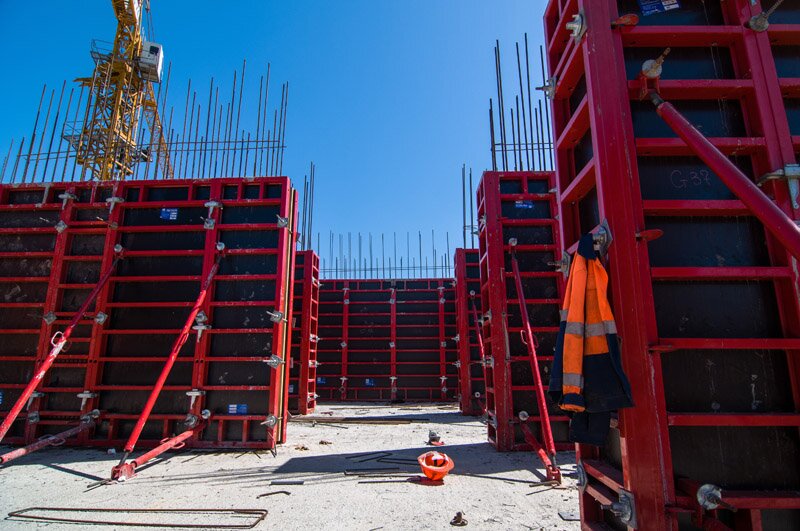

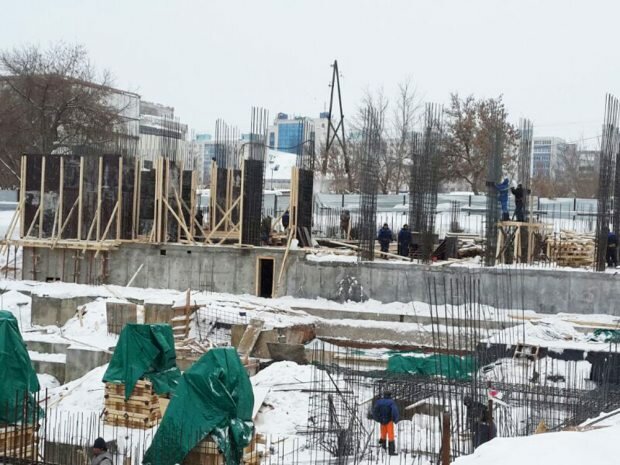

03.02.2014 Возобновлены арматурные работы.

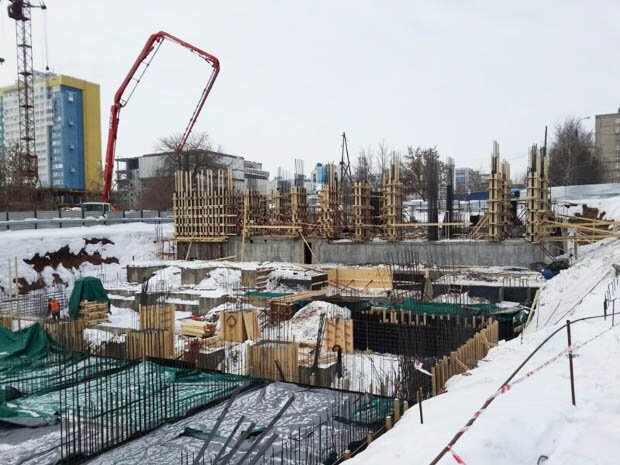

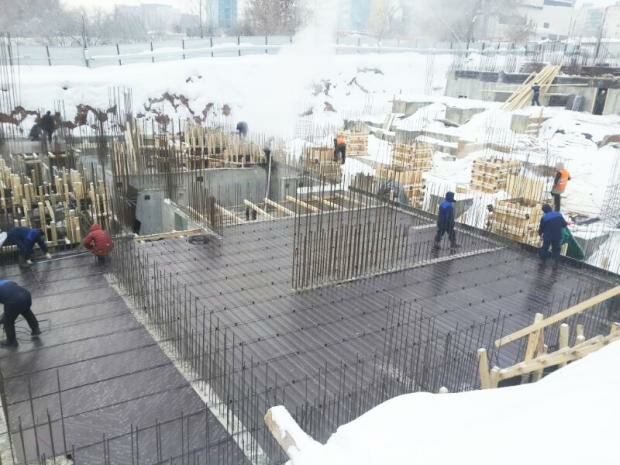

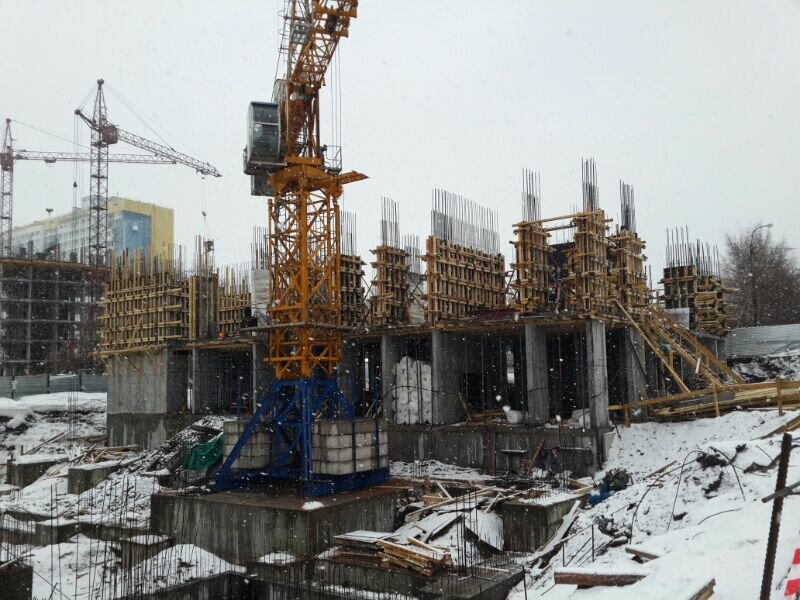

29.01.2014 Секция 1: Бетонирование перекрытия выполнено на 50%. Армирование перекрытия на 100%. Ожидается бетонирование 50% перекрытия. Секция 2: Армирование плиты перекрытия выполнено на 100%. Ожидается бетонирование. В связи с погодными условиями, вынуждены приостановить производство строительно-монтажных работ с целью сохранения качества их выполнения, согласно особым требованиям нормативно-технической документации. Ожидаем наступления температуры выше -27 градусов. Возобновление строительно-монтажных работ и начало бетонных работ планируется на 3 февраля 2014 г.

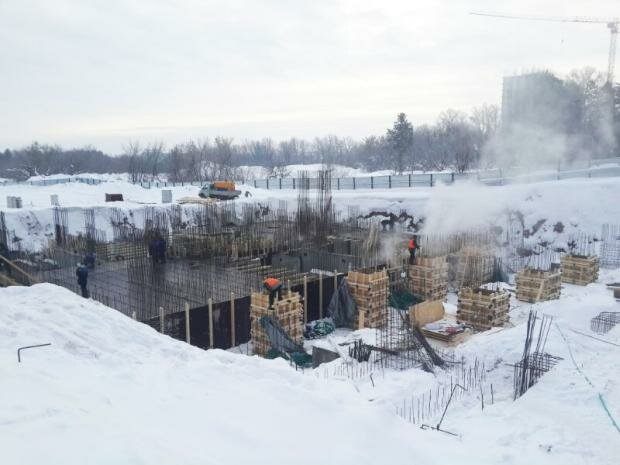

27.01.2014 Устройство стен подвала секции 1 - 100%. Устройство перекрытий - 50%. Устройство стен подвала секции 2 - 100%. Ведутся работы по армированию плиты перекрытия.
20.01.2014 Устройство стен подвала секции 1 выполнено на 80%. Устройство перекрытий - 50%. Устройство стен подвала секции 2 - 80%.

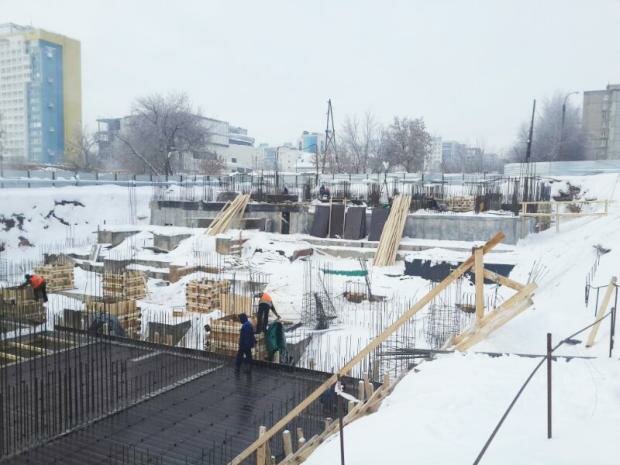

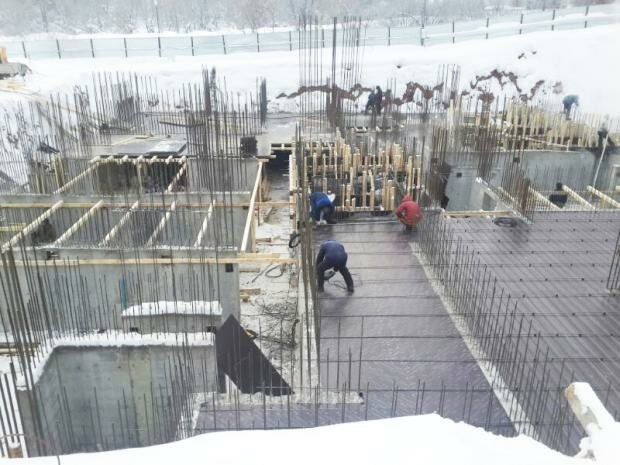

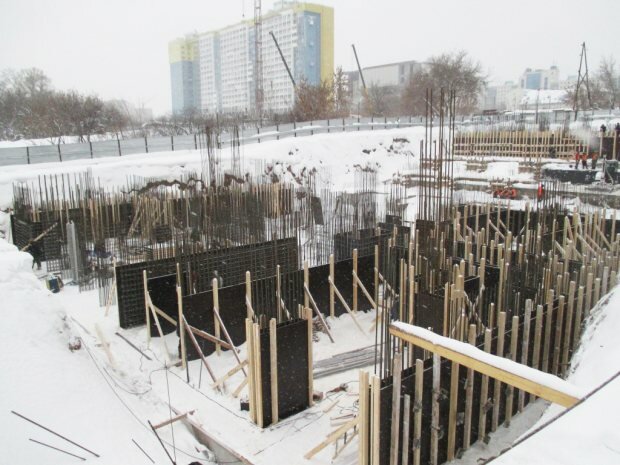

13.01.2014 Устройство стен подвала секции 1 выполнено на 60%. Секции 2 - 50%.

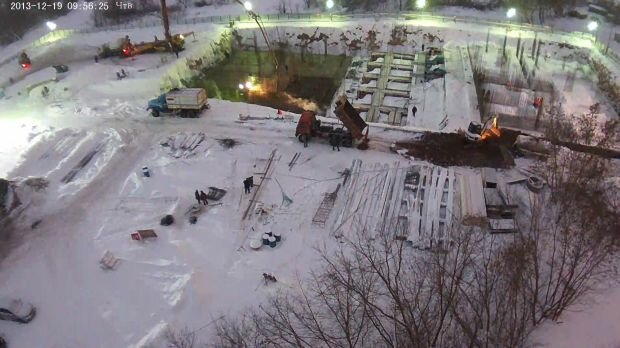

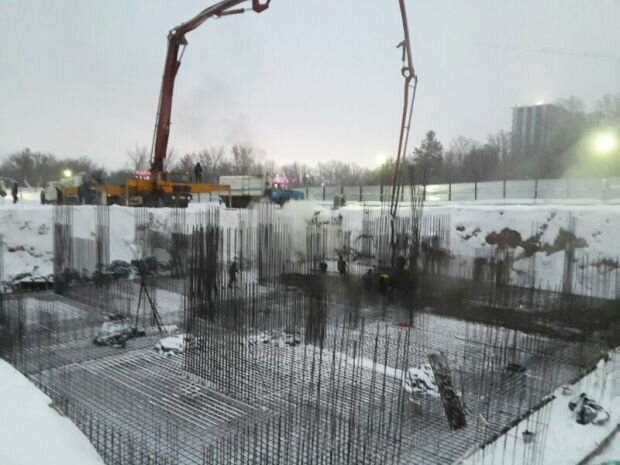

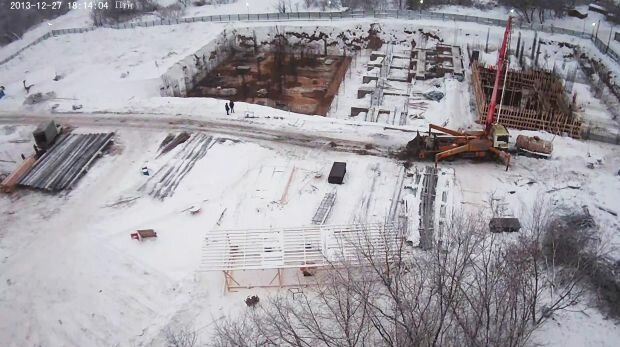

30.12.2013 Ведутся работы по устройству стен секции №2.

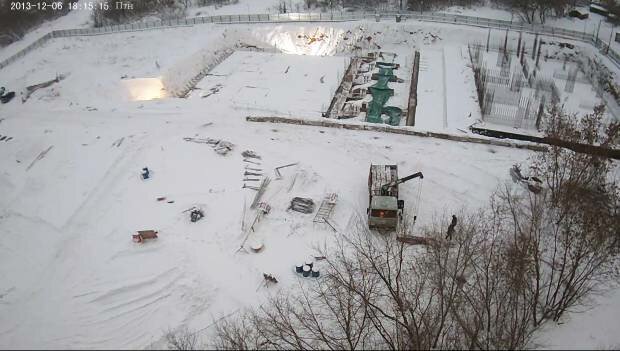

24.12.2013 Завершены фундаментные работы секции №2. Ведутся работы по устройству стен секции №1.
16.12.2013 Ведутся арматурные работы по устройству стен секции №1.

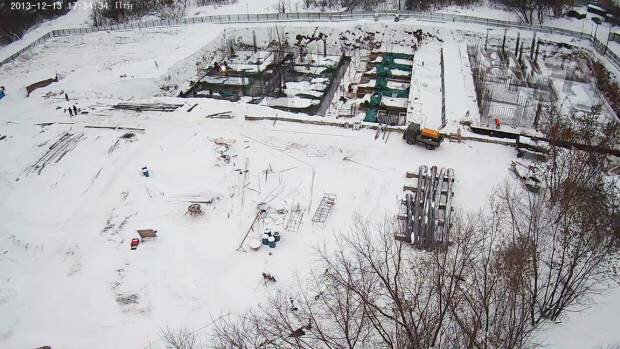

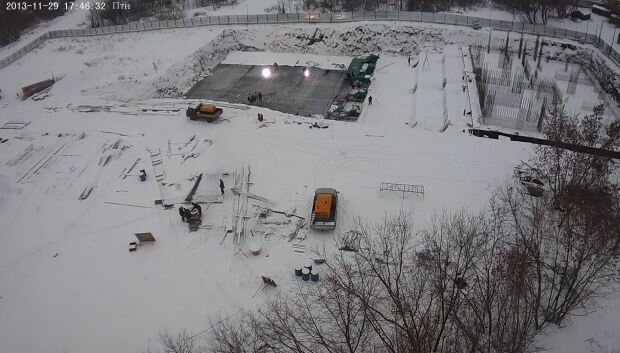

10.12.2013 Завершены фундаментные работы секции №1.

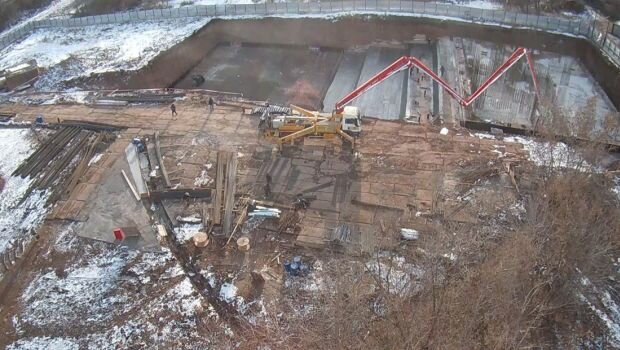

04.12.2013 Получено разрешение на строительство.

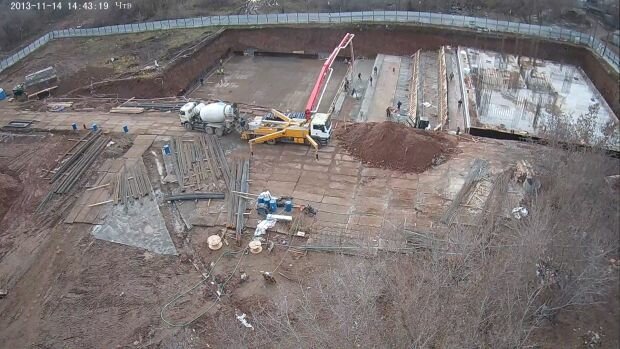

17.11.2013 Начало подготовительных работ по устройству монолитного фундамента секции 2.1 (пристрой)

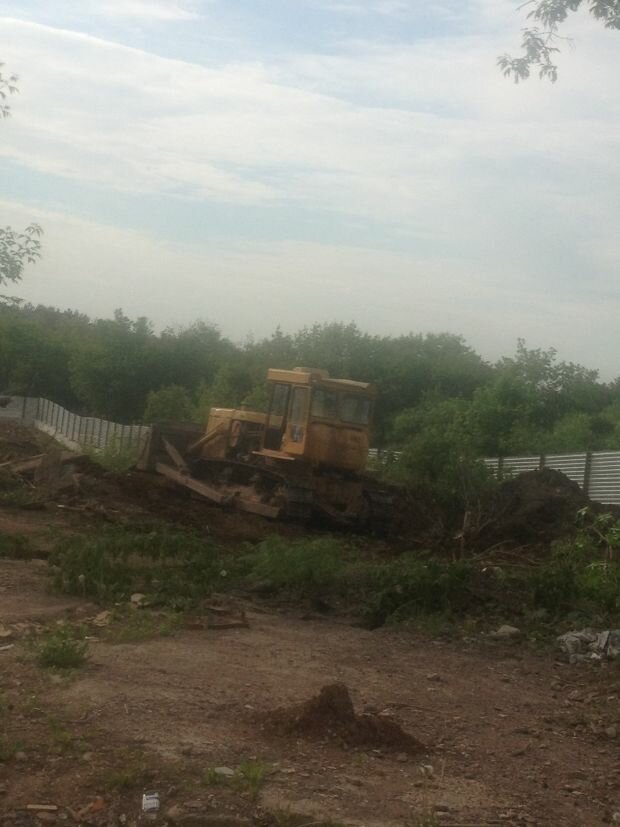

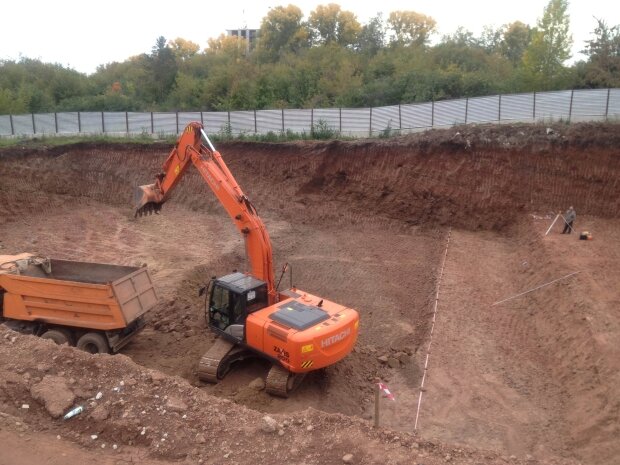

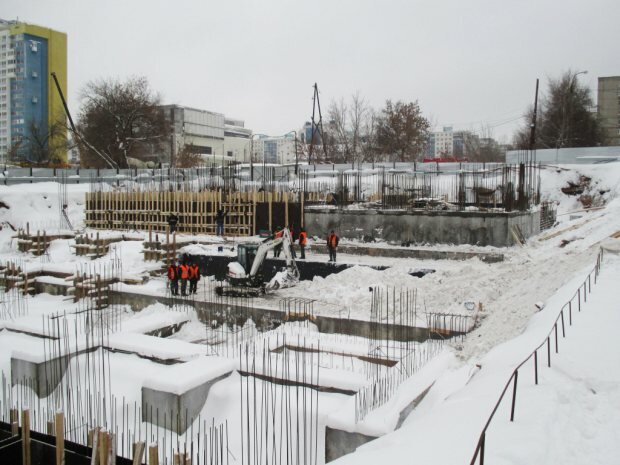

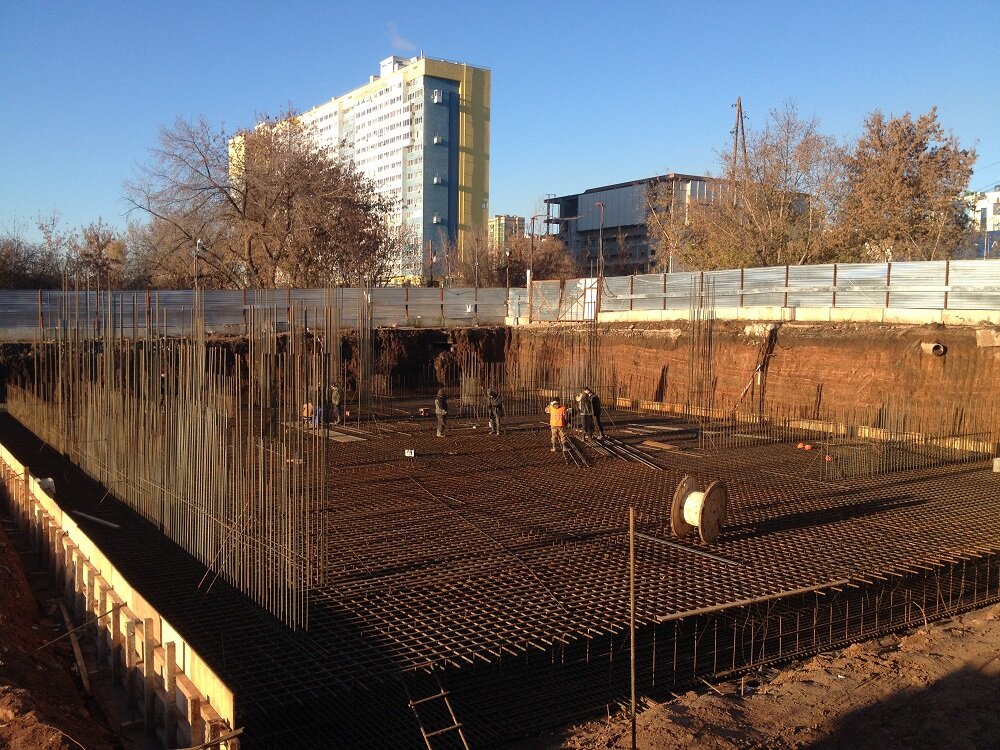

23.10.2013 Начало подготовительных работ по устройству монолитного фундамента секции 2

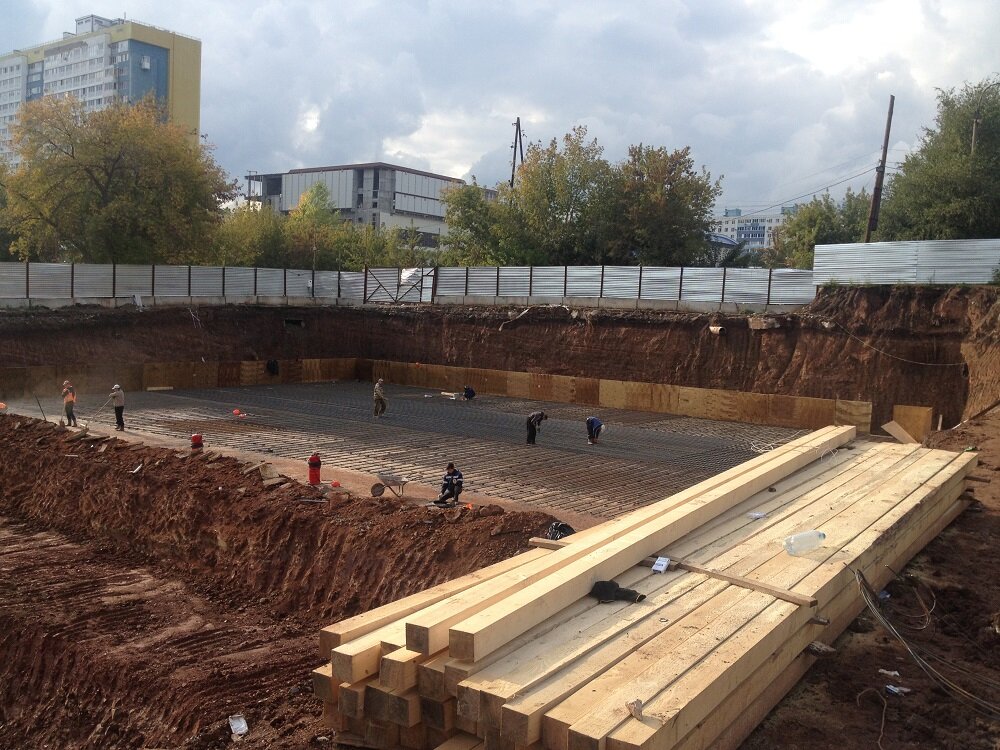

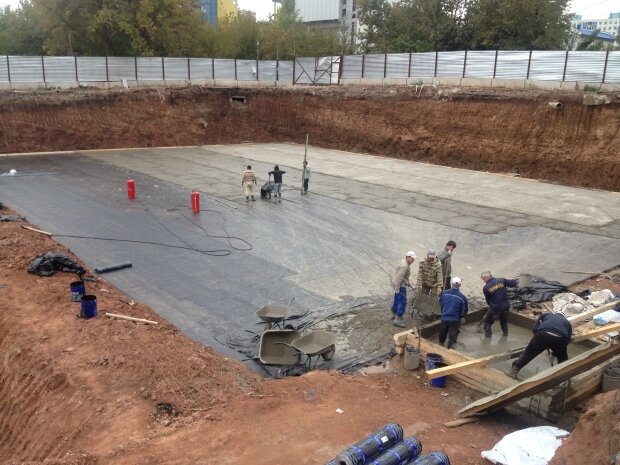

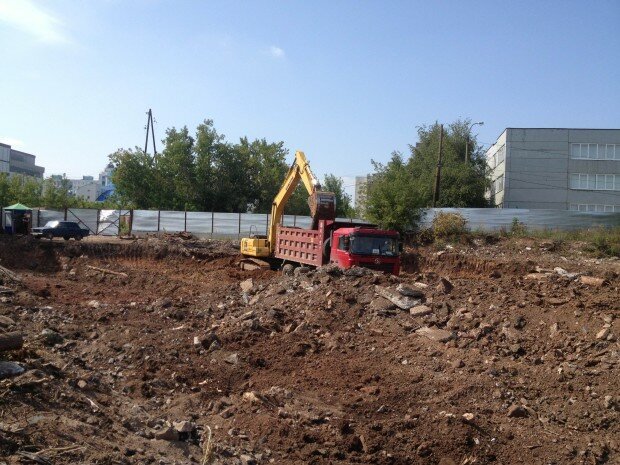

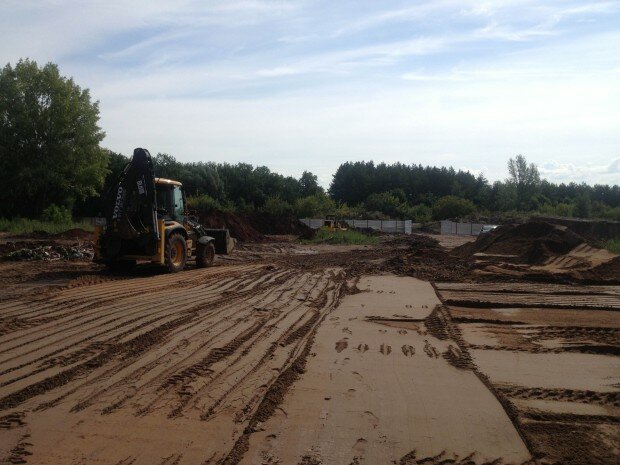

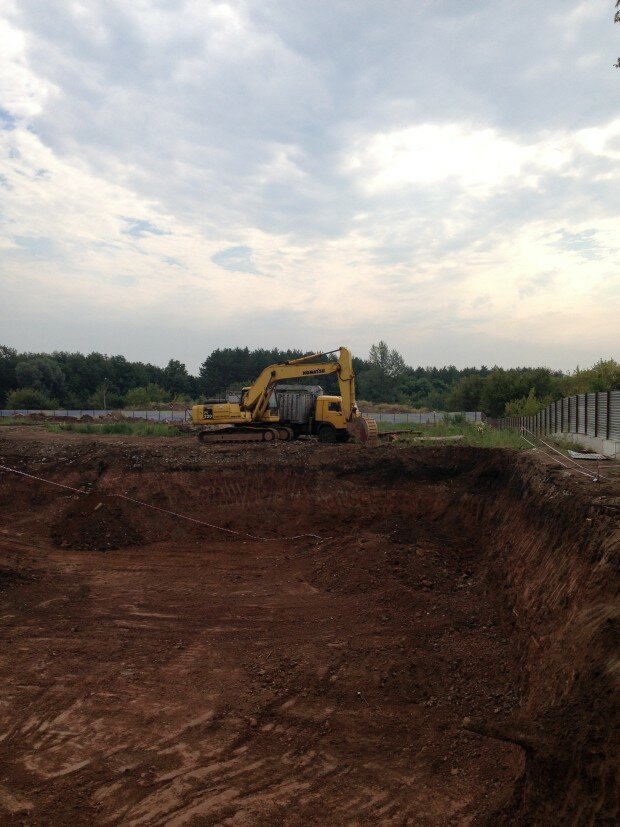

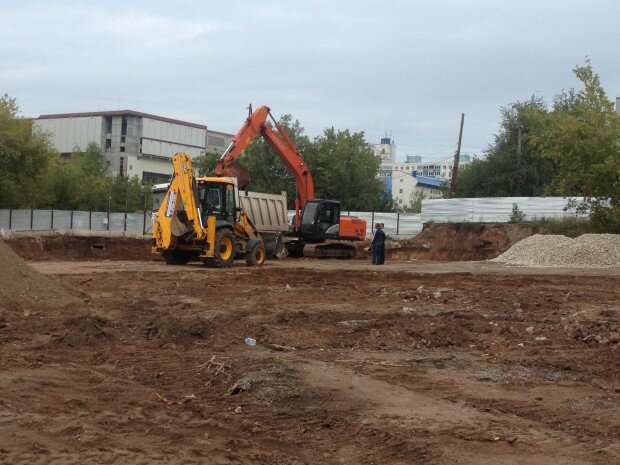

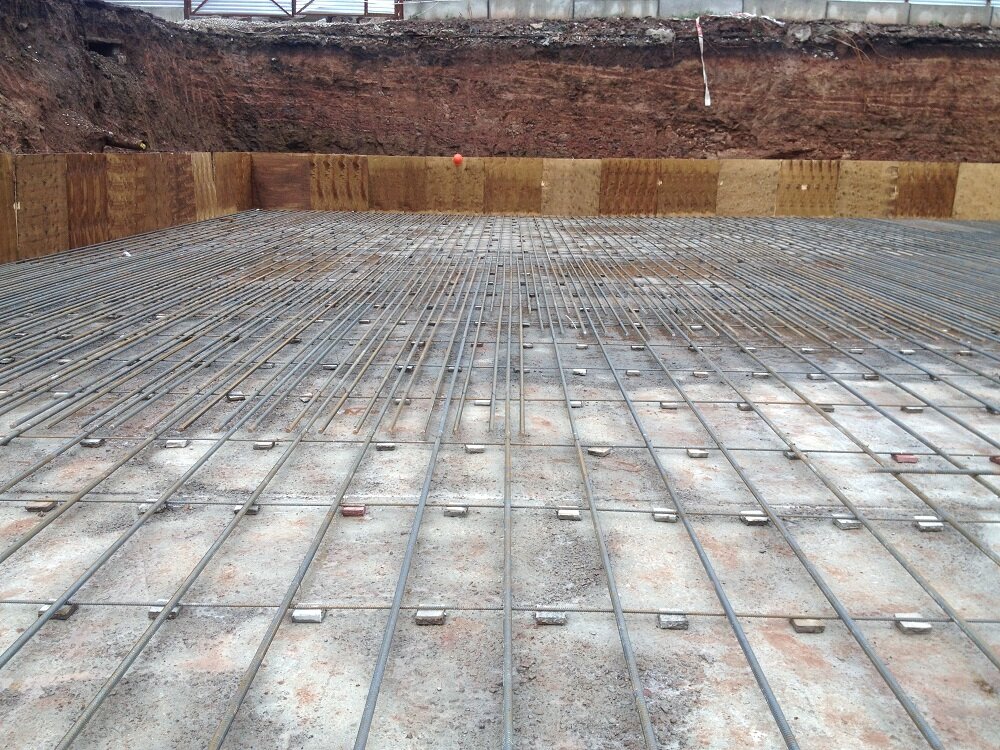

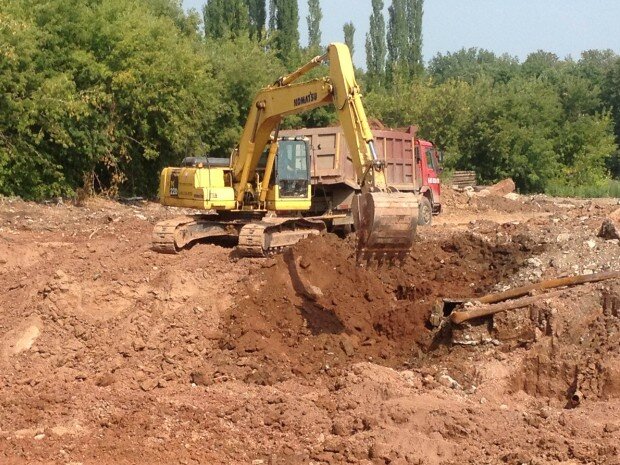

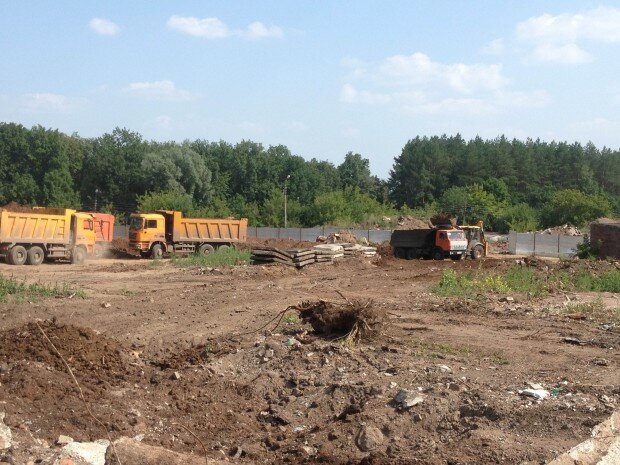

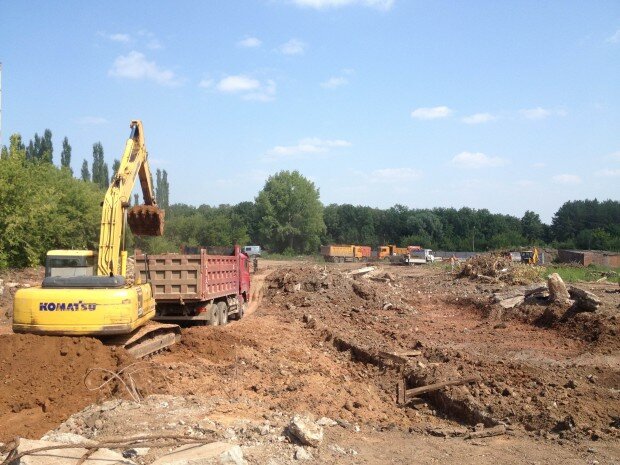

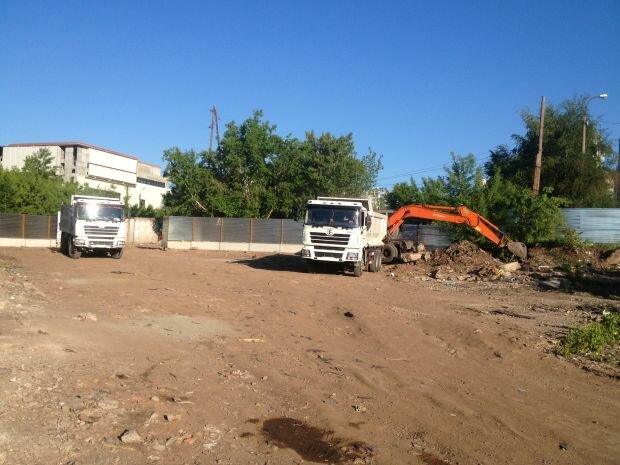

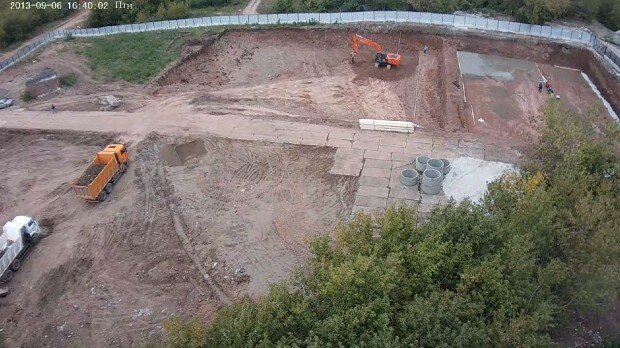

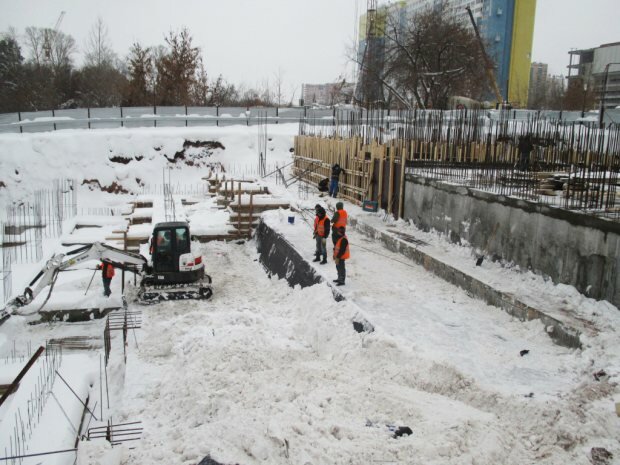

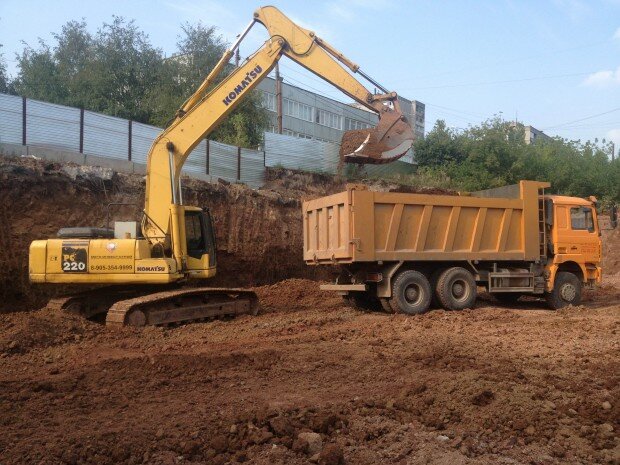

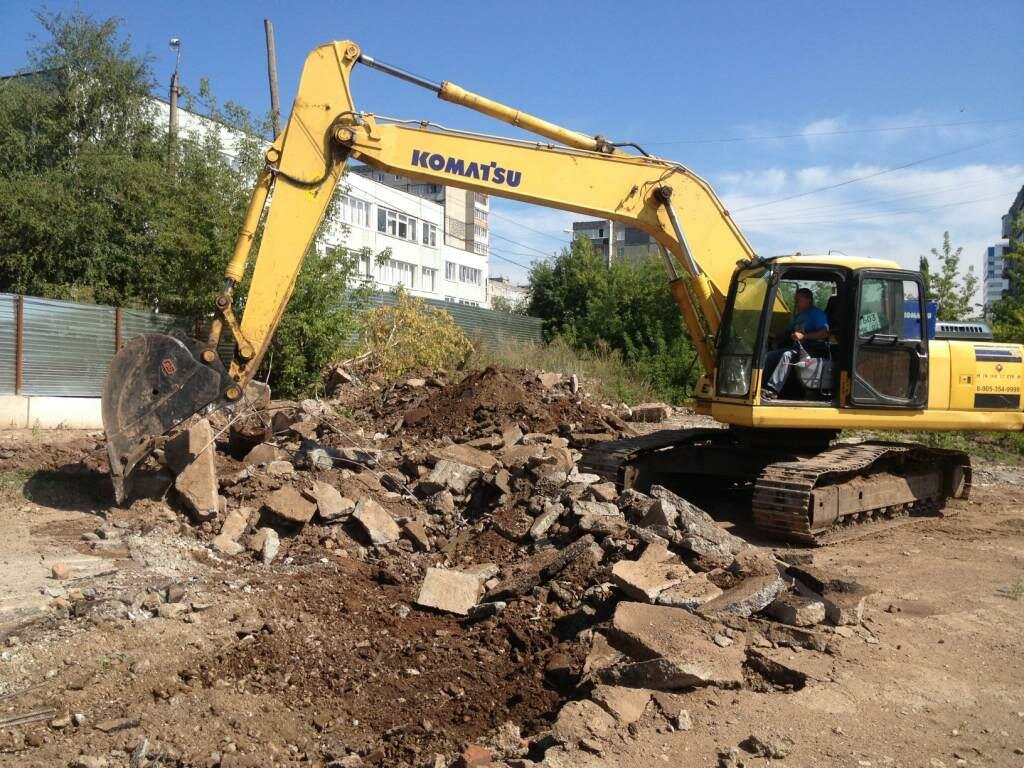

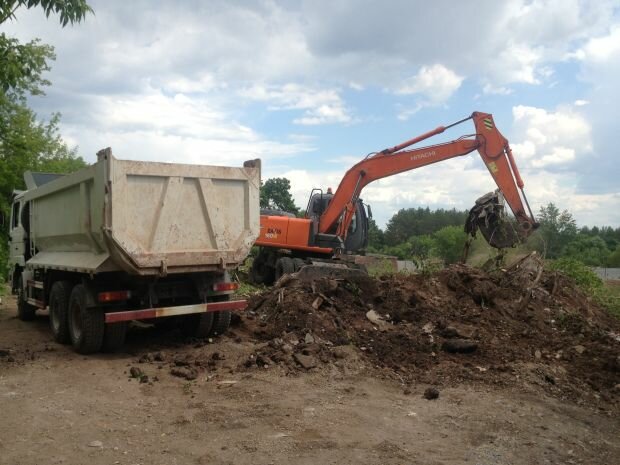

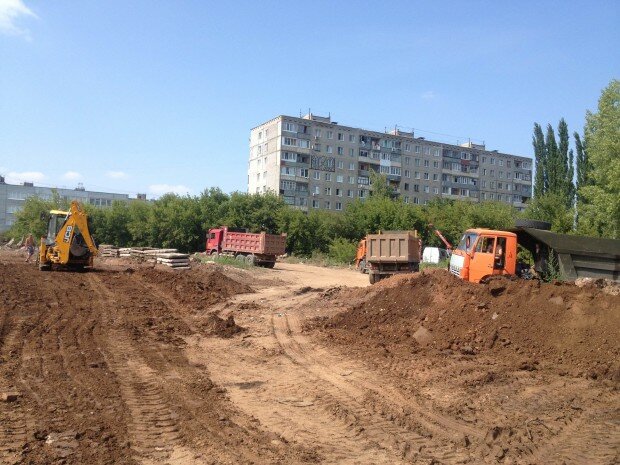

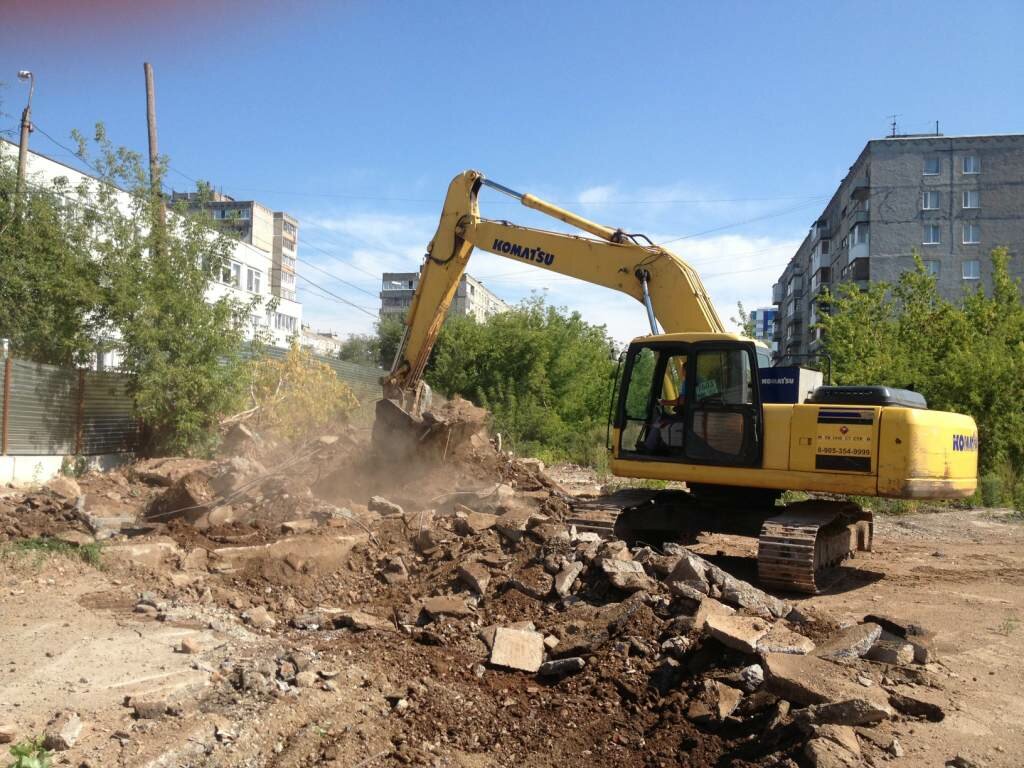

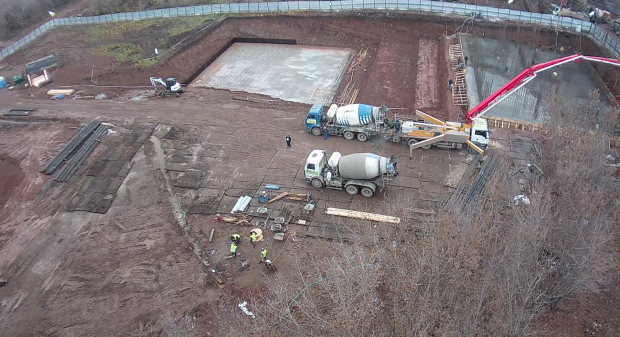

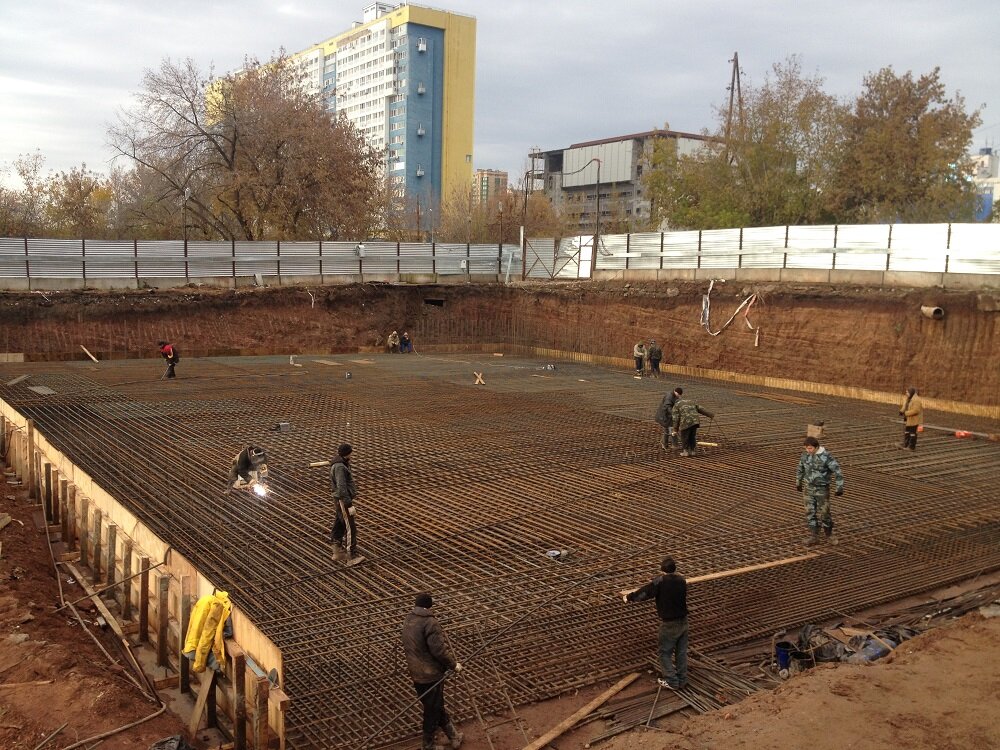

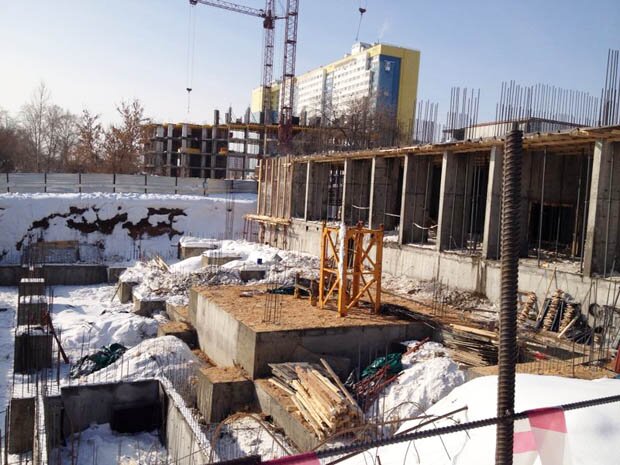

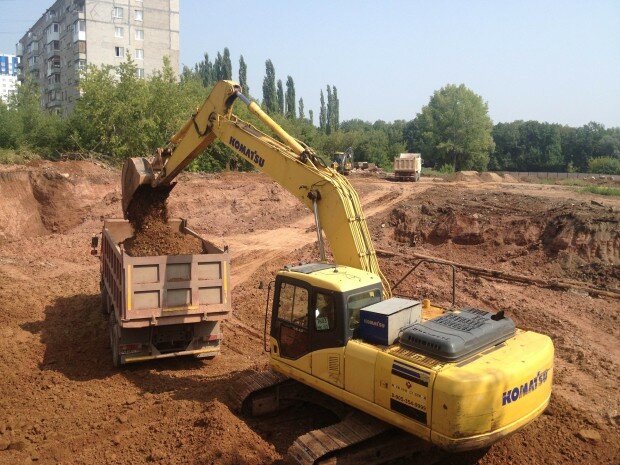

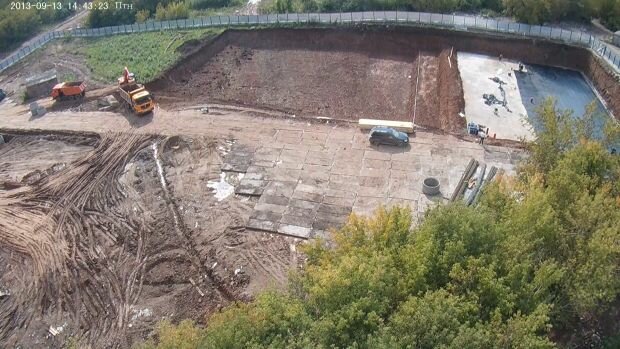

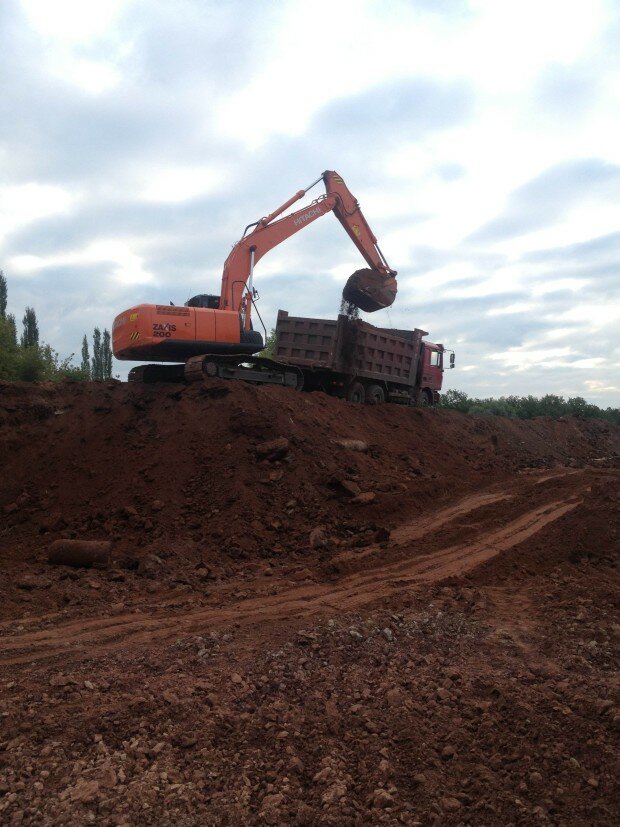

08.10.2013 Начало подготовительных работ по устройству монолитного фундамента секции 1
ладельцы квартир в комфорт-квартале «Московский» первыми в Уфе смогут прочувствовать все преимущества новинки городского строительного рынка – смарт-планировок. Во многом благодаря именно рациональному проектированию жилья уфимцы смогут купить квартиру, обладающую преимуществами элитного жилья, по вполне доступной цене.
